Überspringen zu Hauptinhalt
kontakt(at)kunstverein-michendorf.de

Rat­haus Bau (chro­no­lo­gi­sche Reihenfolge)

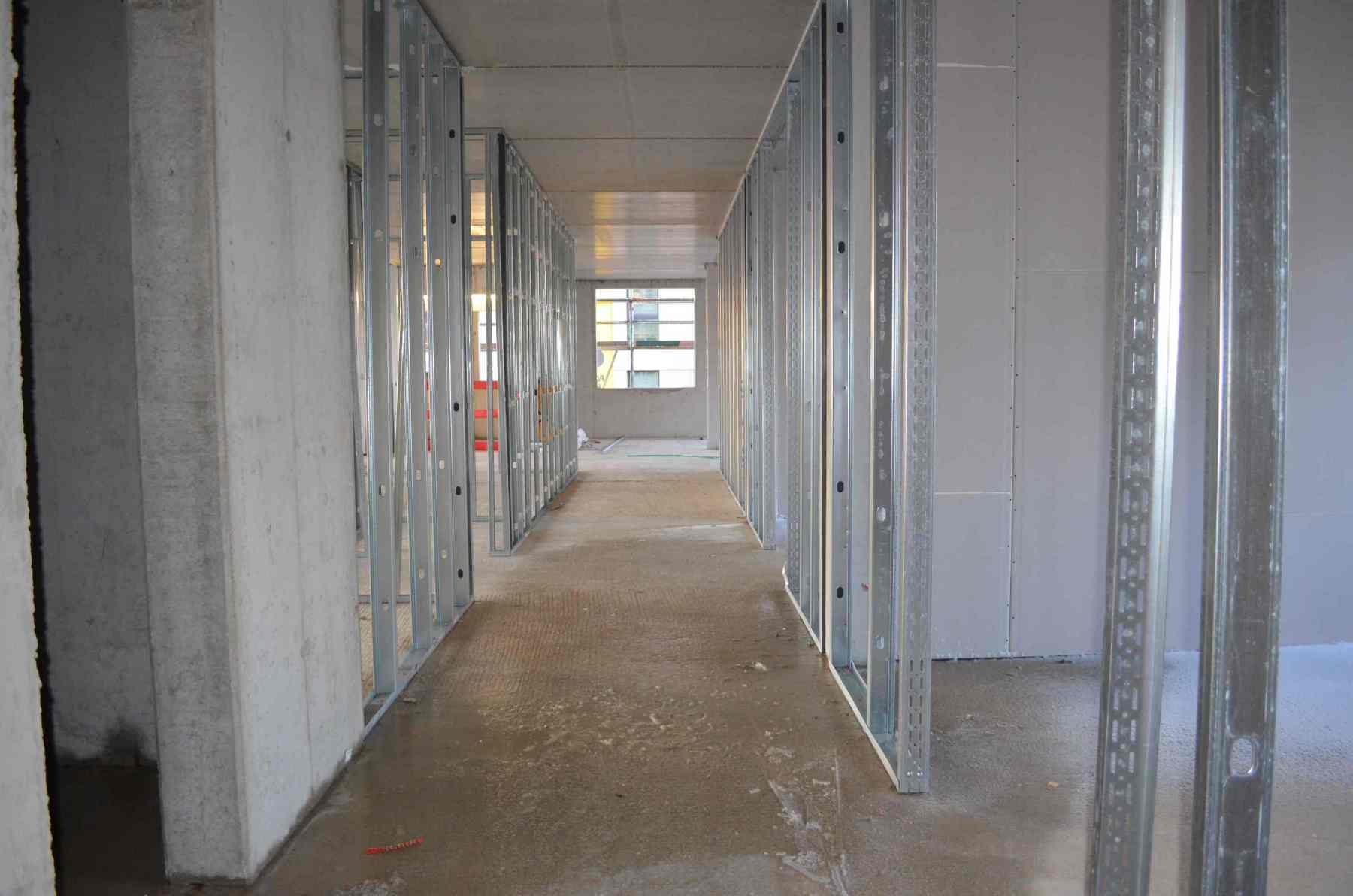

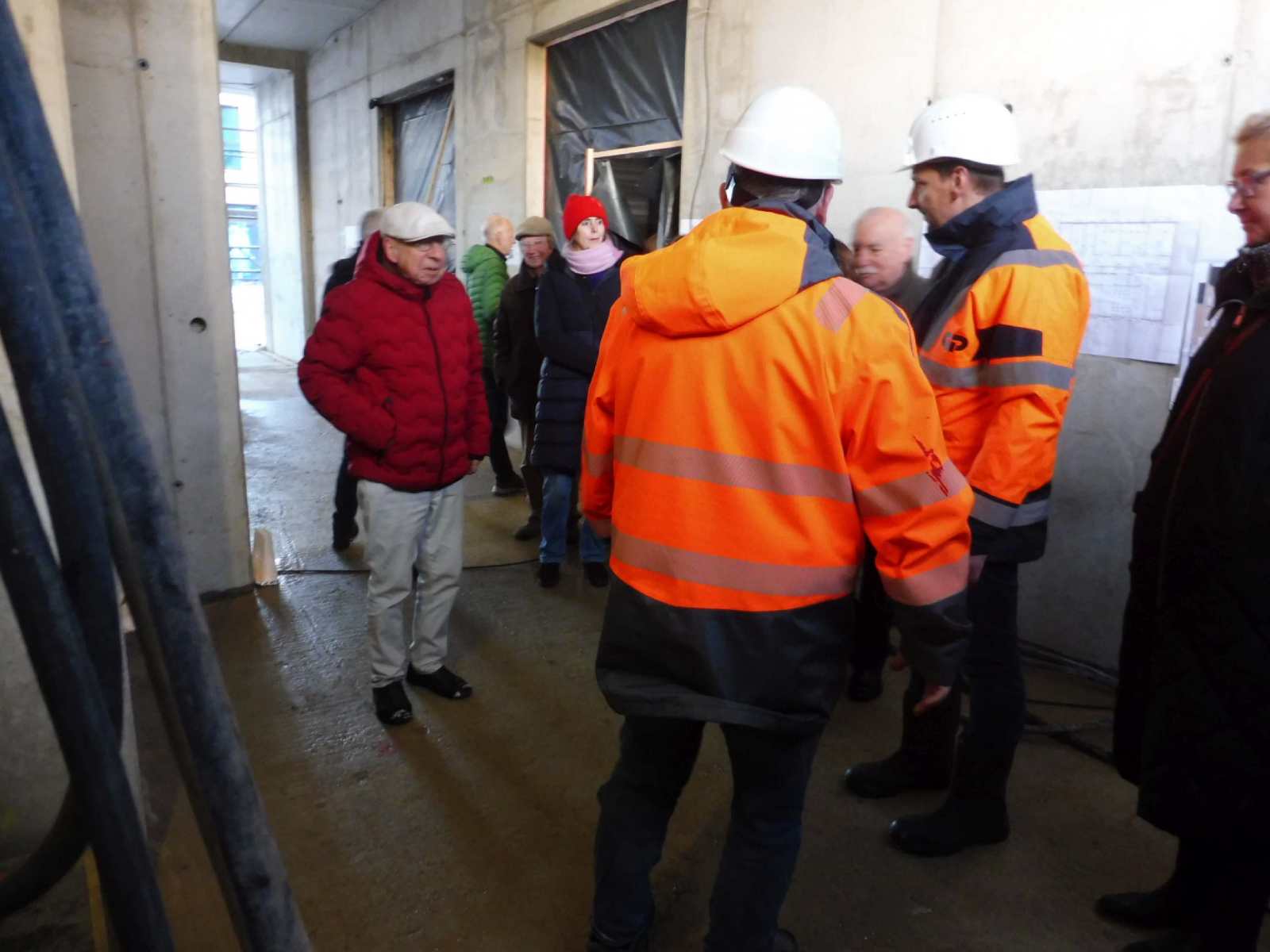

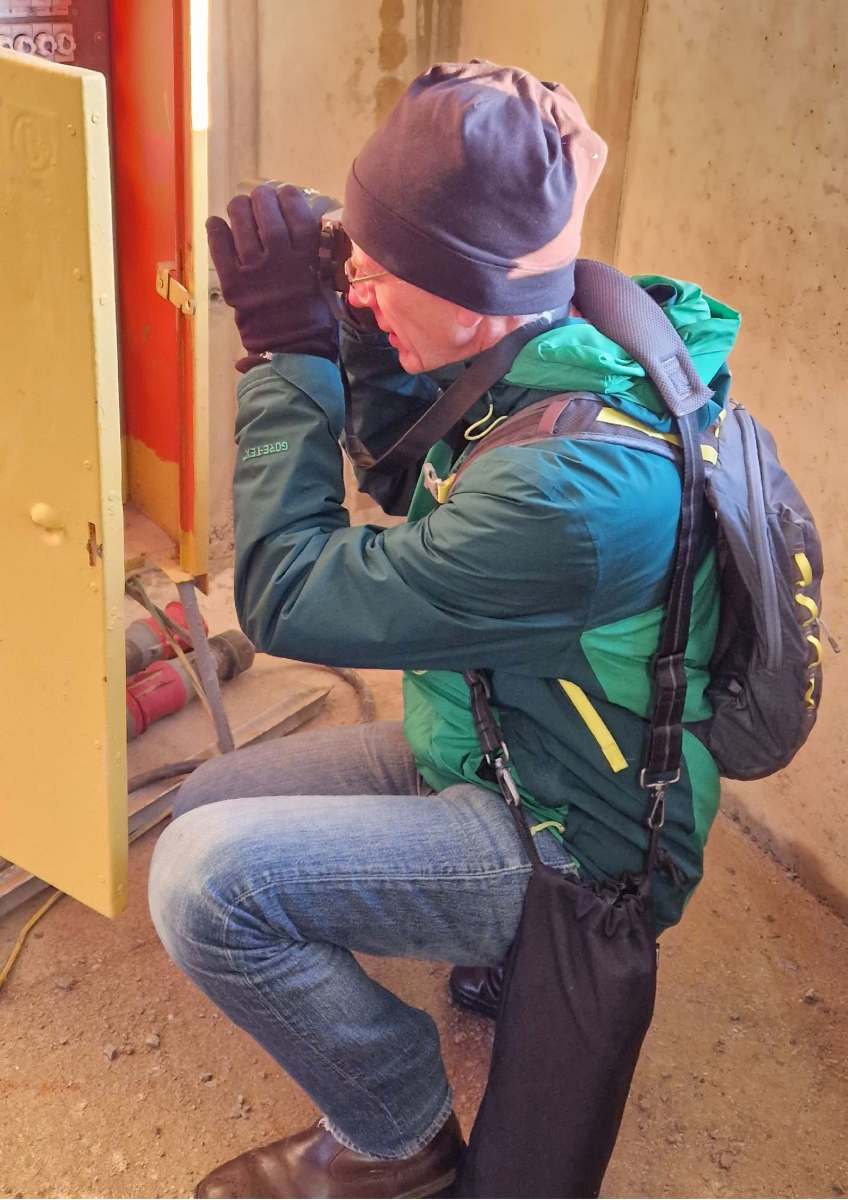

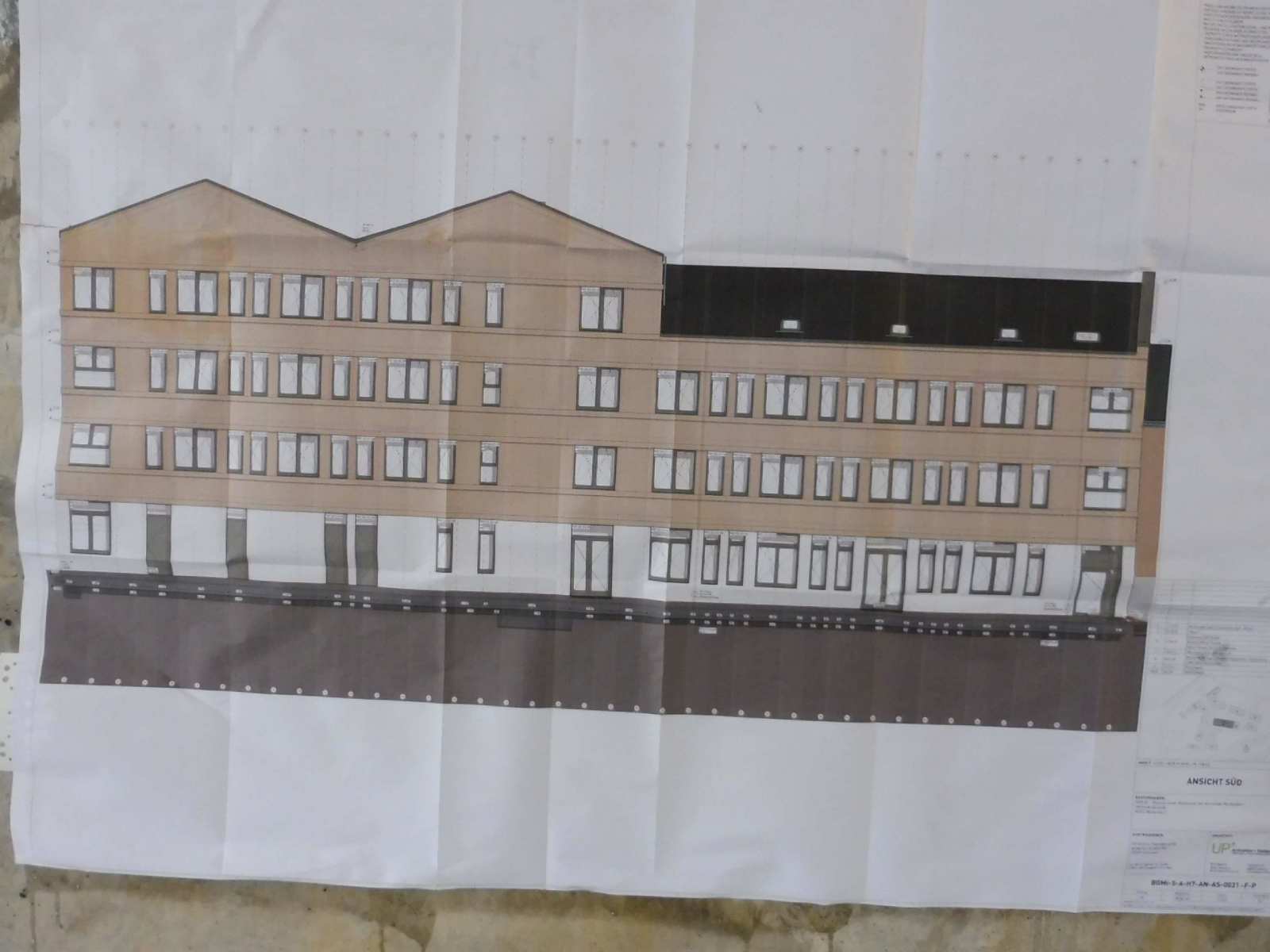

Blog #R17 Richt­fest (vor­aus­sicht­lich Anfang Dezember)

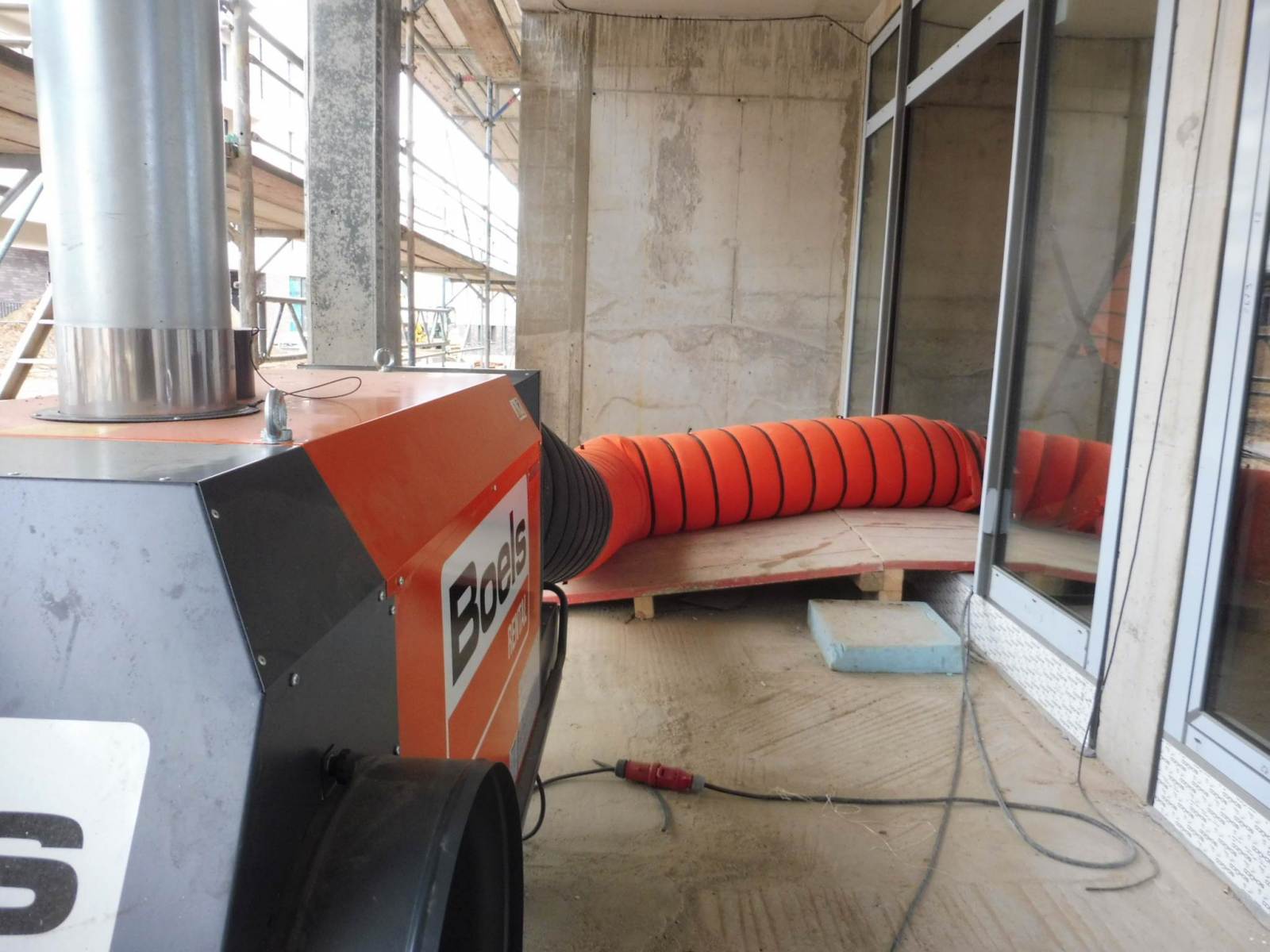

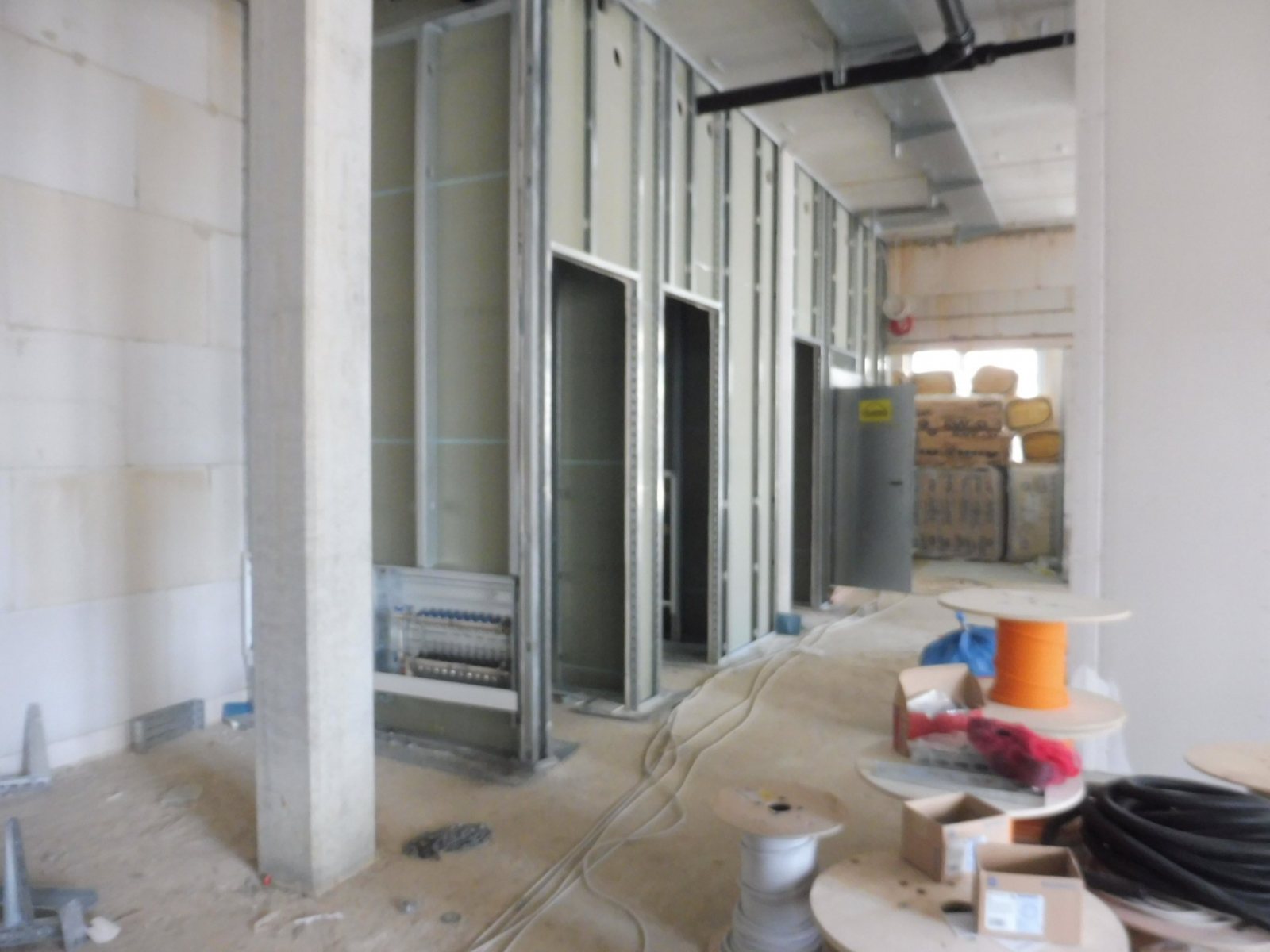

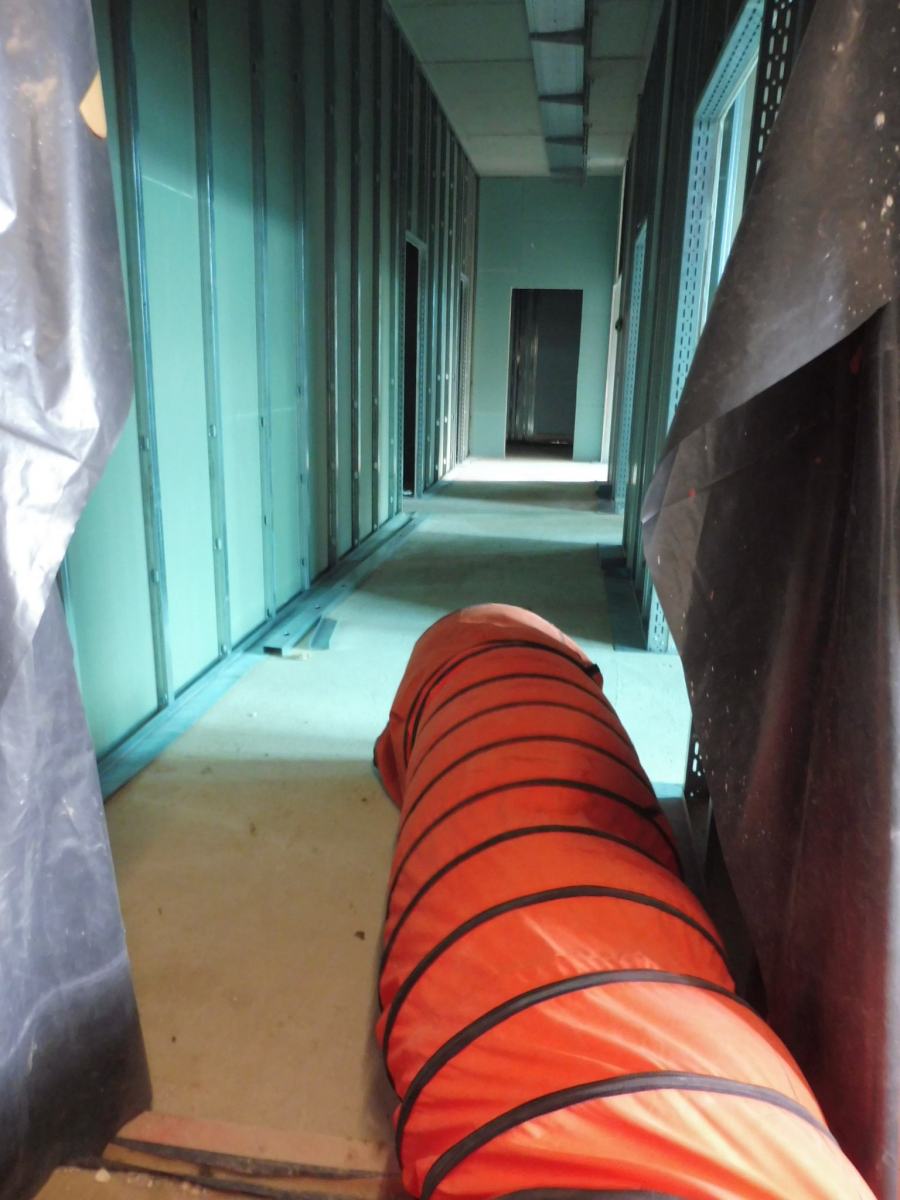

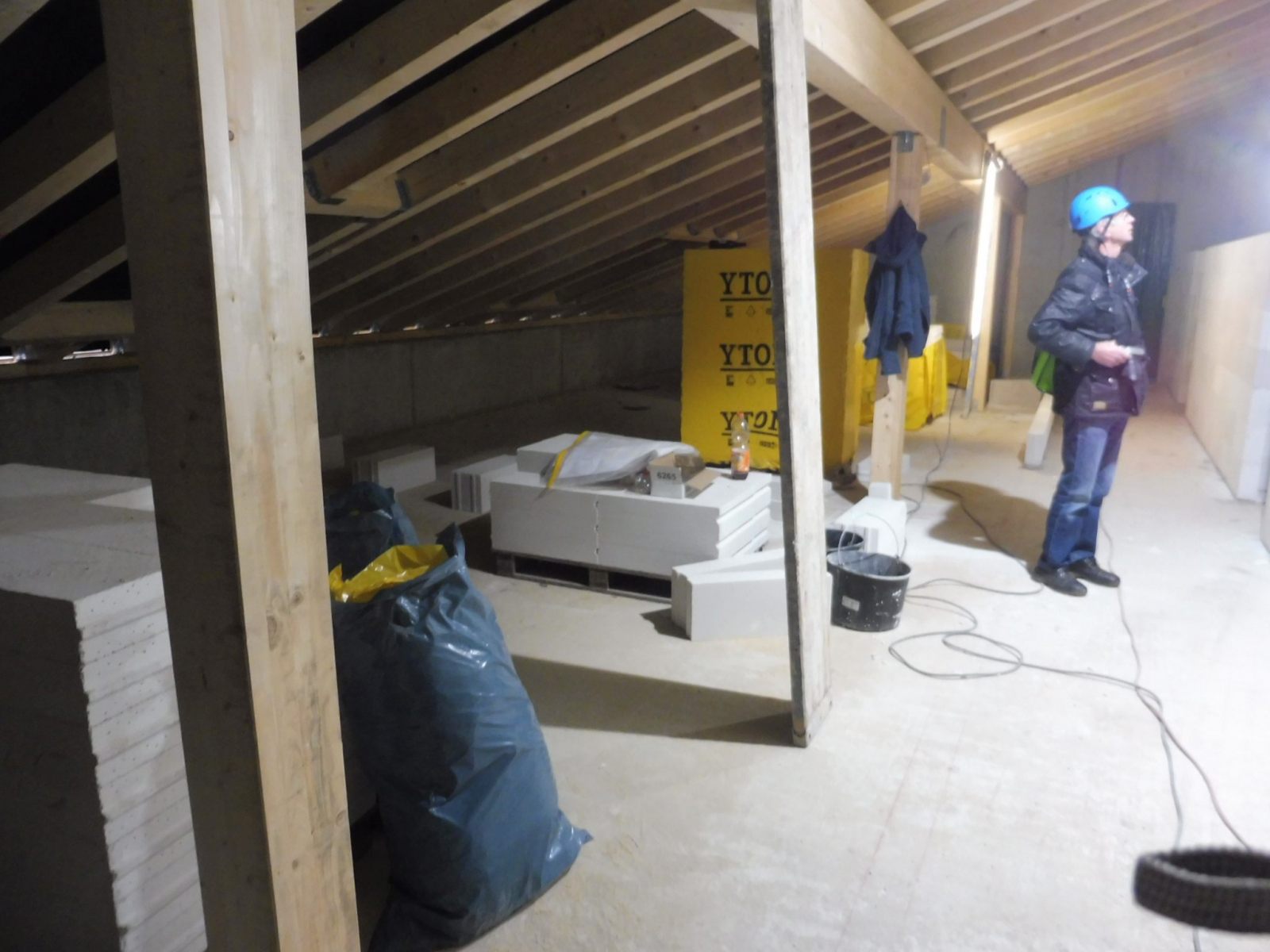

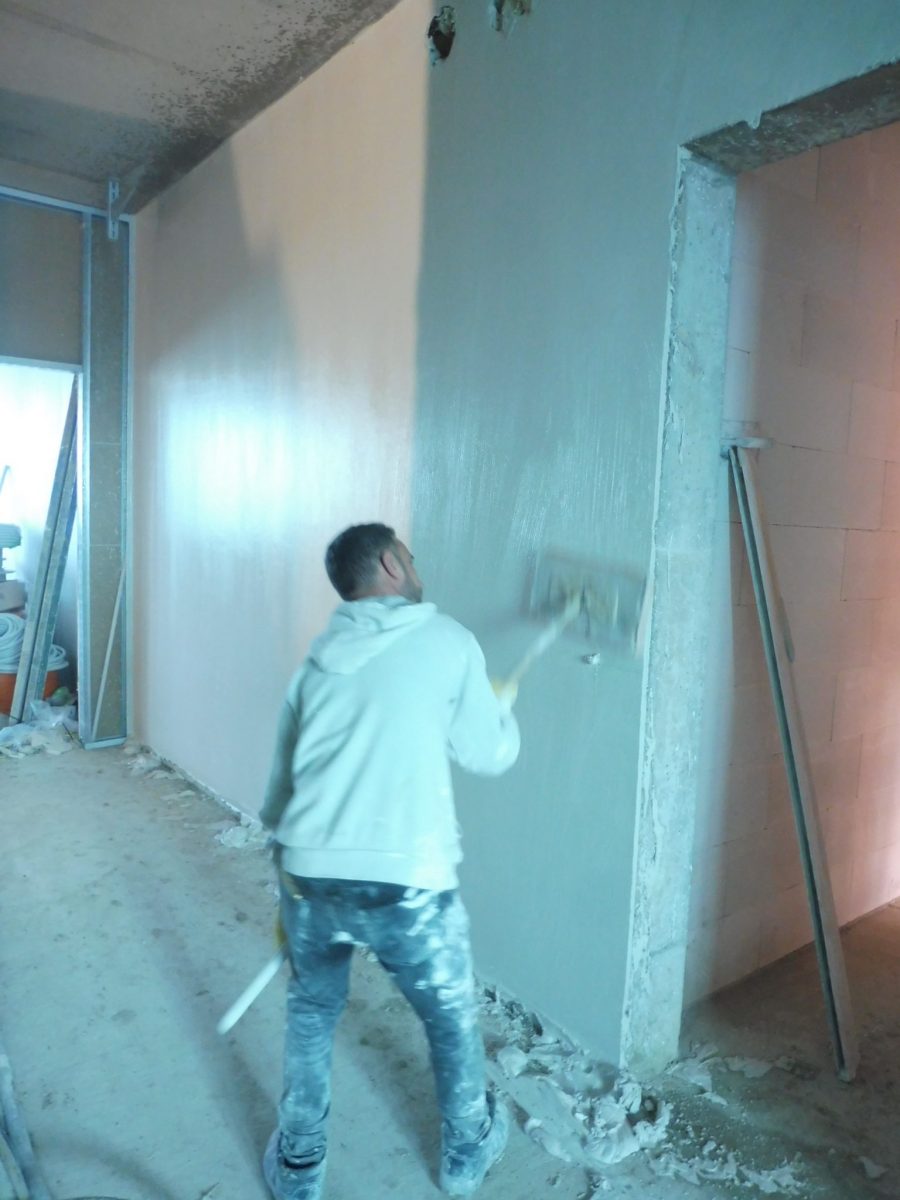

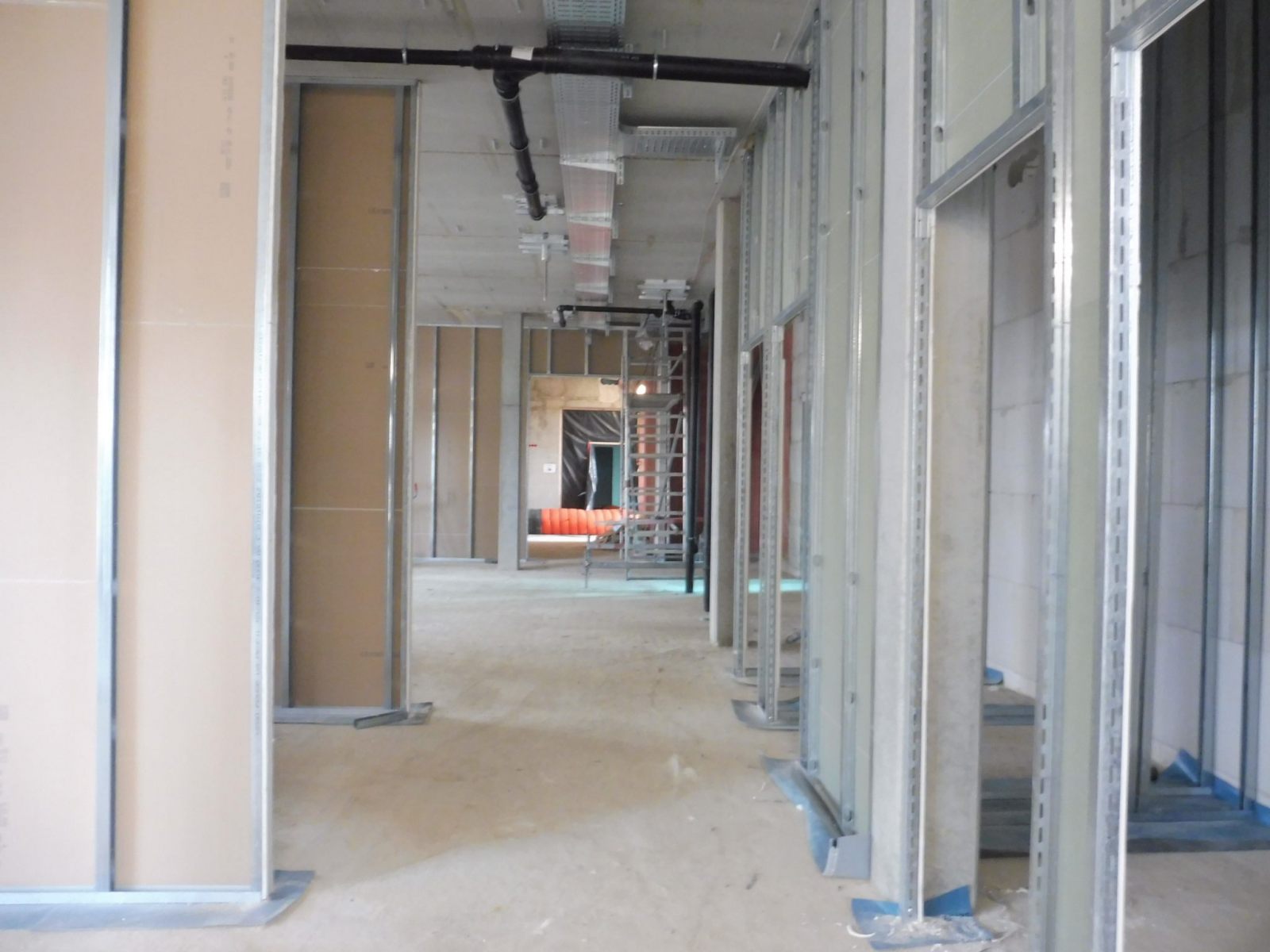

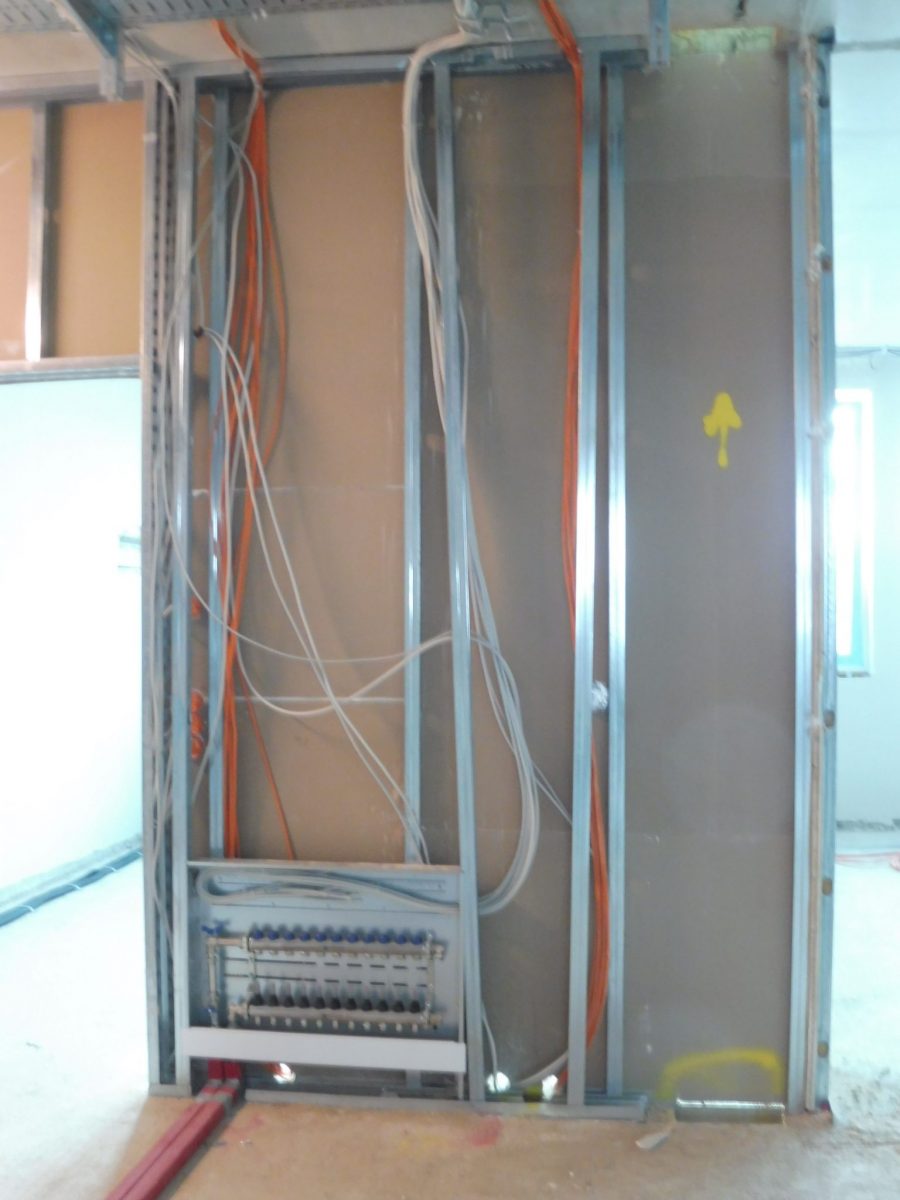

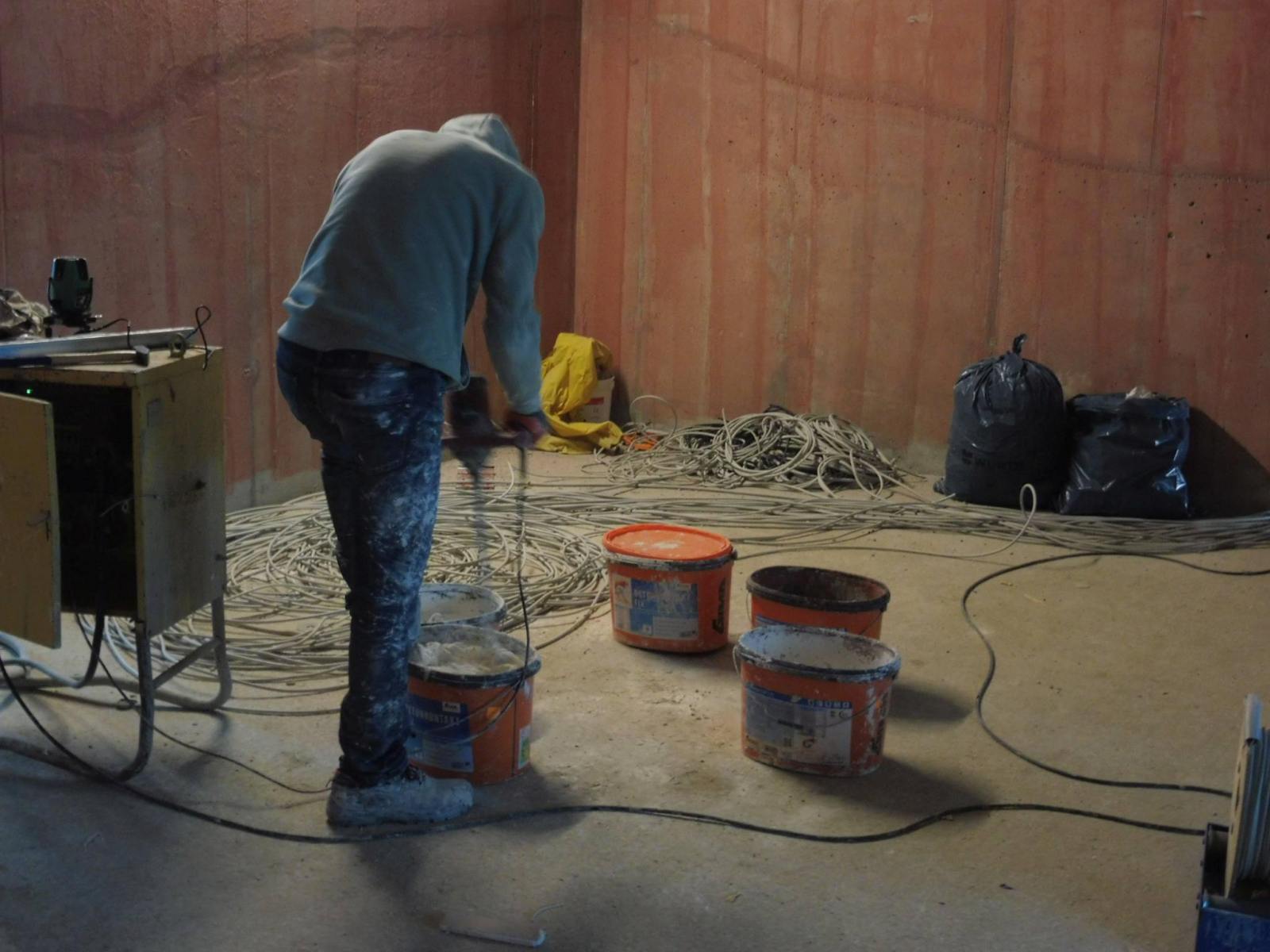

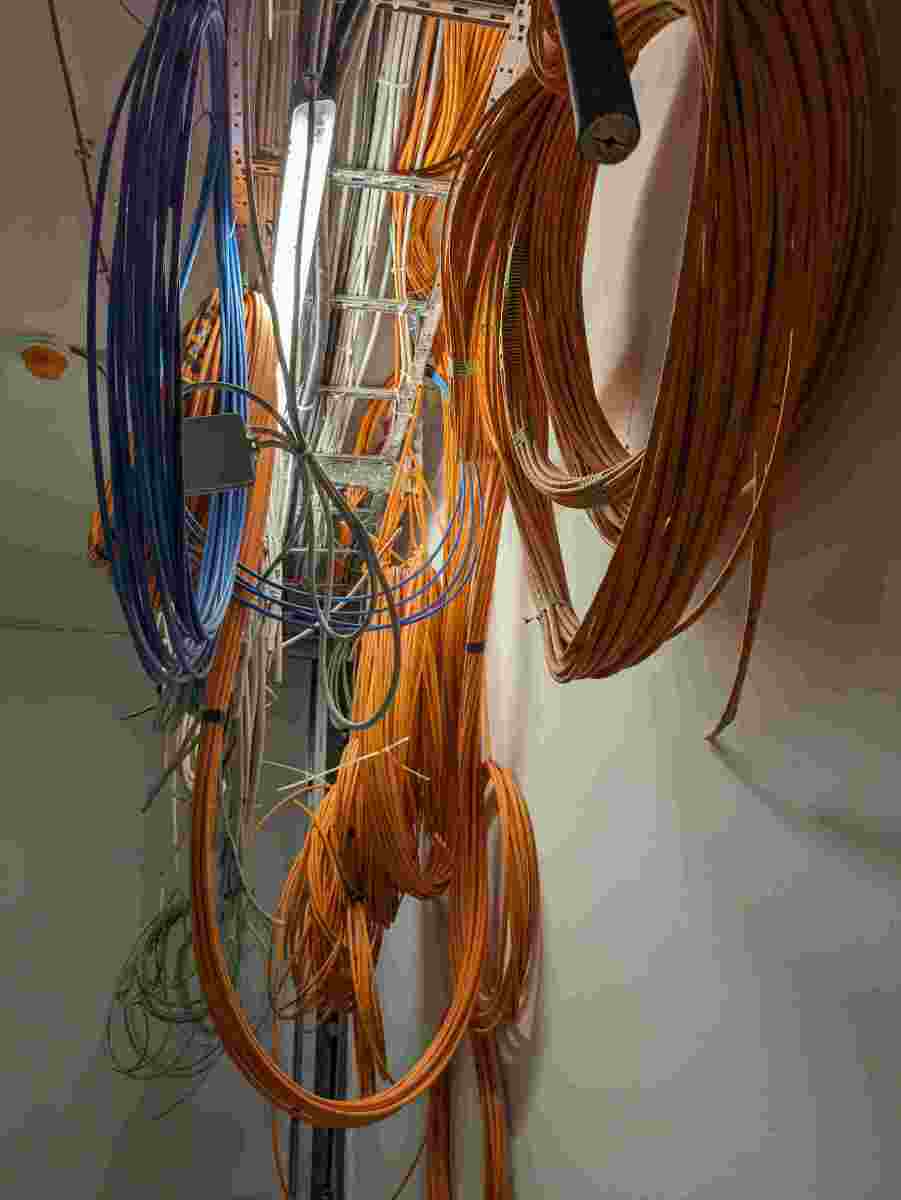

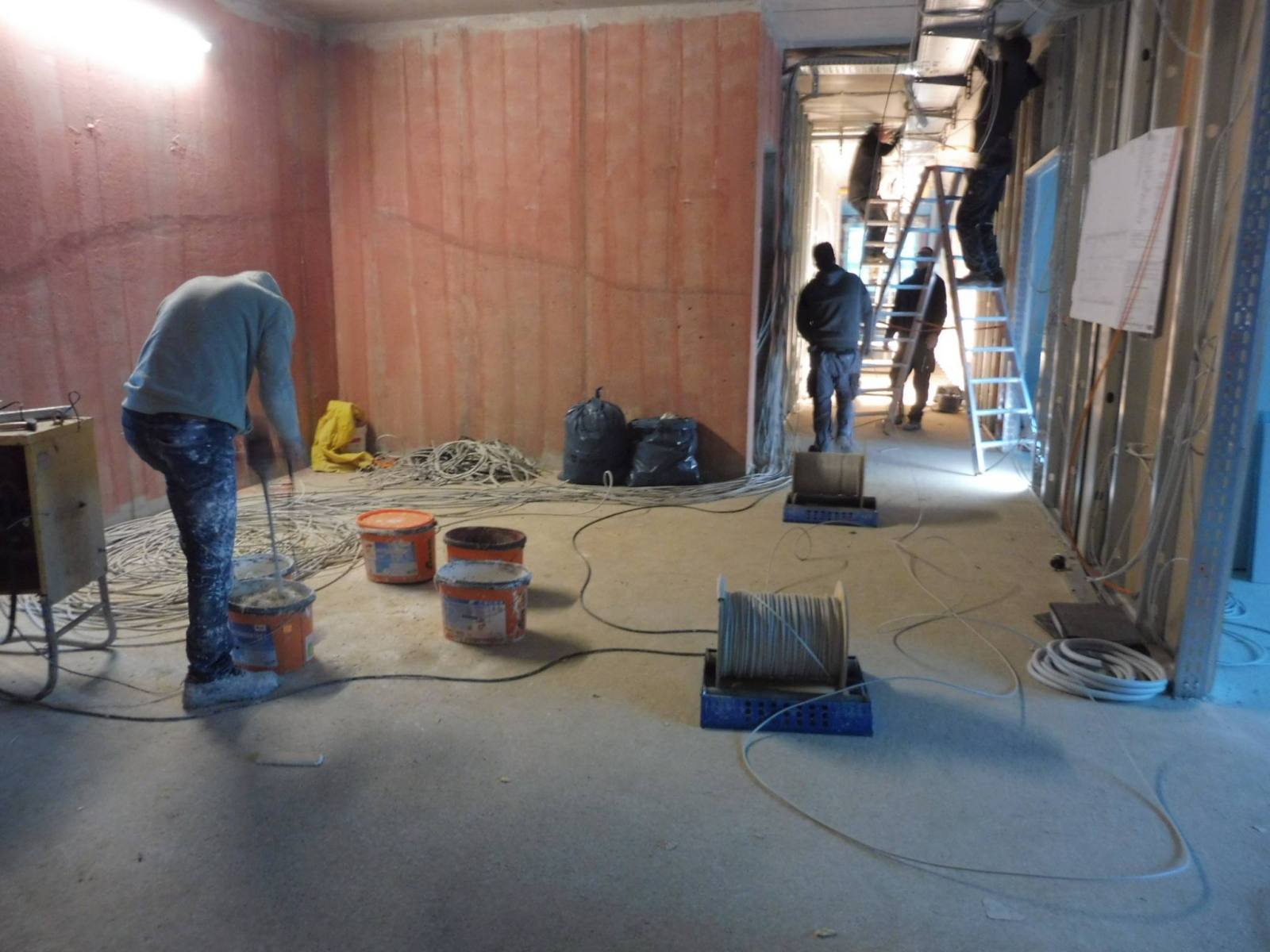

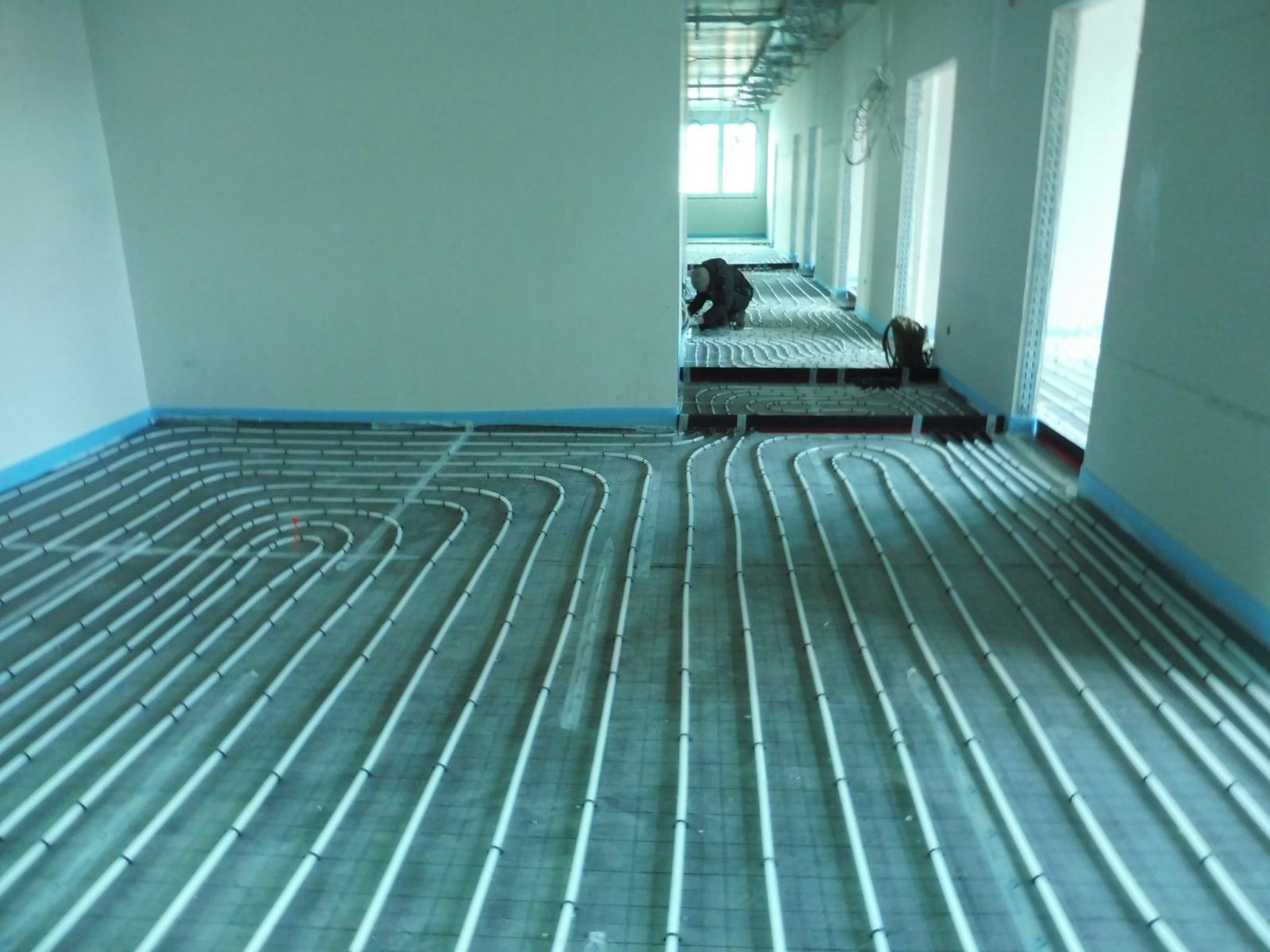

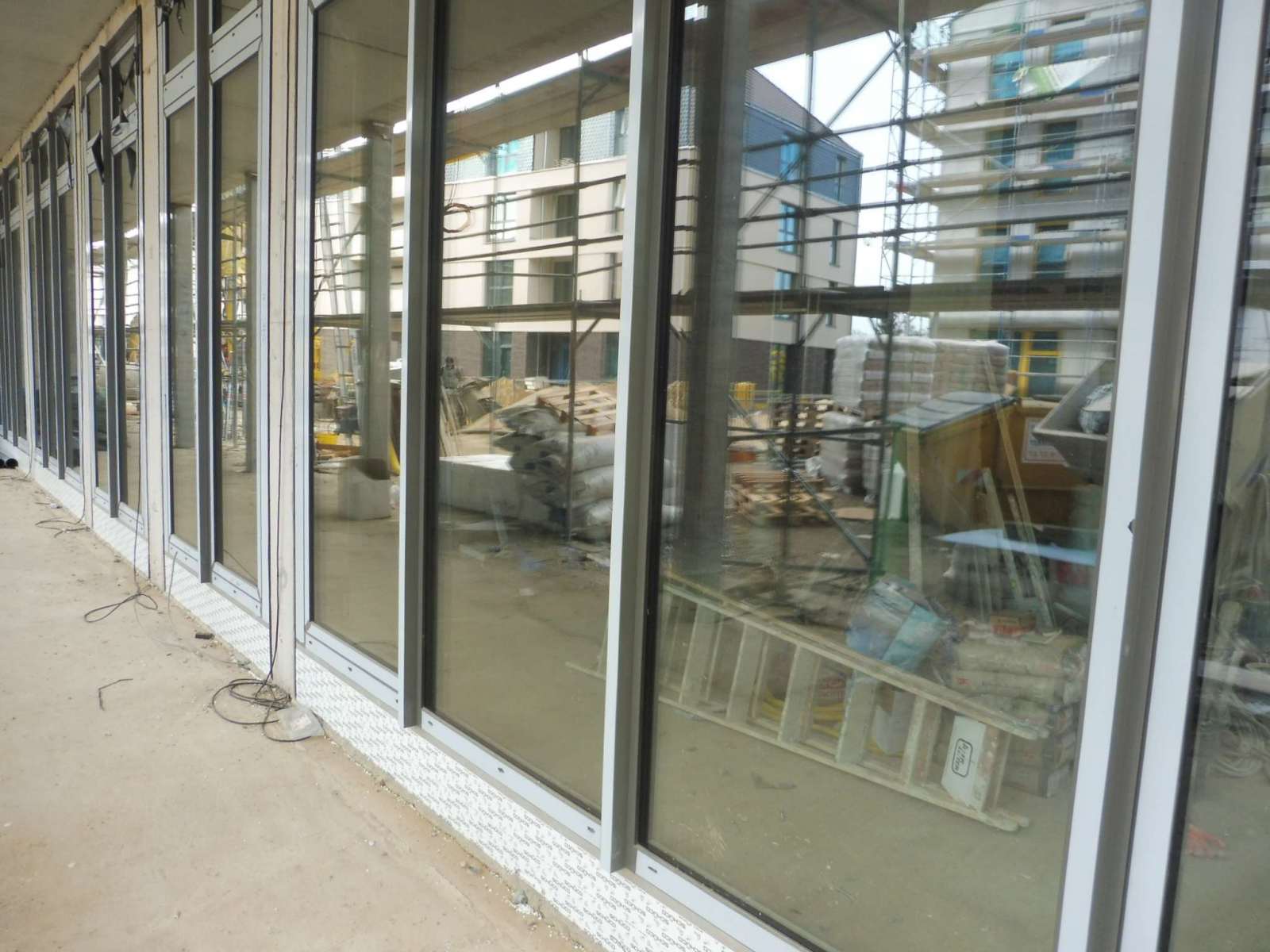

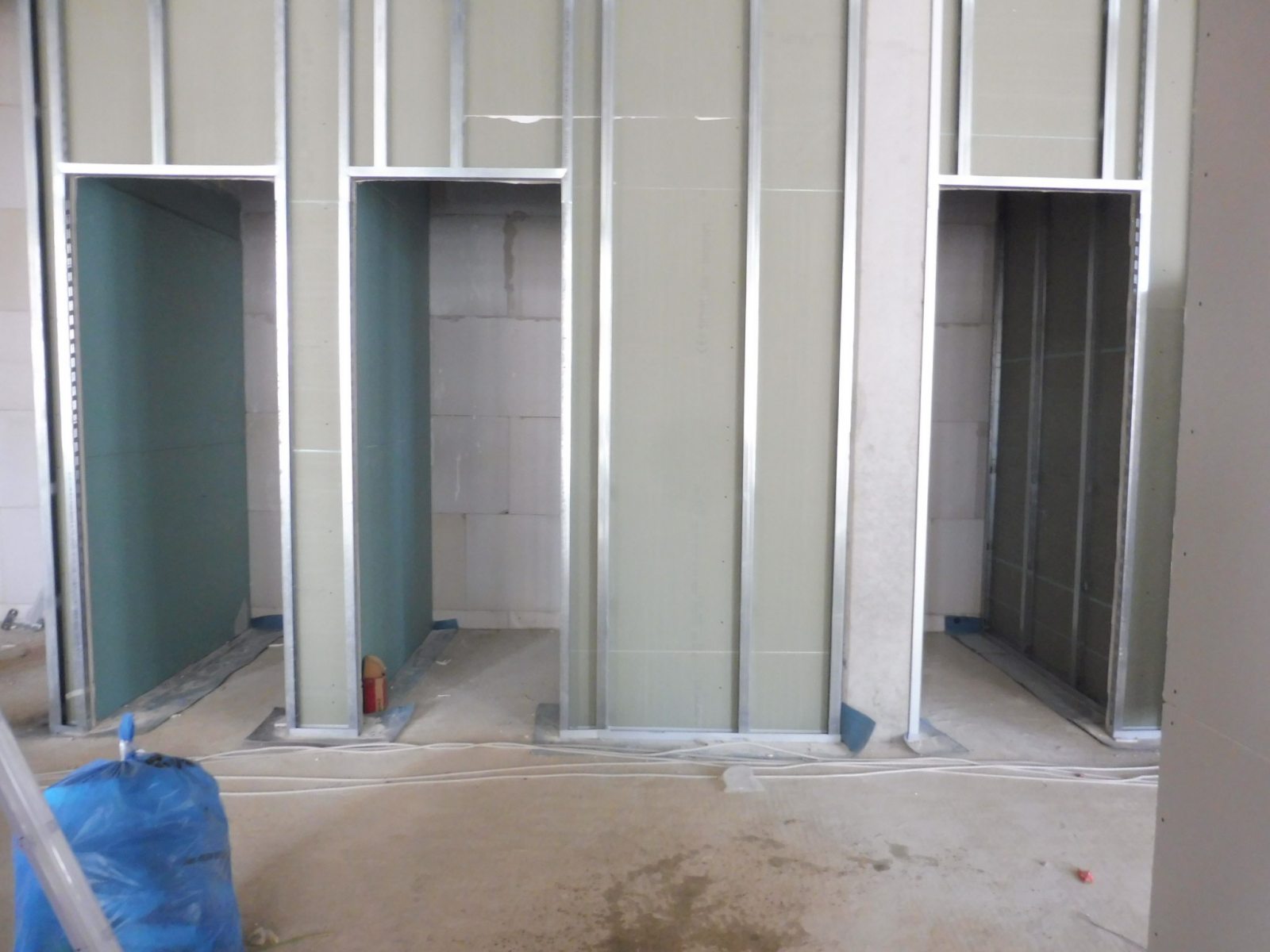

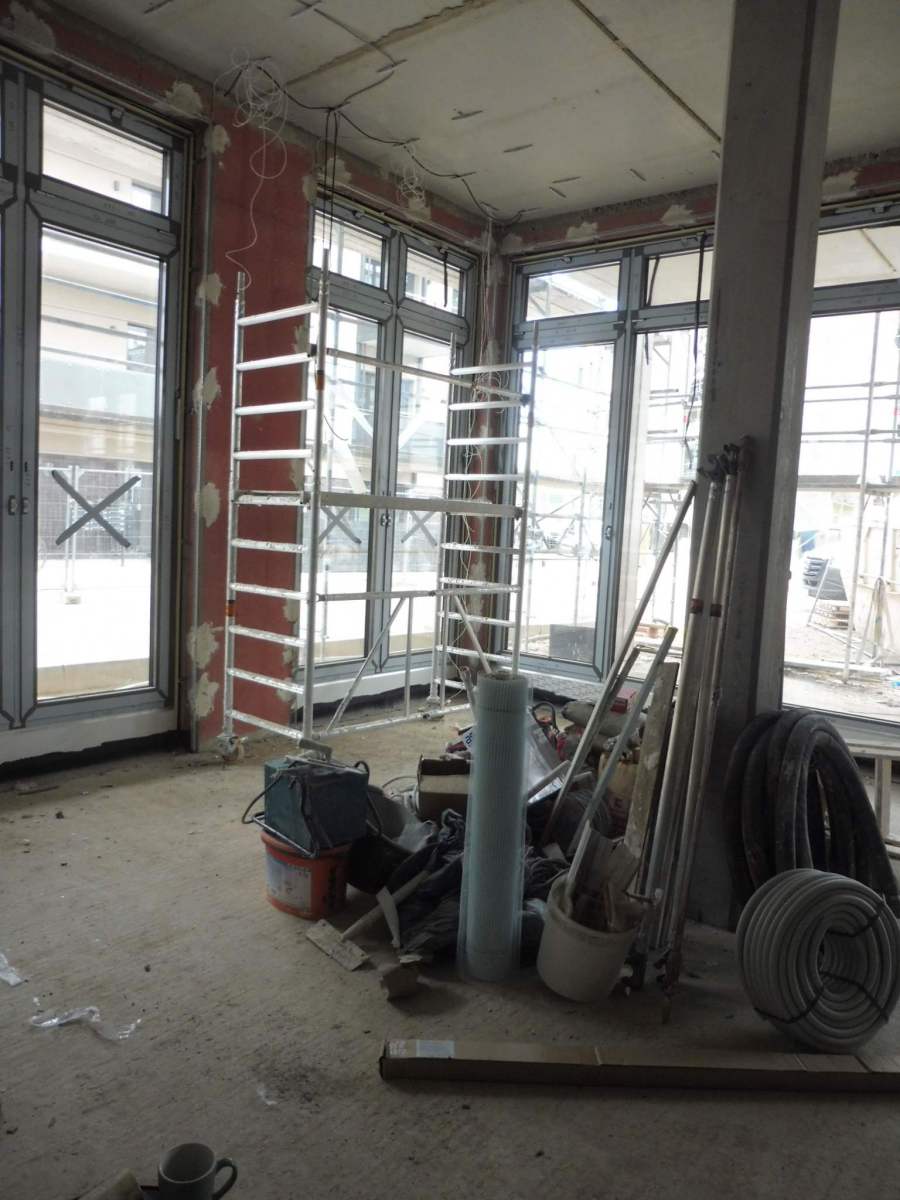

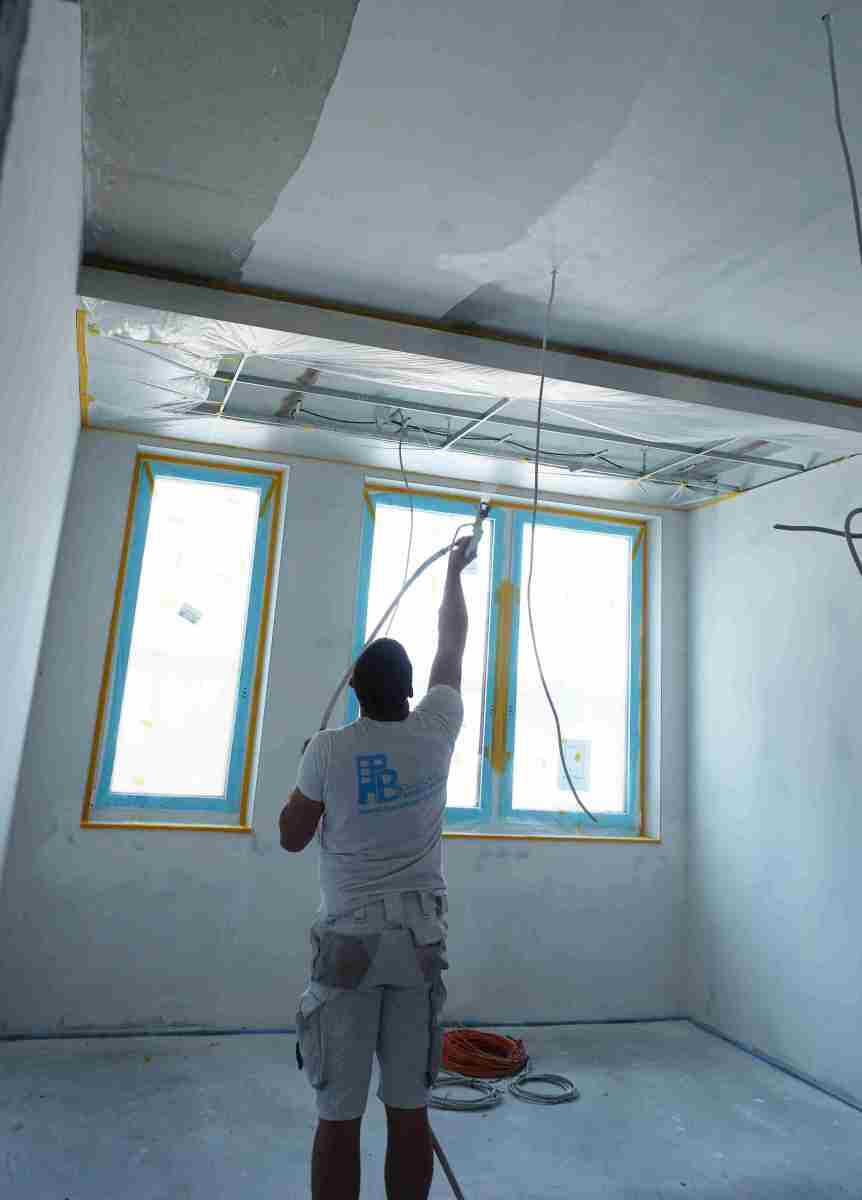

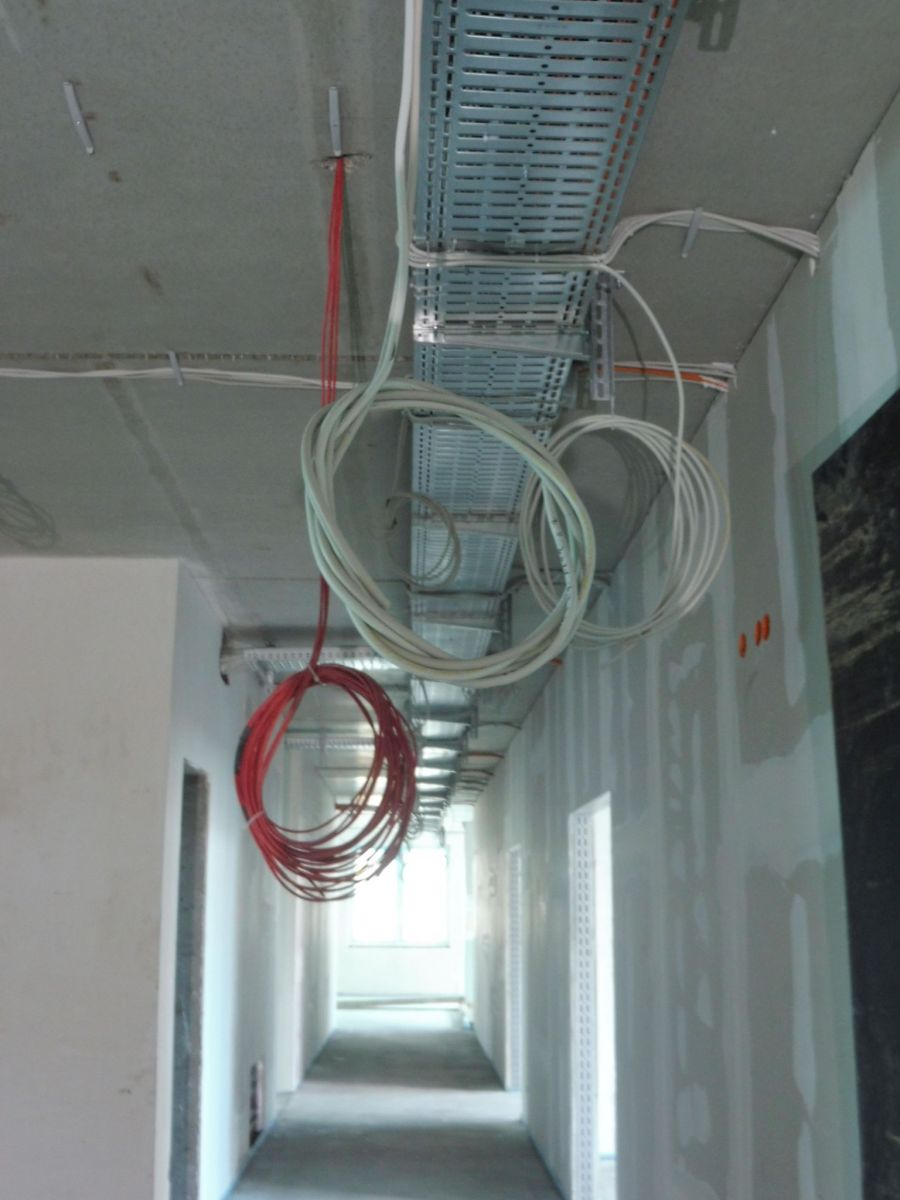

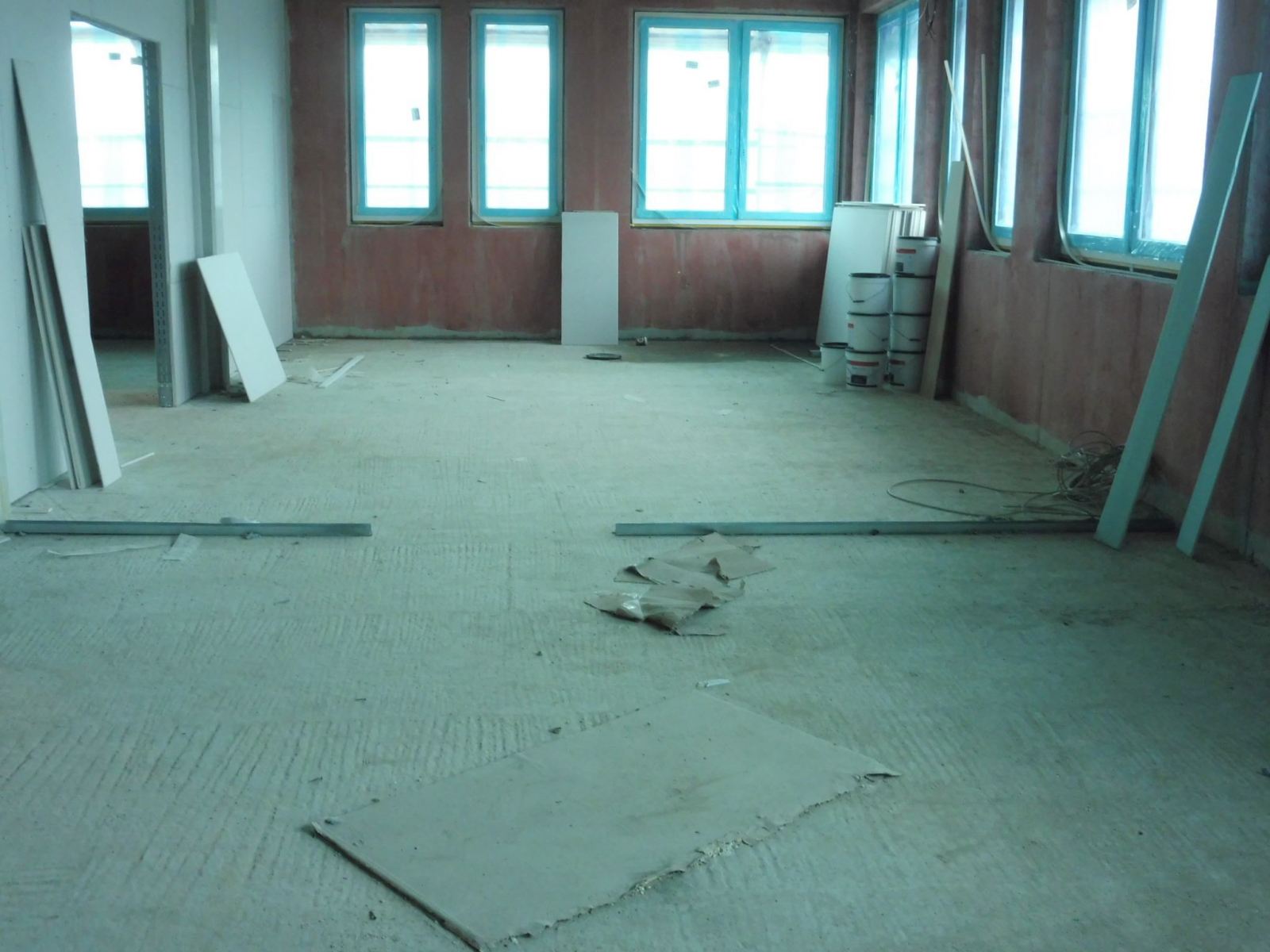

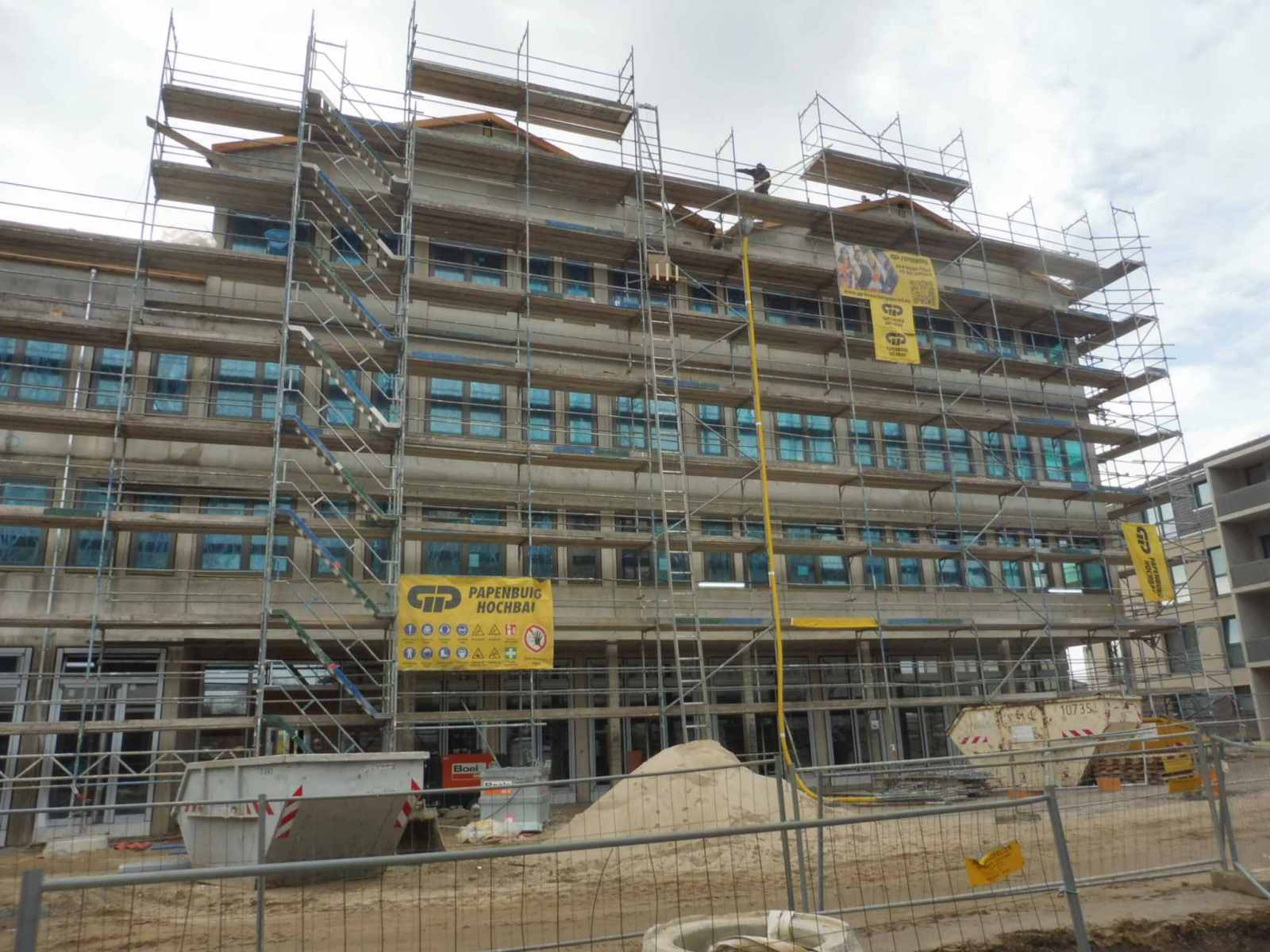

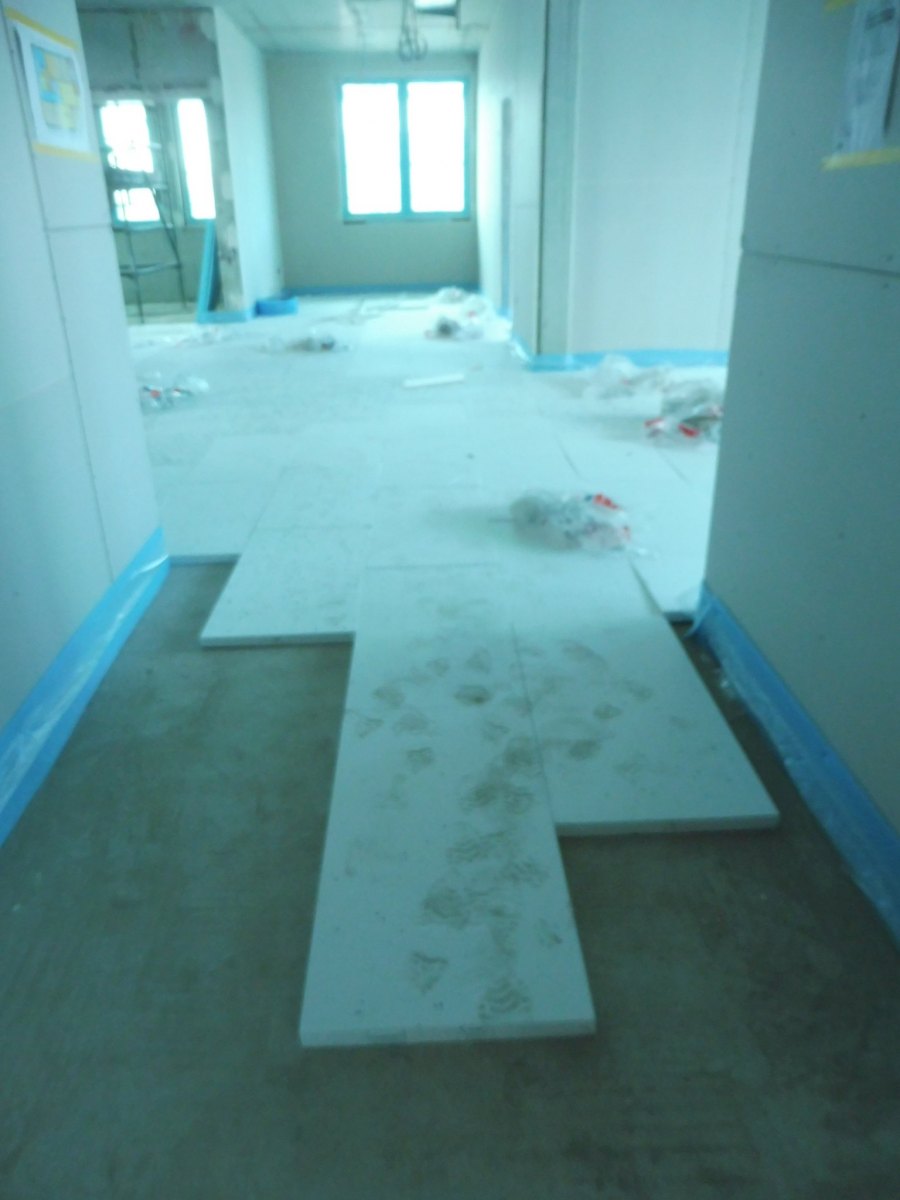

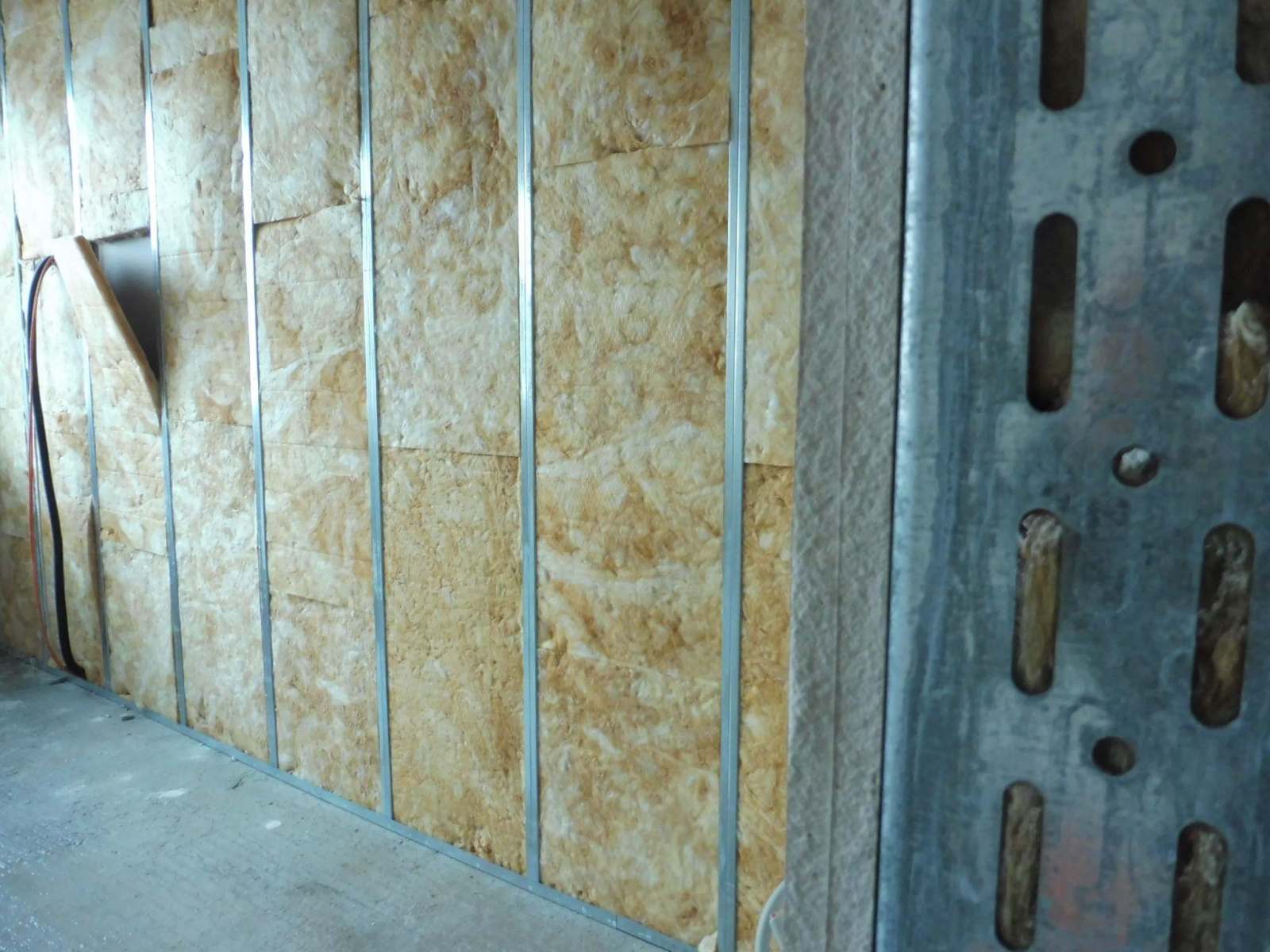

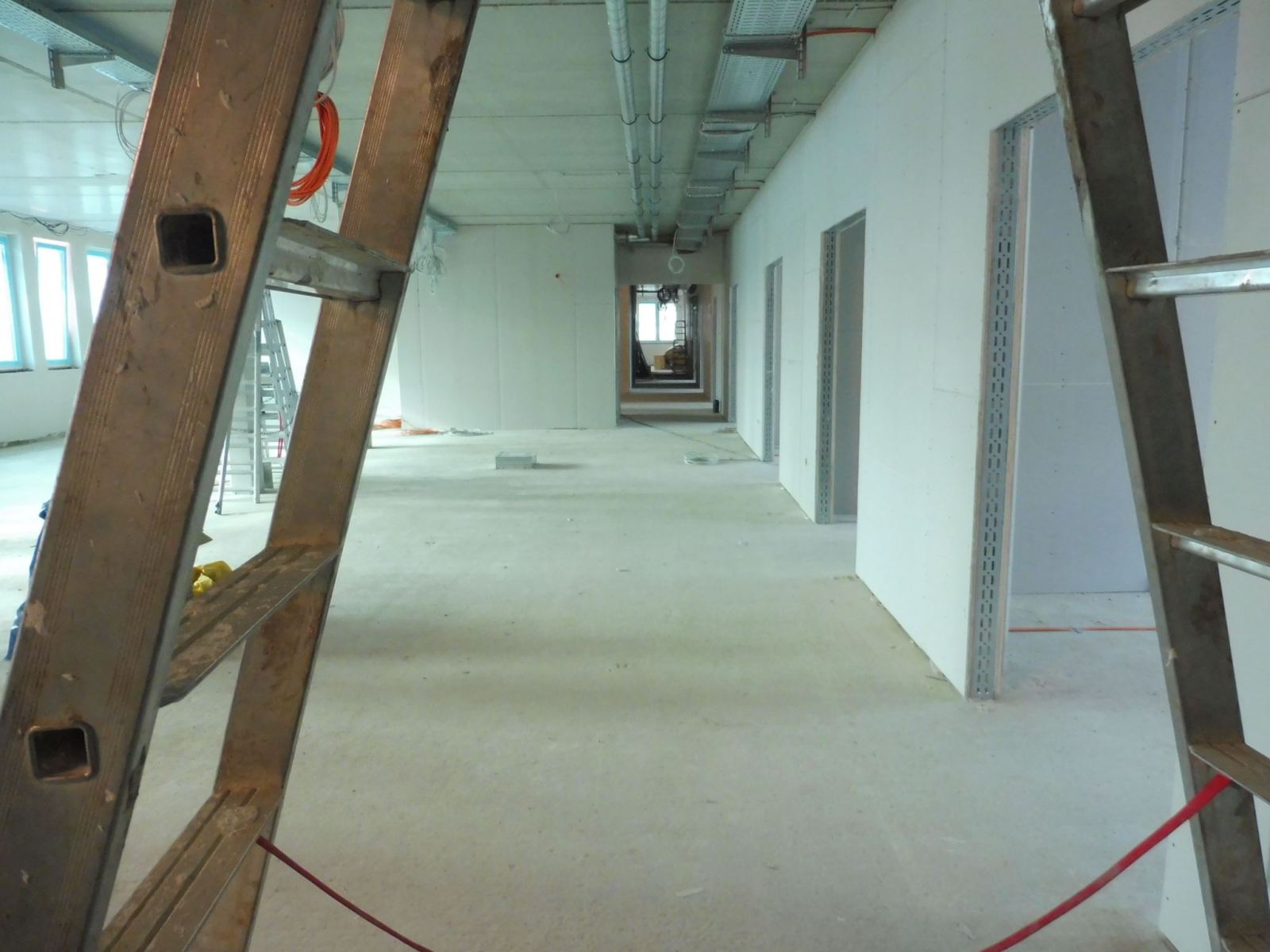

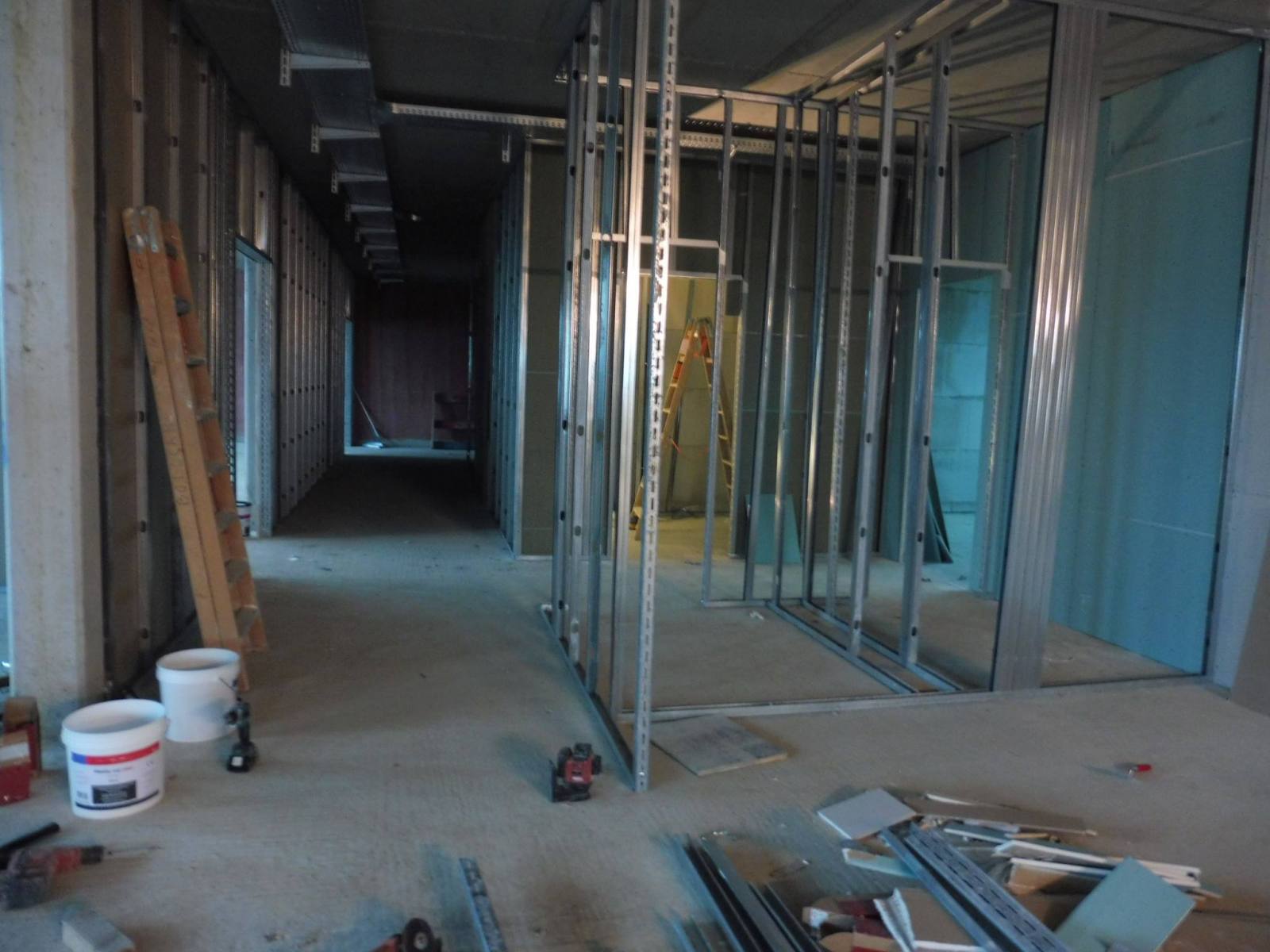

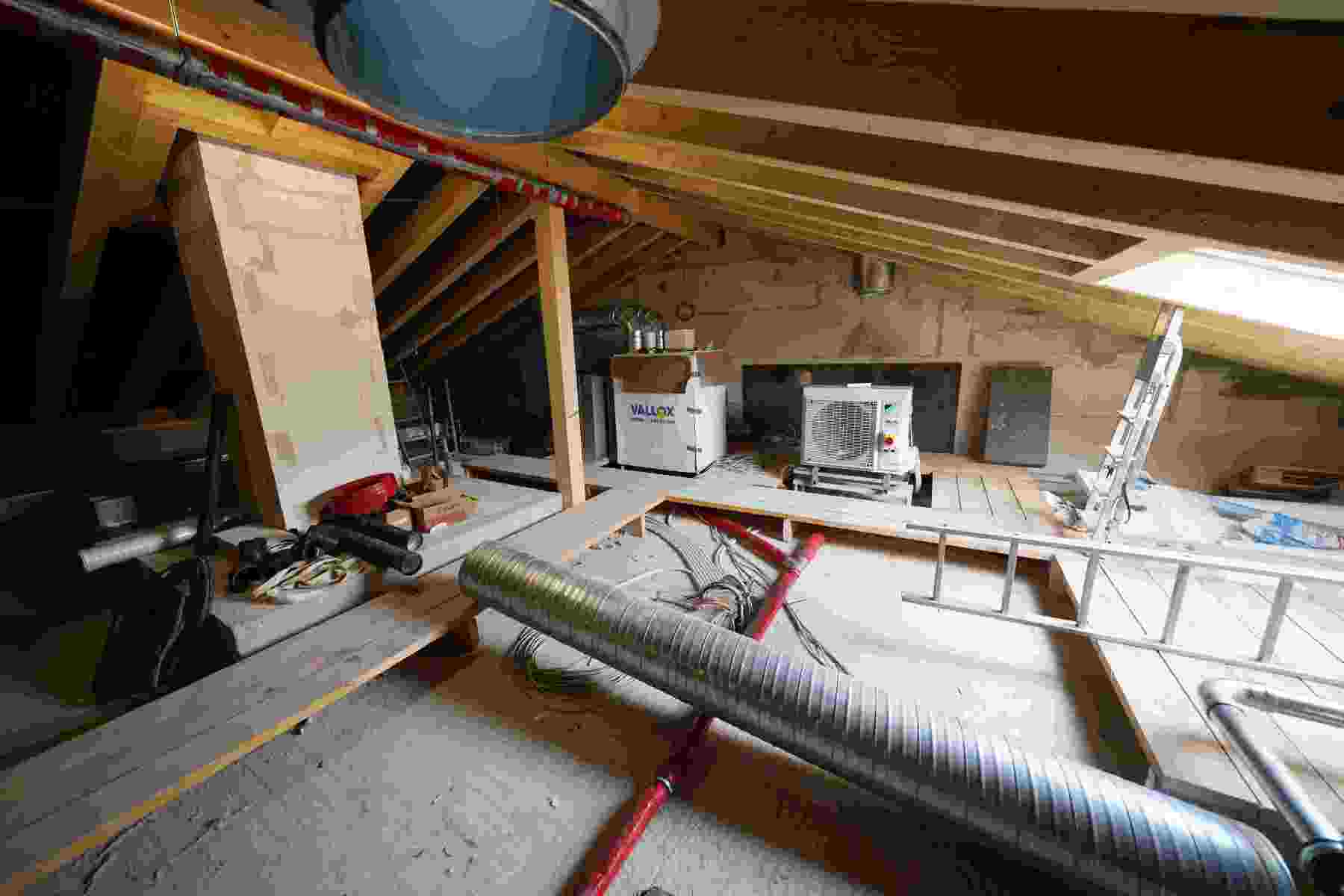

Blog #R16 Innen­aus­bau vor dem Richt­fest (in Arbeit)

wird Mitte/Ende Novem­ber aktualisiert!

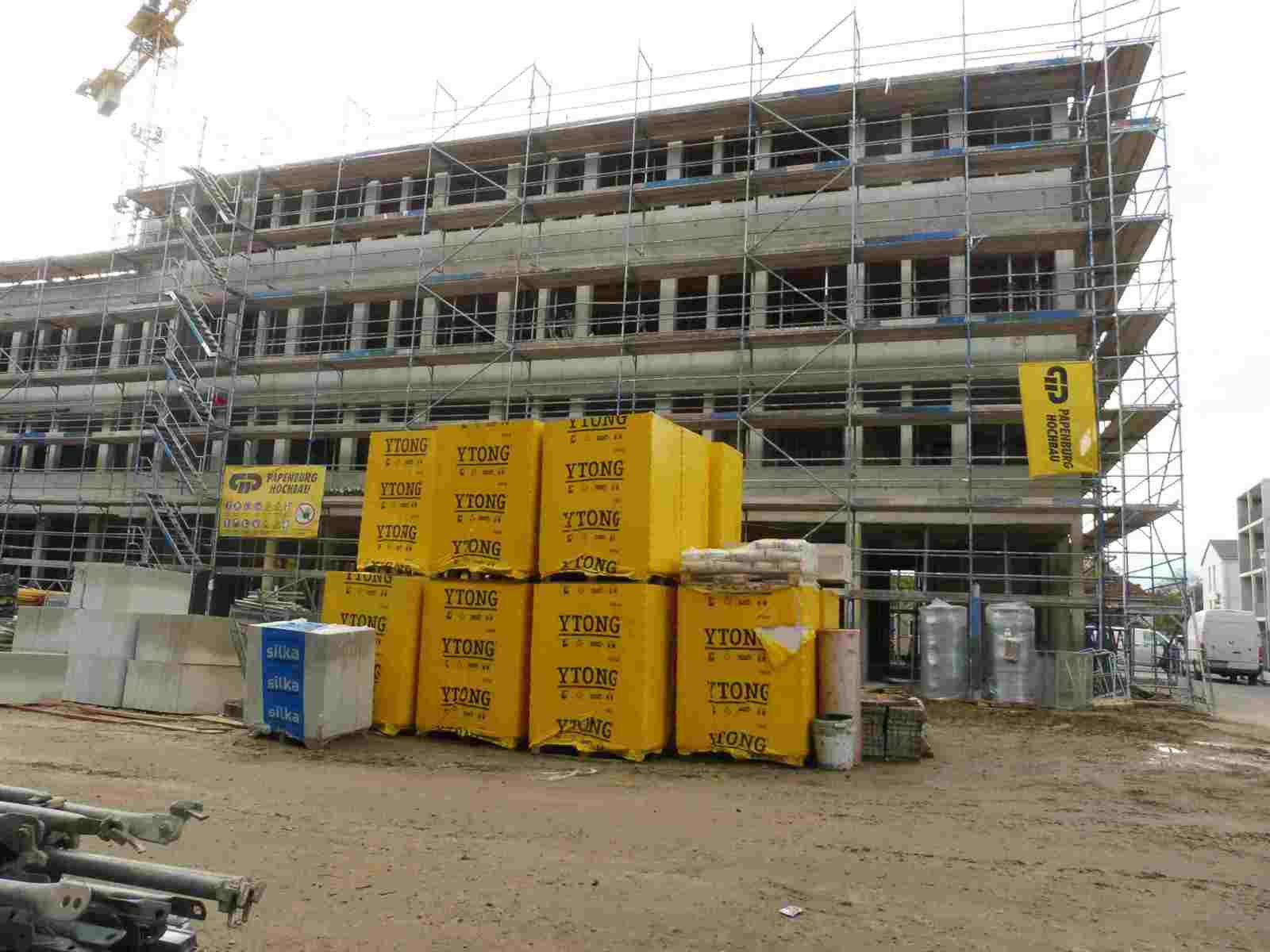

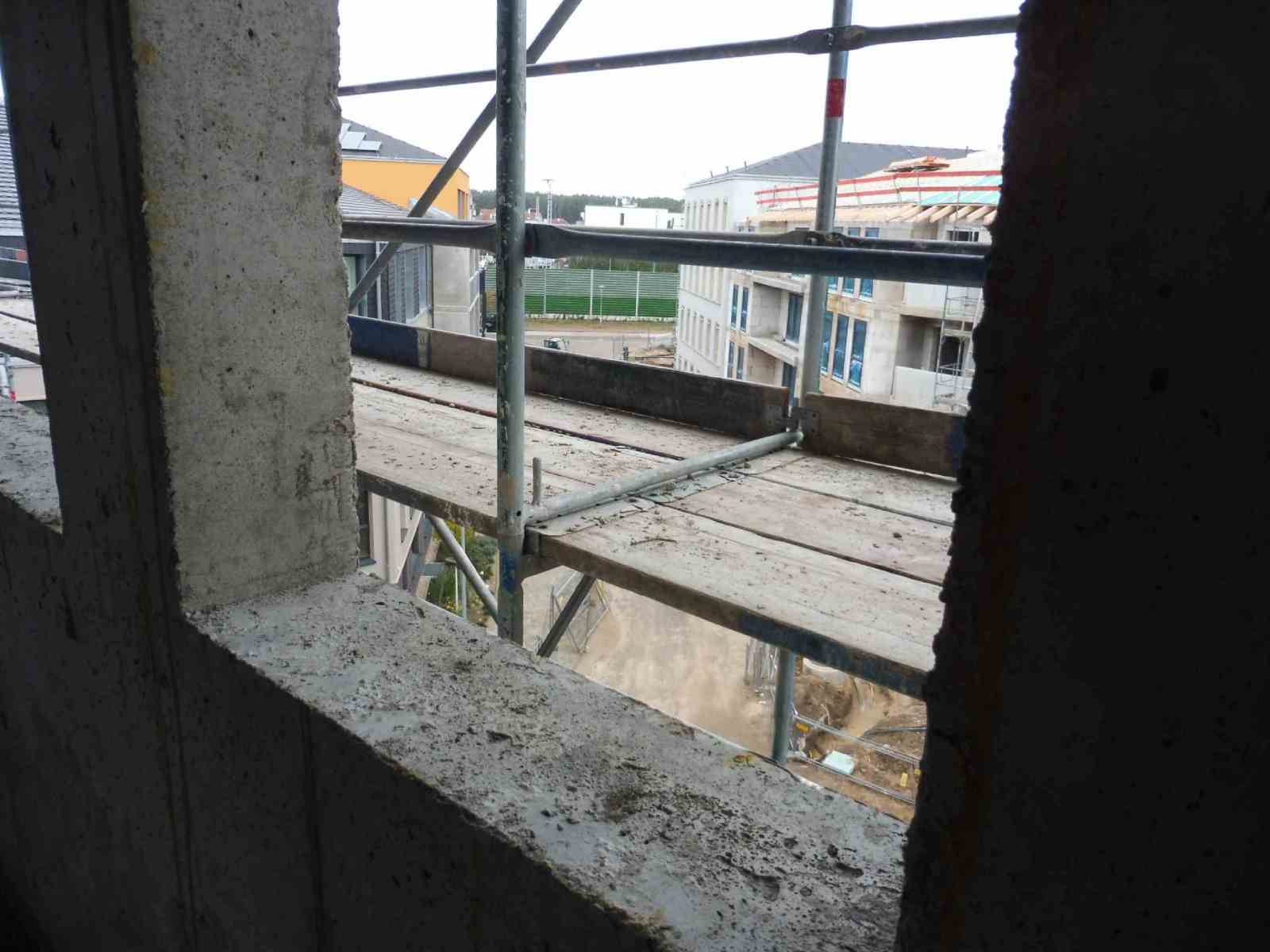

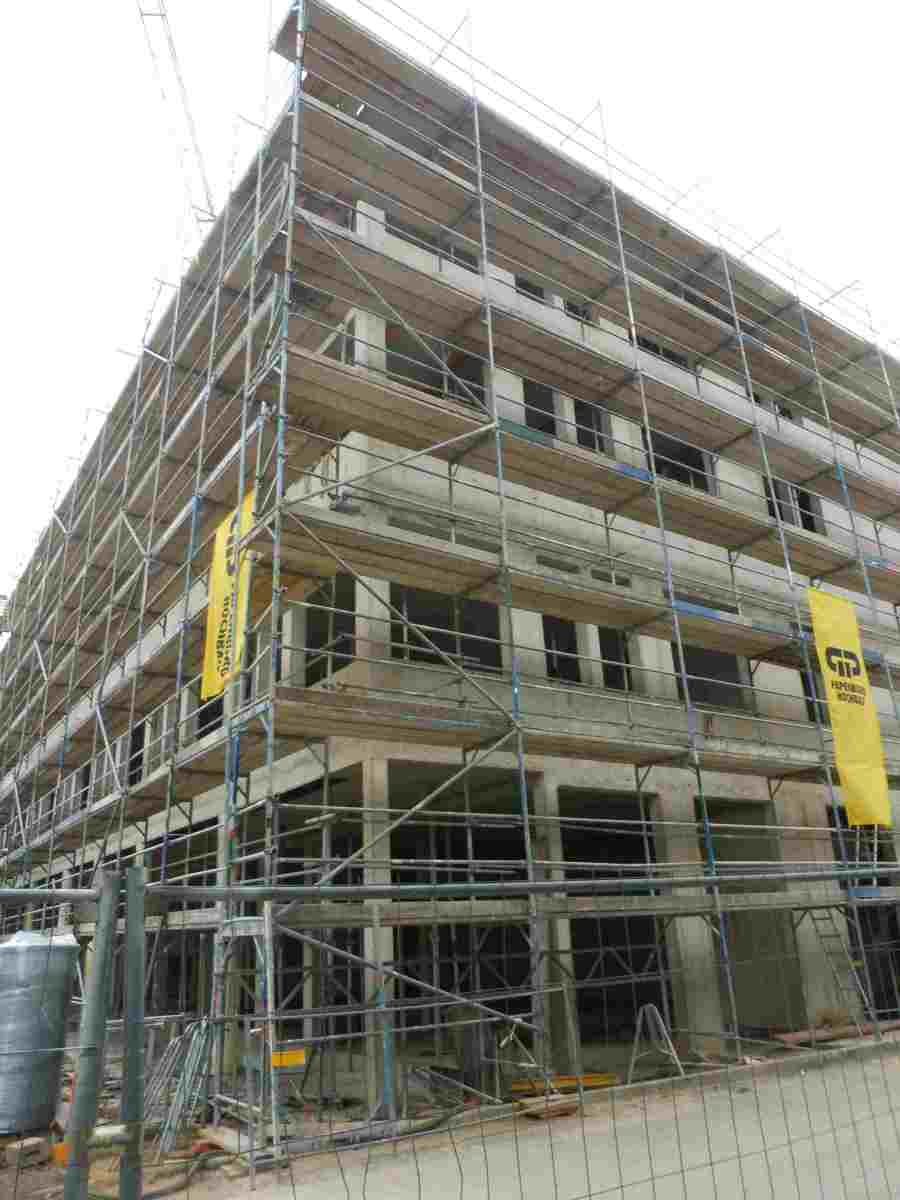

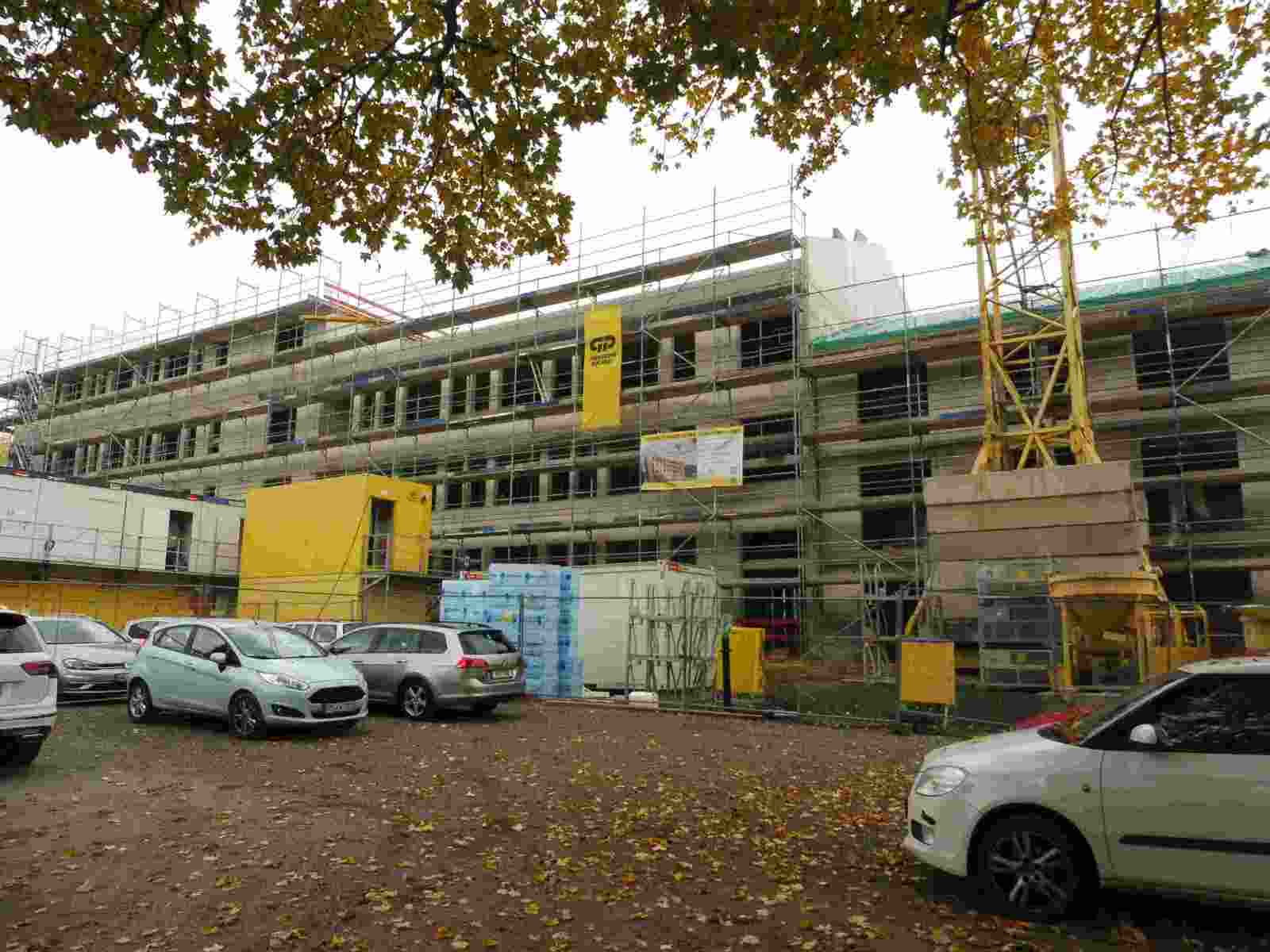

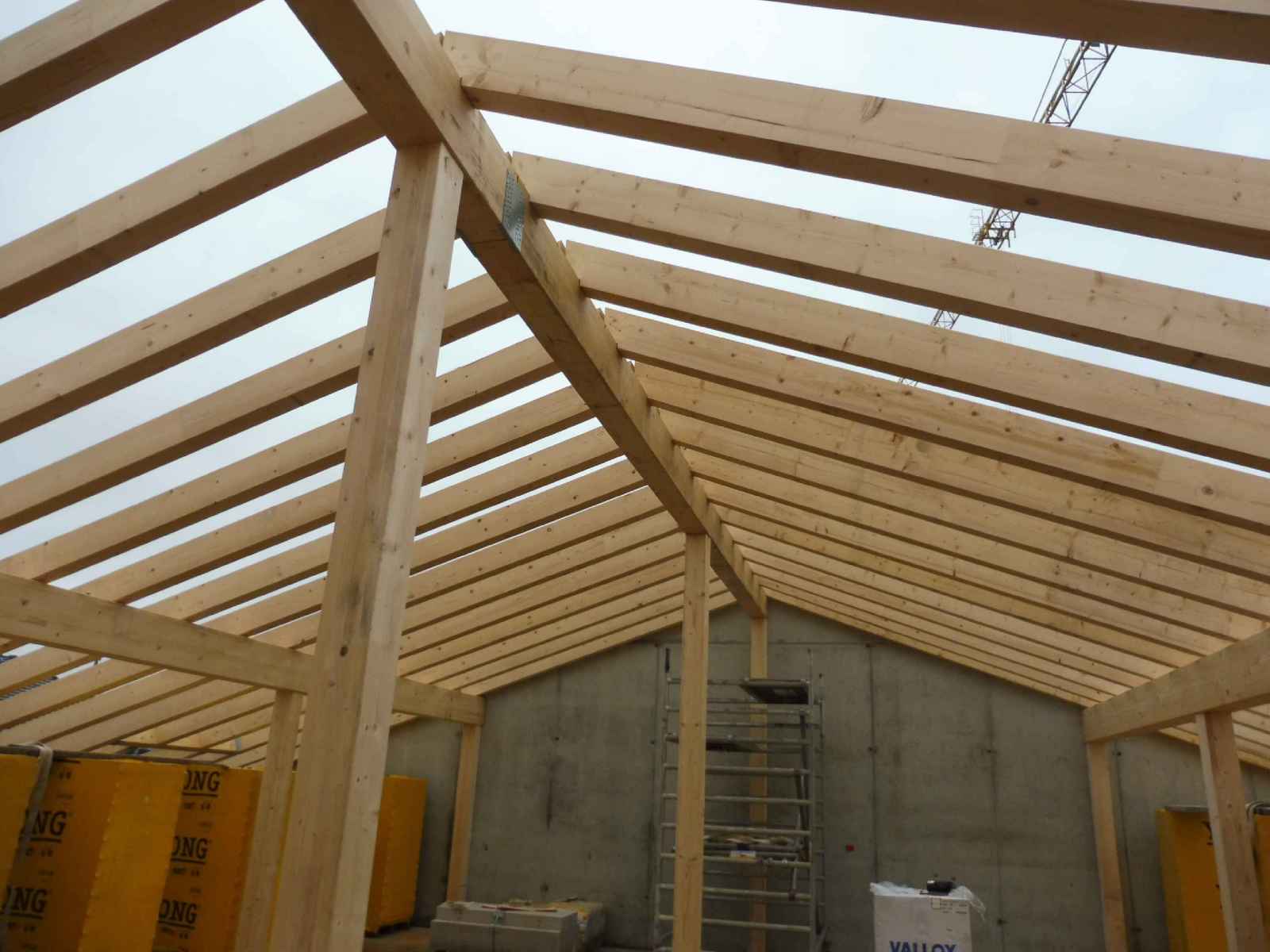

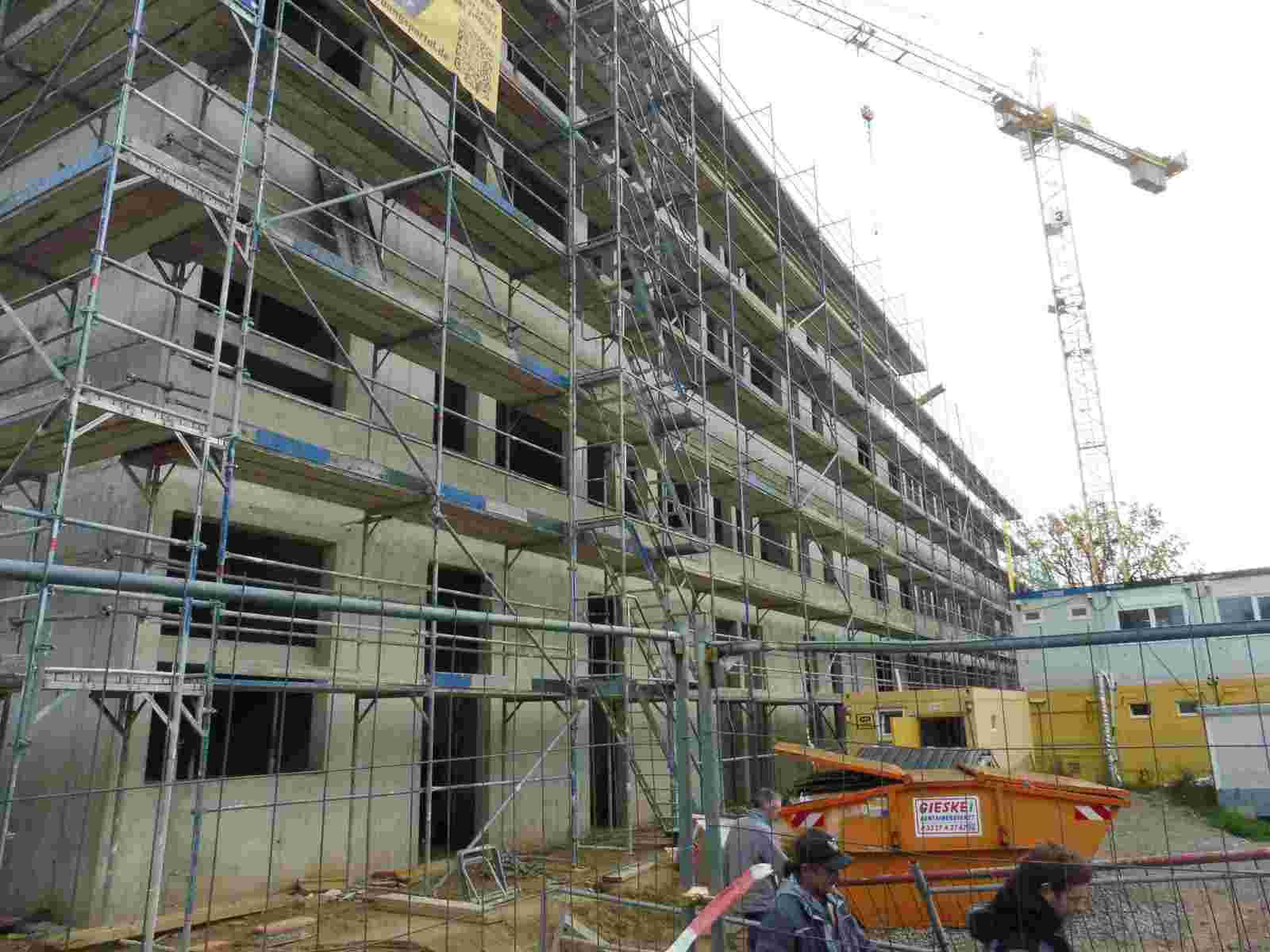

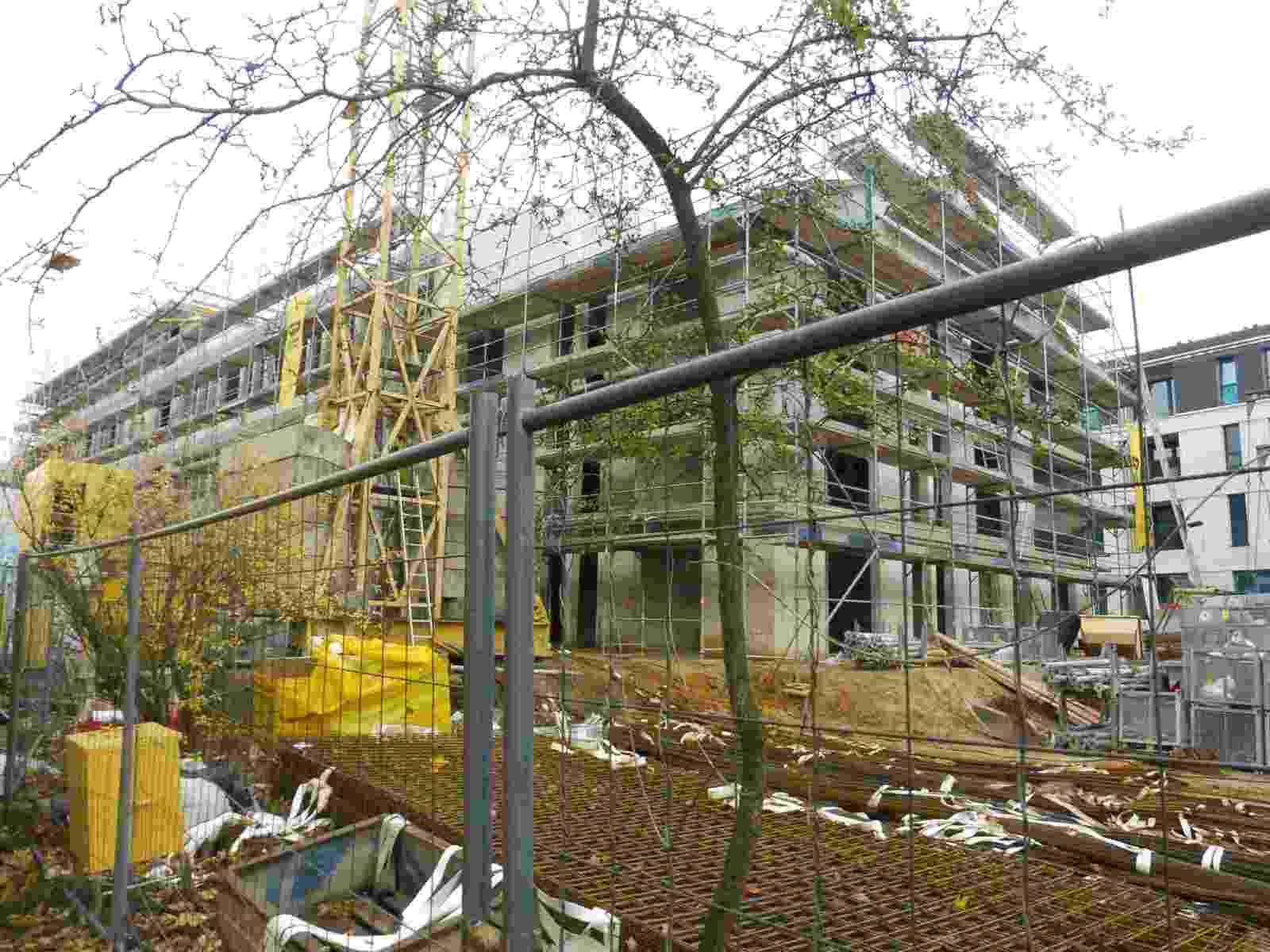

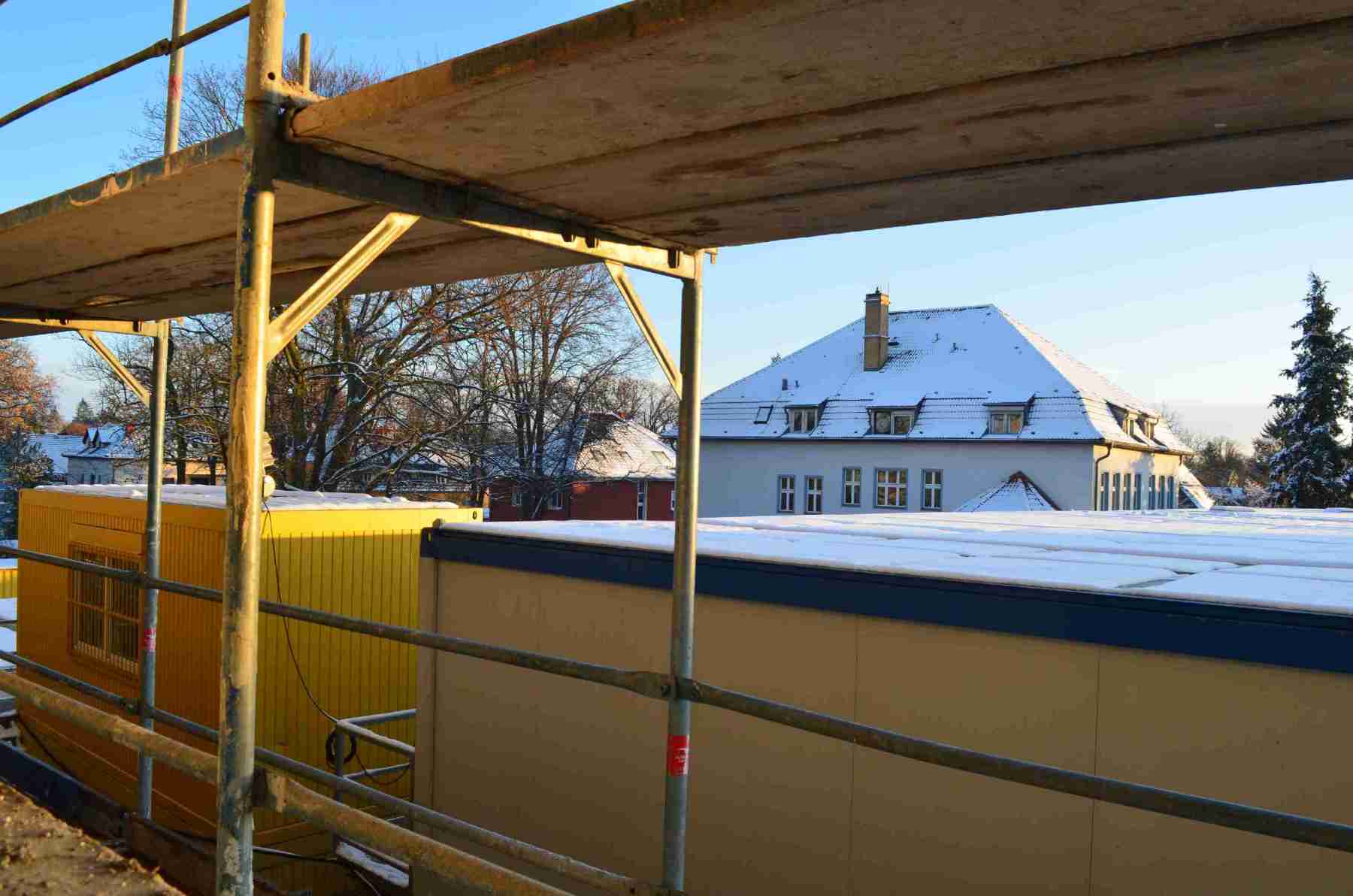

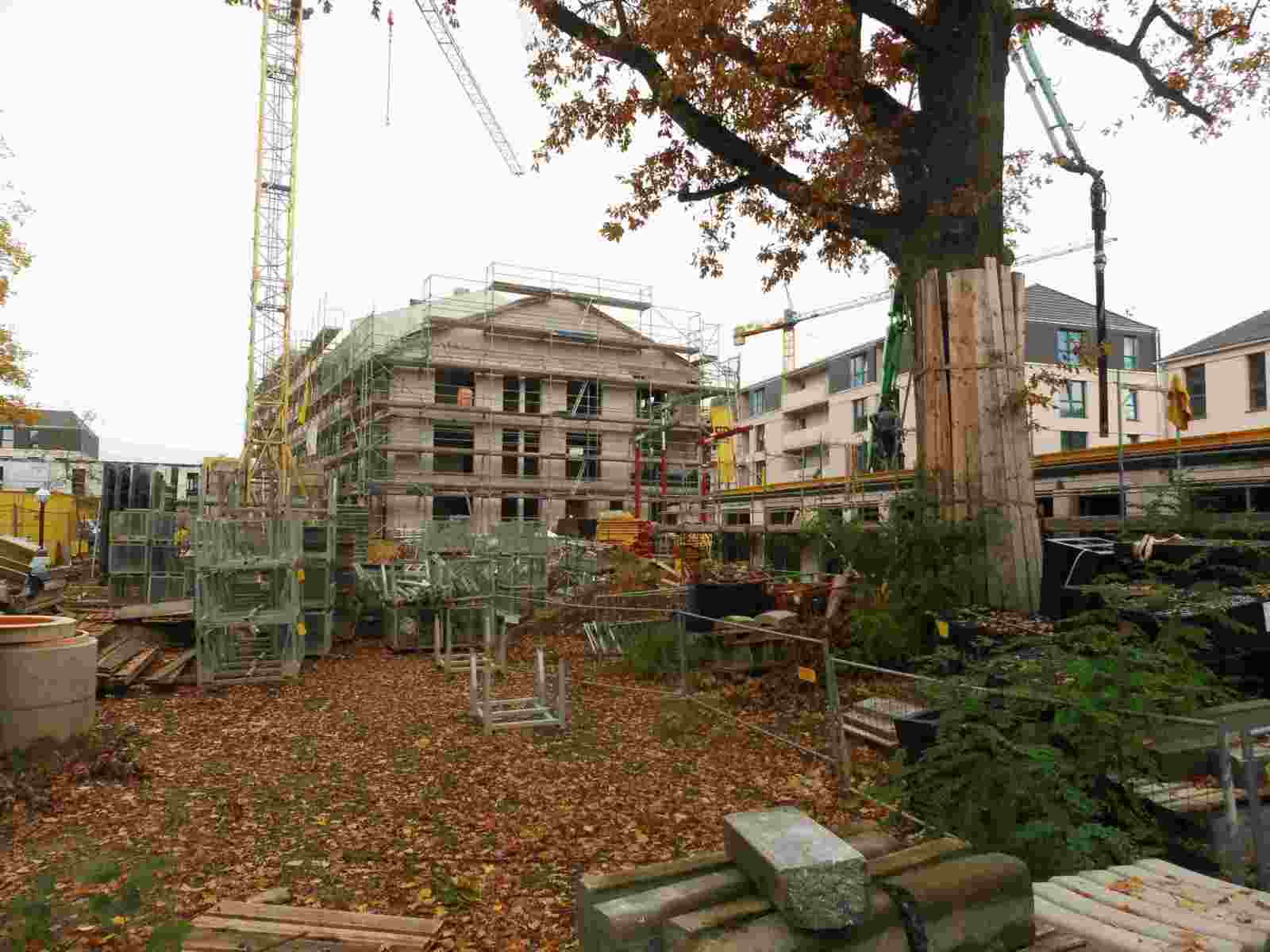

Blog #R15 Obers­te Decke und Dach­gie­bel (02. Novem­ber 2023)

So lang­sam nimmt das Rat­haus Gestalt an. Wegen der emsi­gen Arbei­ten am Innen­aus­bau, kön­nen wir heu­te nur Bil­der von Außen bieten.

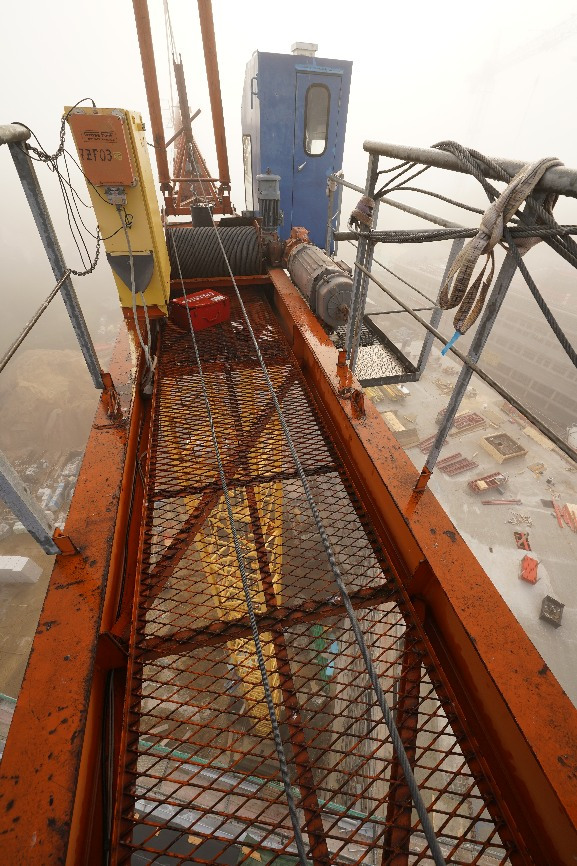

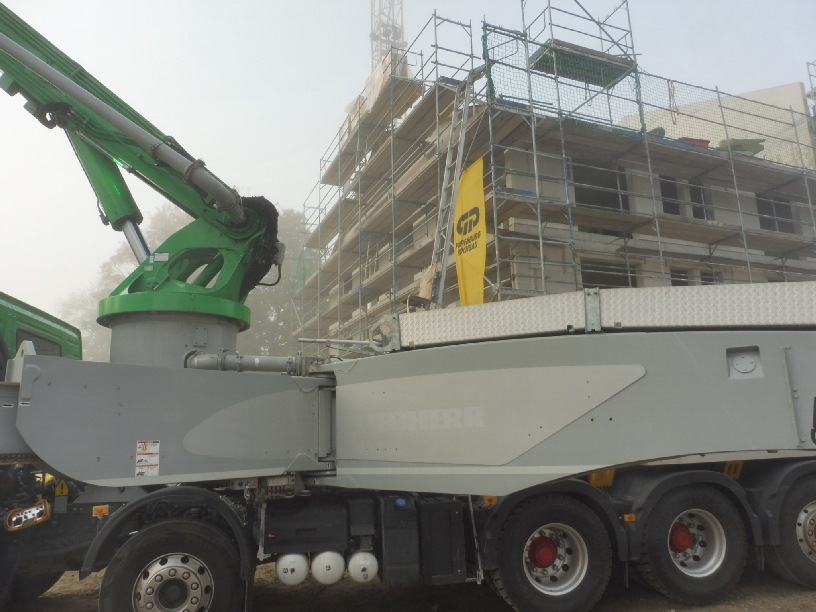

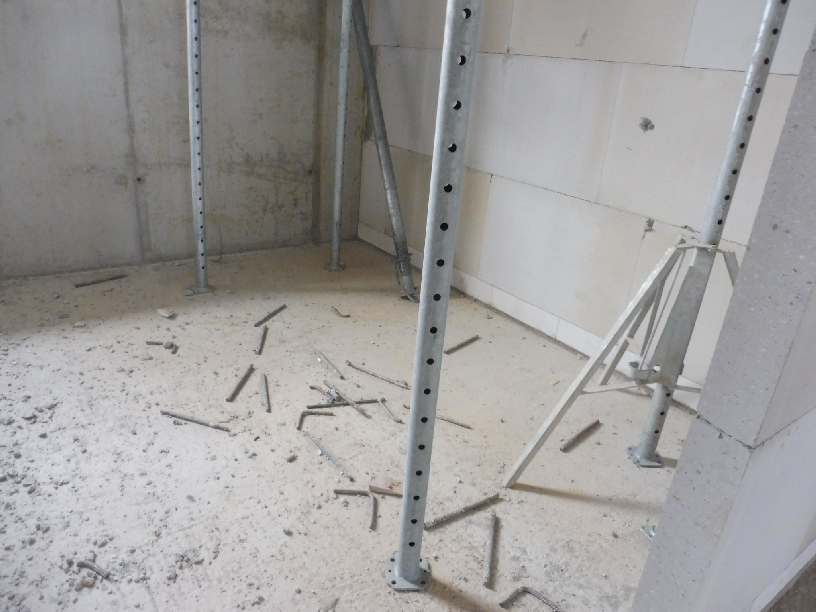

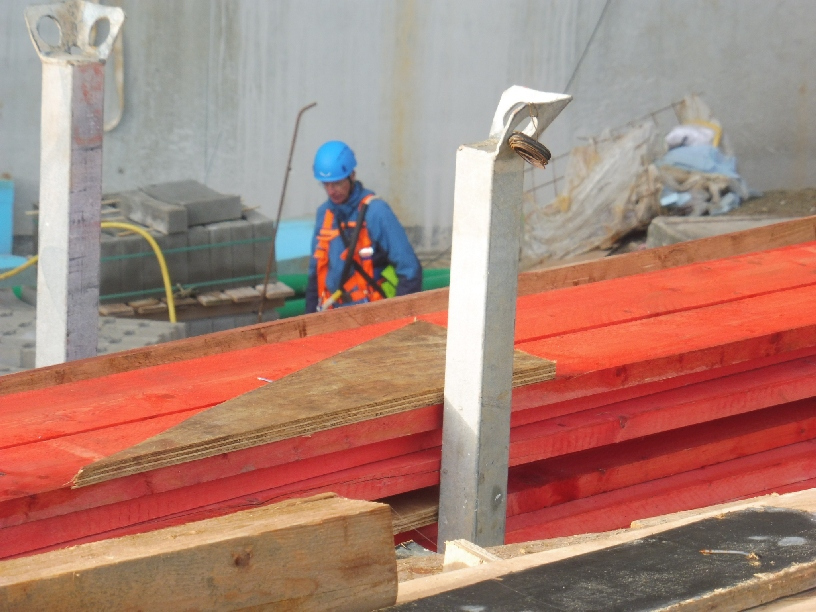

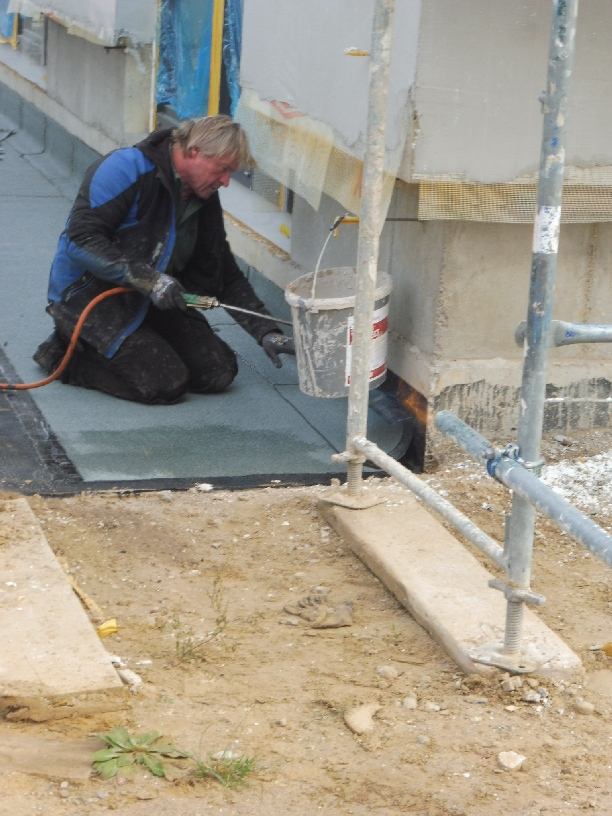

Blog #R14 Innen­aus­bau im Erd­ge­schoss und Bil­der von Kran (18. Okto­ber 2023)

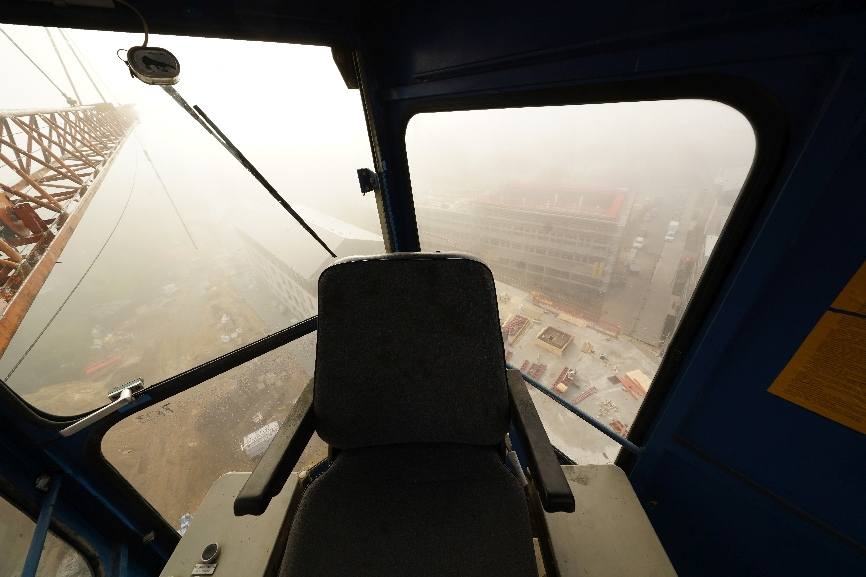

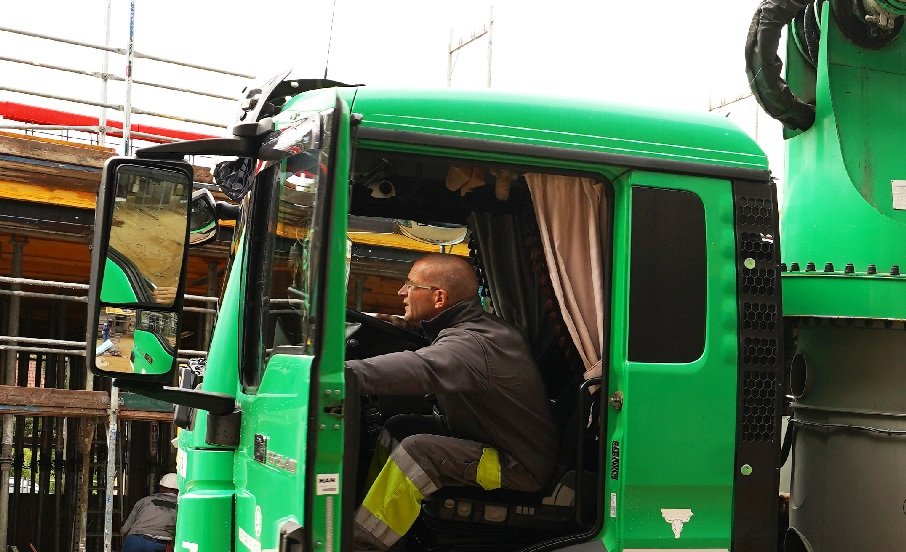

End­lich wie­der auf den Kran”, freut sich Lutz. So ent­ste­hen schö­ne Pan­ora­ma­bil­der im Michen­dor­fer Mor­gen­ne­bel (7:15 Uhr) vom Stand der Arbei­ten am Rathausbau.

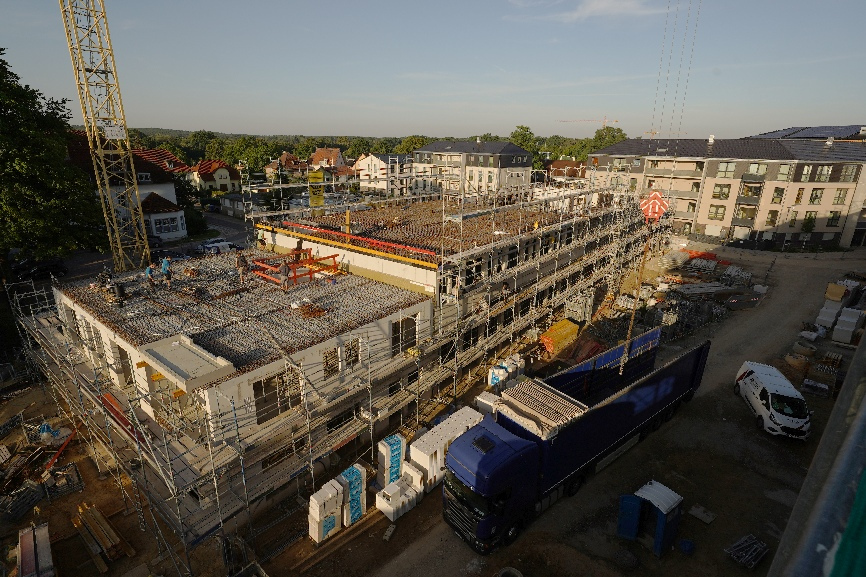

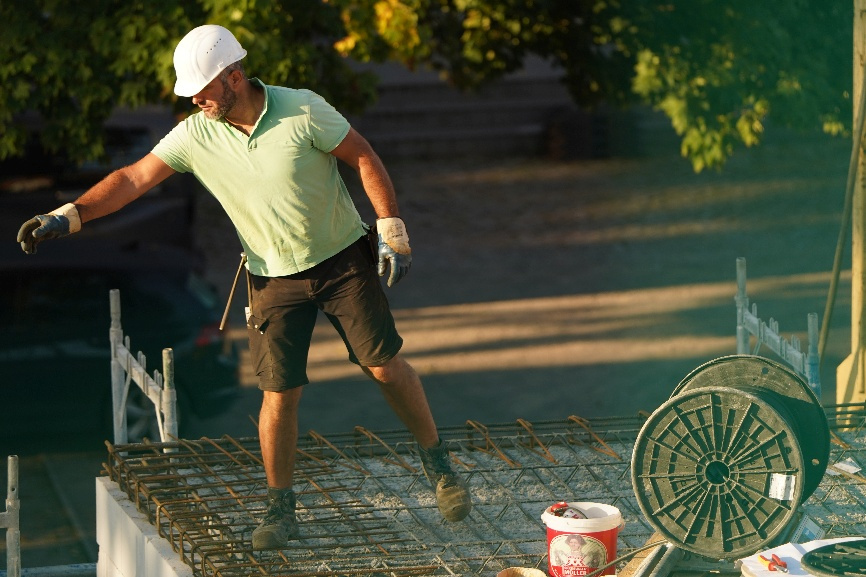

Blog #R13 Decke 2. Stock 20. August 2023)

Schon fast Rou­ti­ne das gie­ßen der Decke des 2.OG. Bei die­sem Tem­po fragt man sich, ob es nicht sinn­voll wäre noch ein eei­te­res Stock­werk drauf­zu­set­zen: Dau­ert eio­nen Monat län­ger und die Räu­me wer­den sicher bald bei der rasant wach­sen­den Gemein­de gebraucht, viel­leicht auch ein Raum für den “hei­mat­lo­sen” Kunstverein?

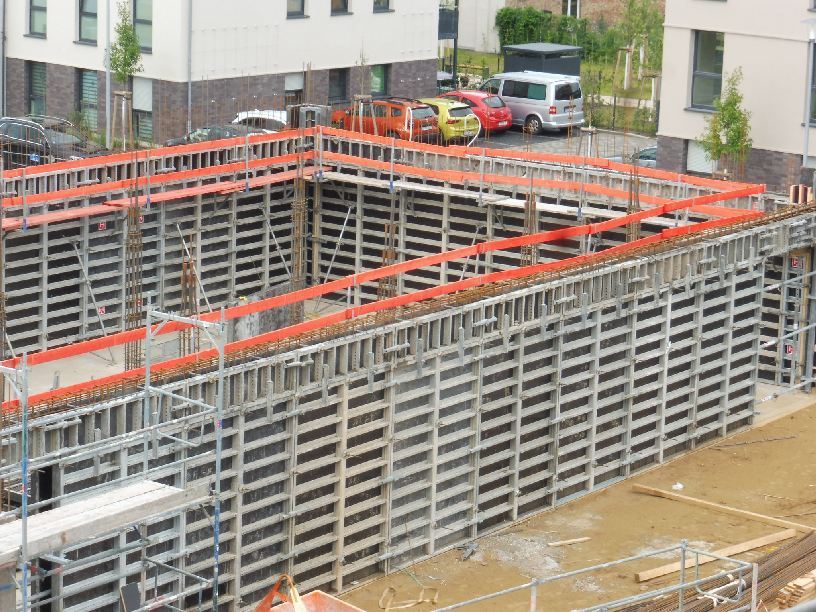

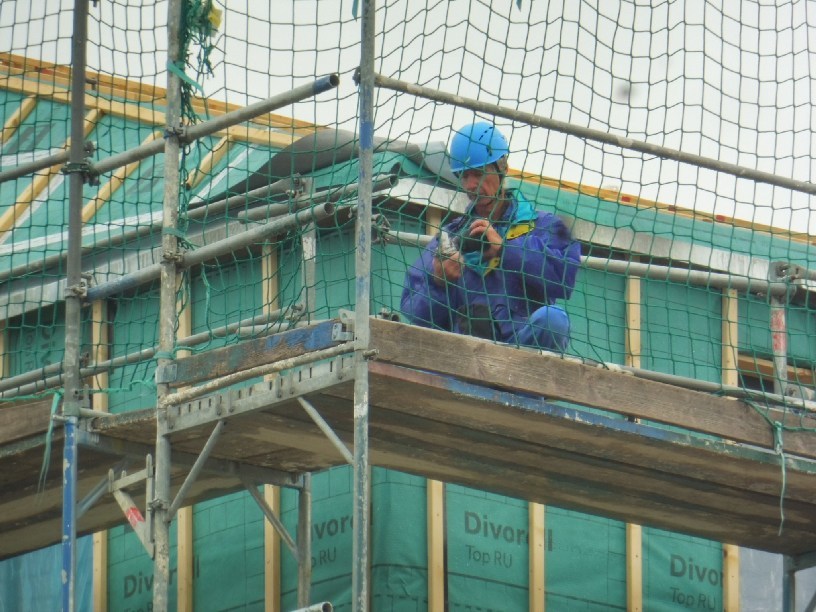

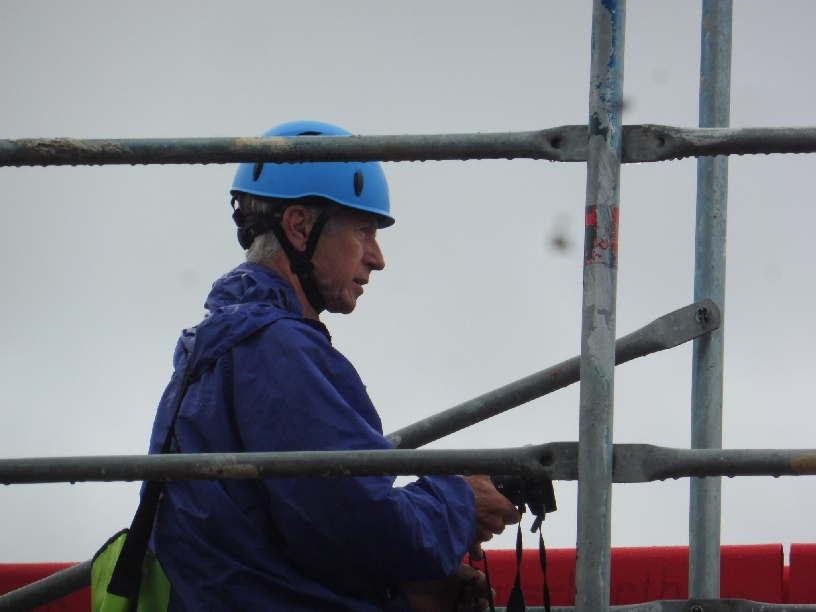

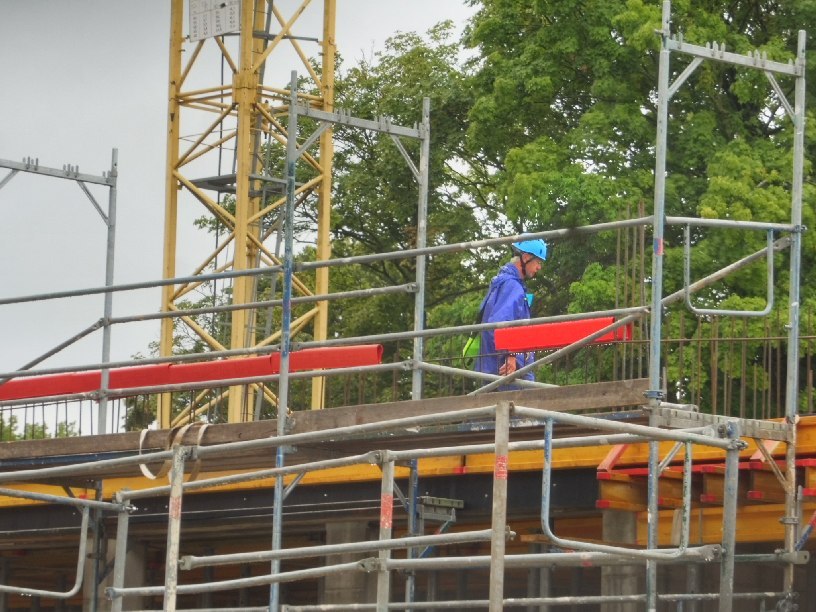

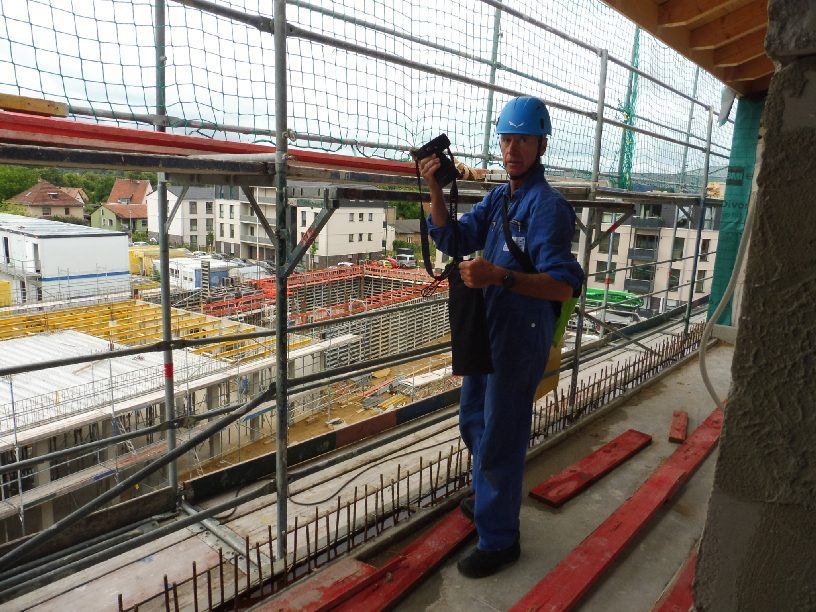

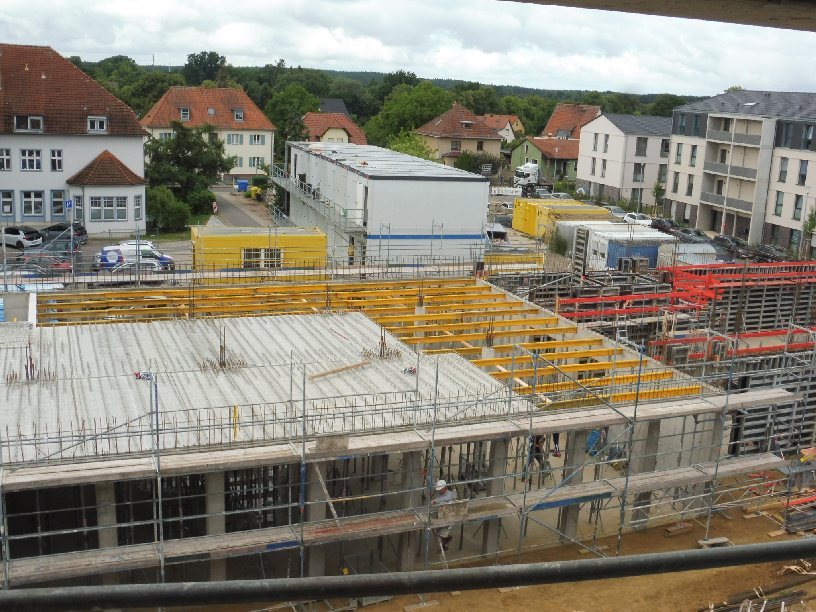

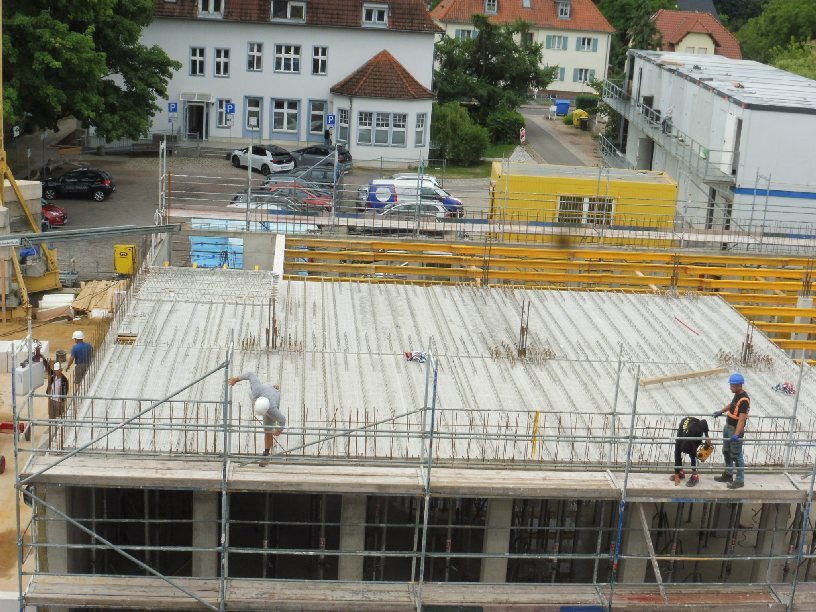

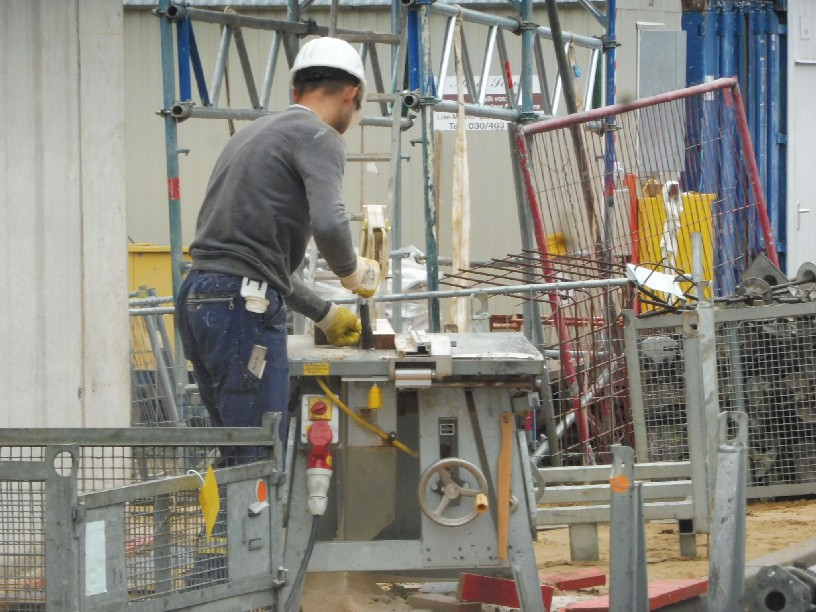

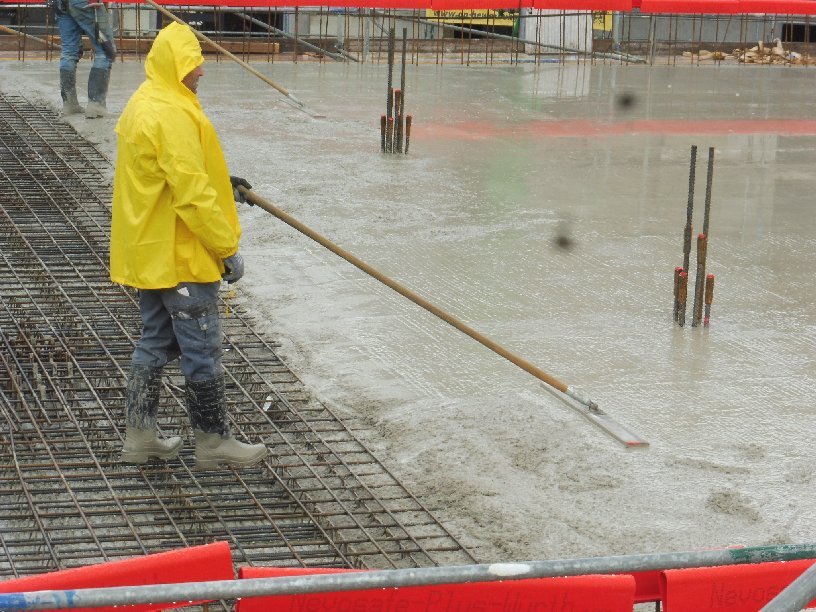

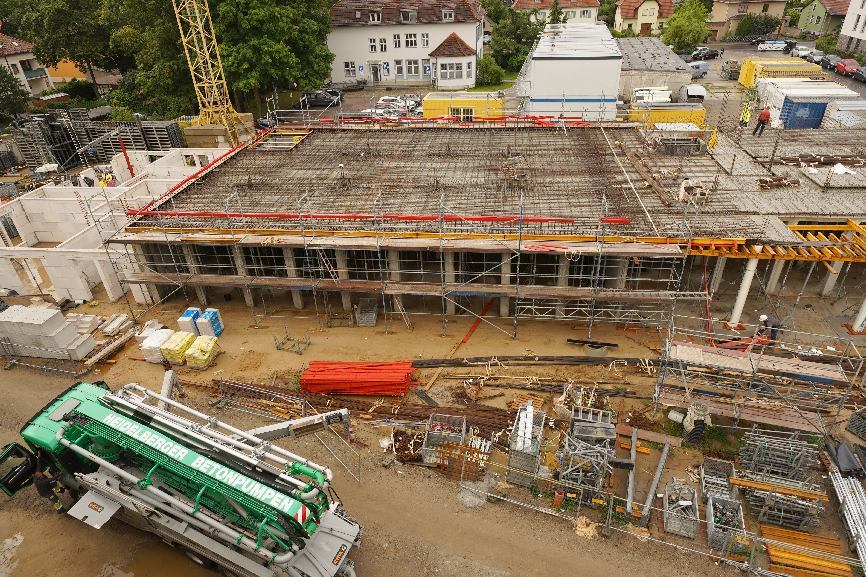

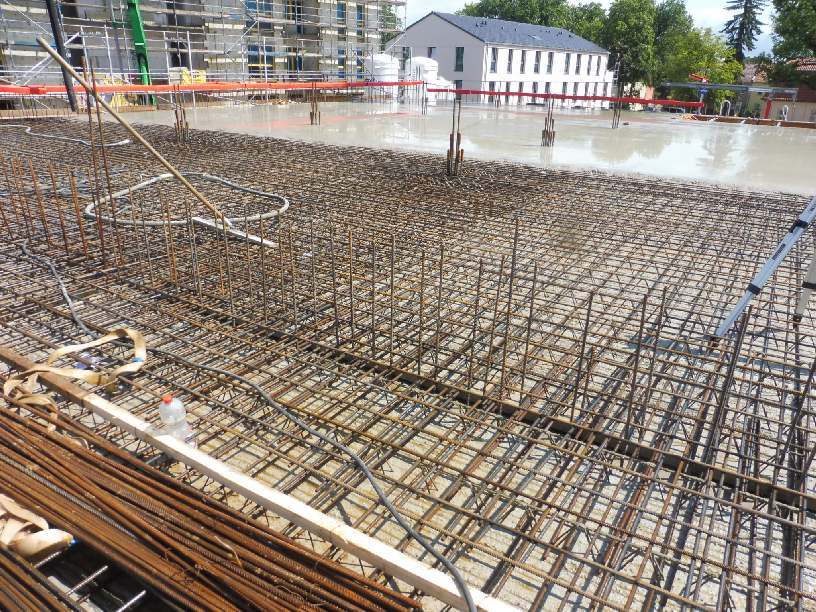

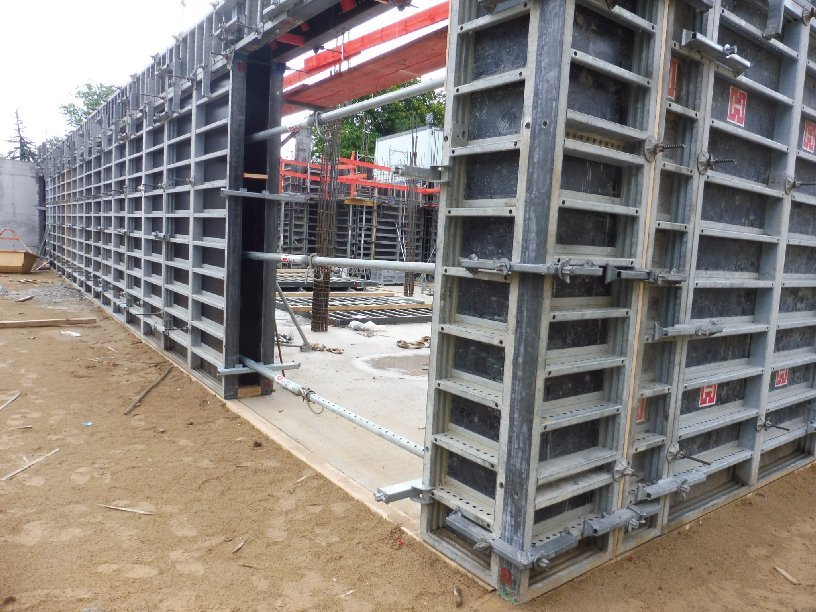

Blog #R12 Decke 1. Stock (28. 07. 2023)

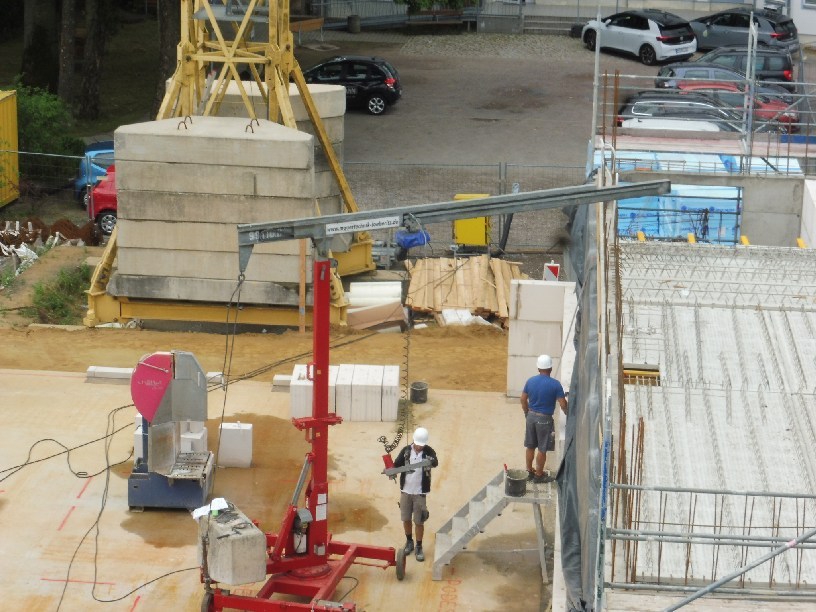

Pünkt­lich noch im Juli 2023 wur­de die Decke vom Erd­ge­schoss gegos­sen. Auch der Regen war kein Hin­der­nis. Es dau­er­te bis zum Nach­mit­tag bis die letz­te Beton­la­dung ver­ar­bei­tet wurde.

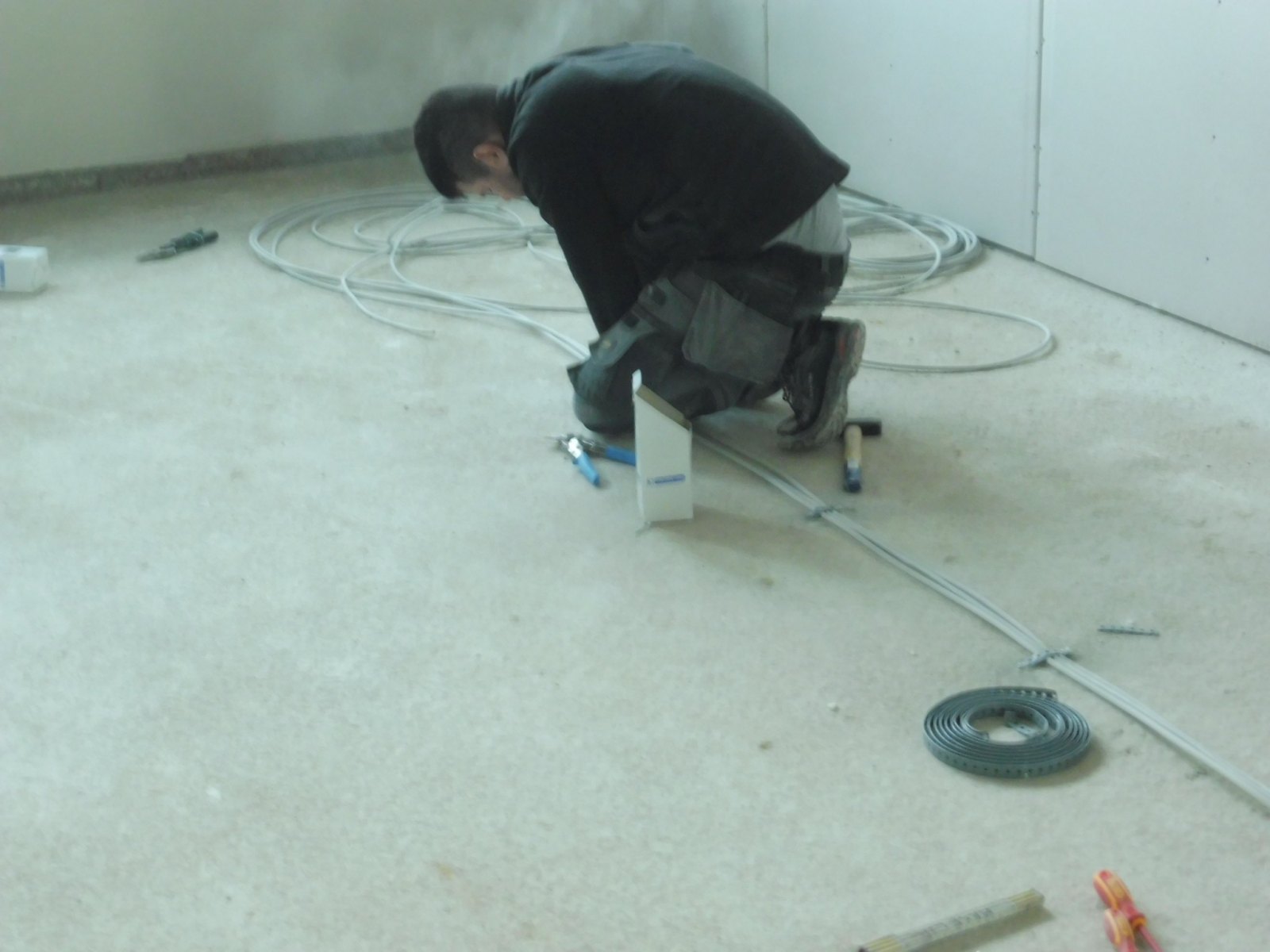

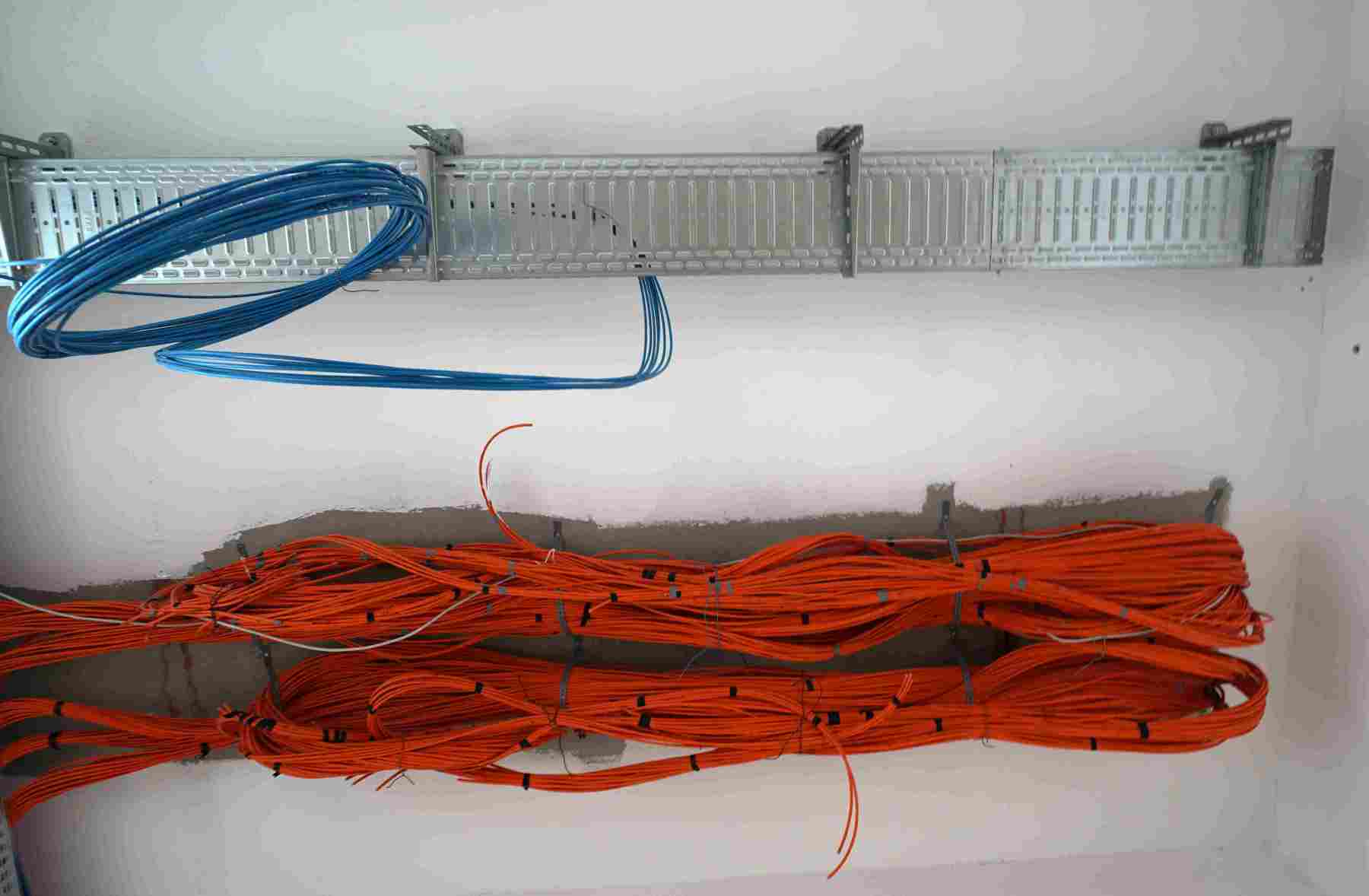

Blog #R11 Beginn Innen­aus­bau und Decken­vor­be­rei­tung EG (20. Juli 2023

Ers­te Kabel wer­den ver­legt, das Gerüst für das Eisen­git­ter ein­ge­passt sowie das Eisen­git­ter­ge­flecht für die Decke zum Ober­ge­schoss vor­be­rei­tet und befes­tigt. Wegen der Arbei­ten foto­gra­fie­ren wir haupt­säch­lich außer­halb des Gebäu­des vom Dach eines gegen­über­lie­gen­den Roh­baus und vom Con­tai­ner des Poliers aus. Dan­ke für die Unter­stüt­zung an die Ver­ant­wort­li­chen der Fir­ma Papenburg!

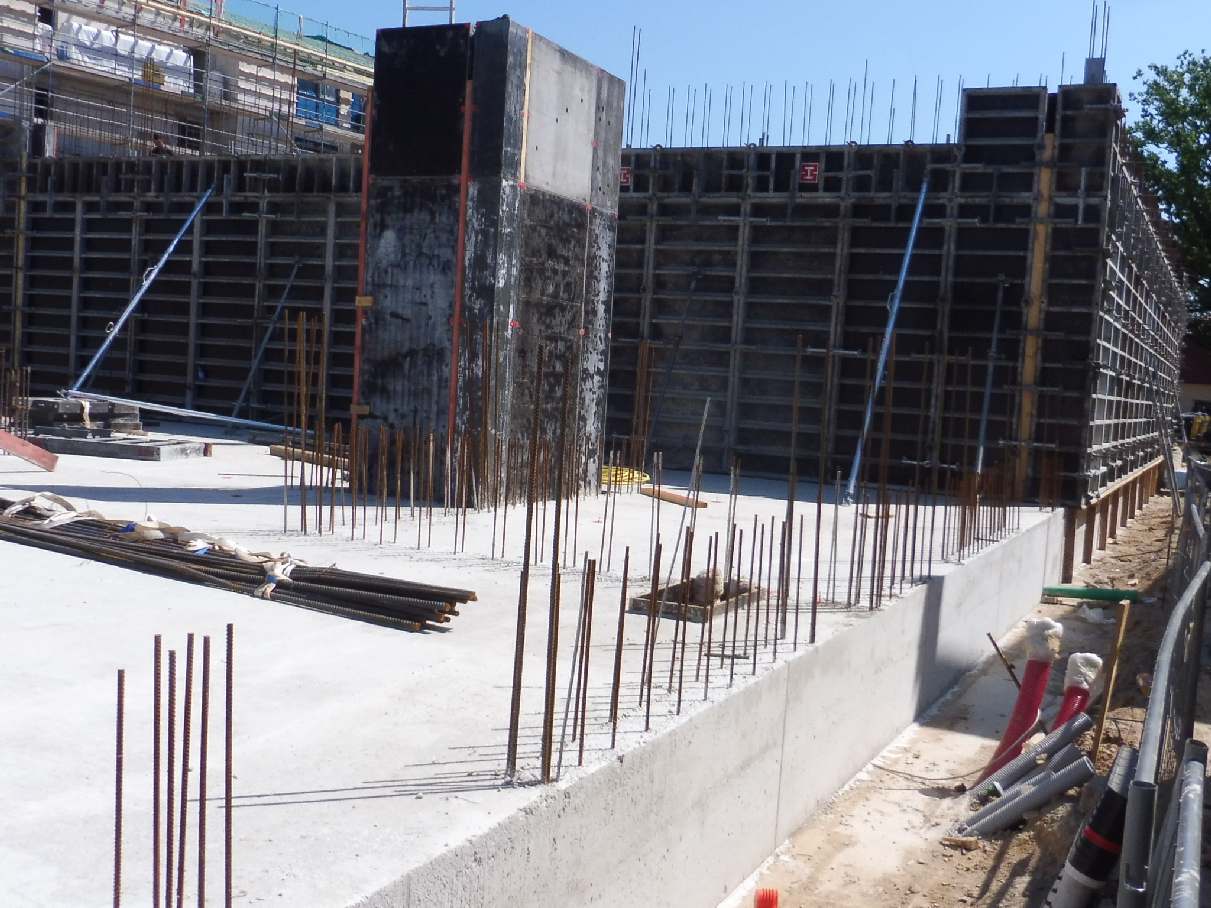

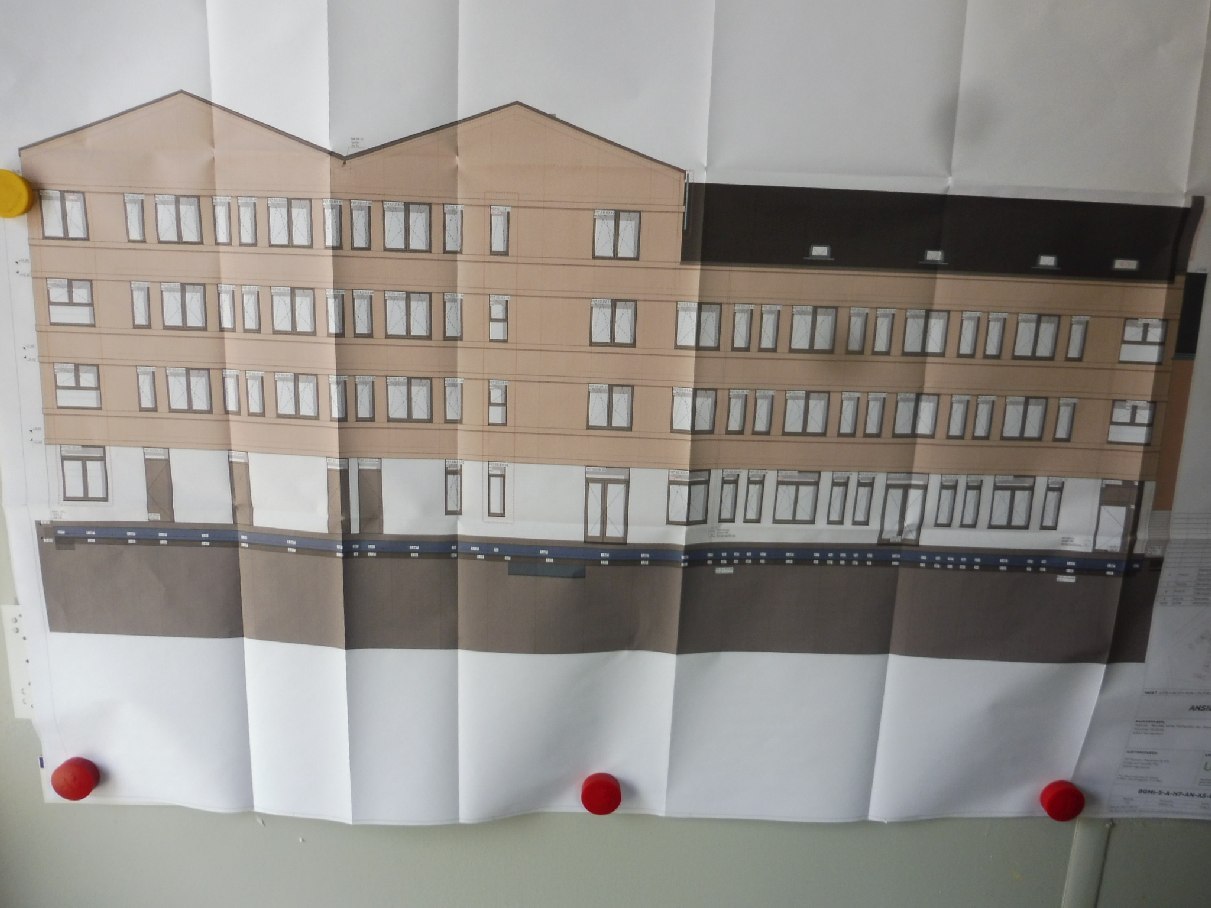

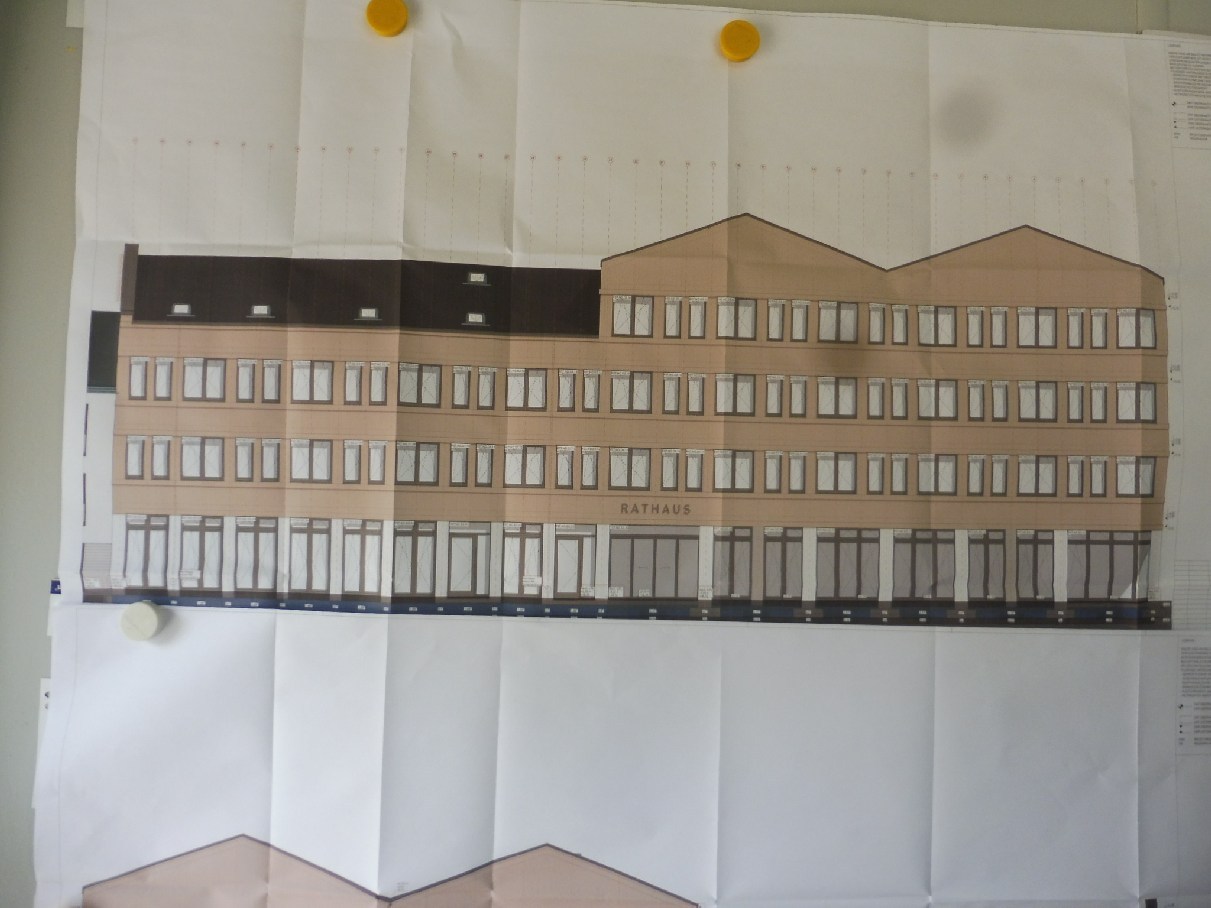

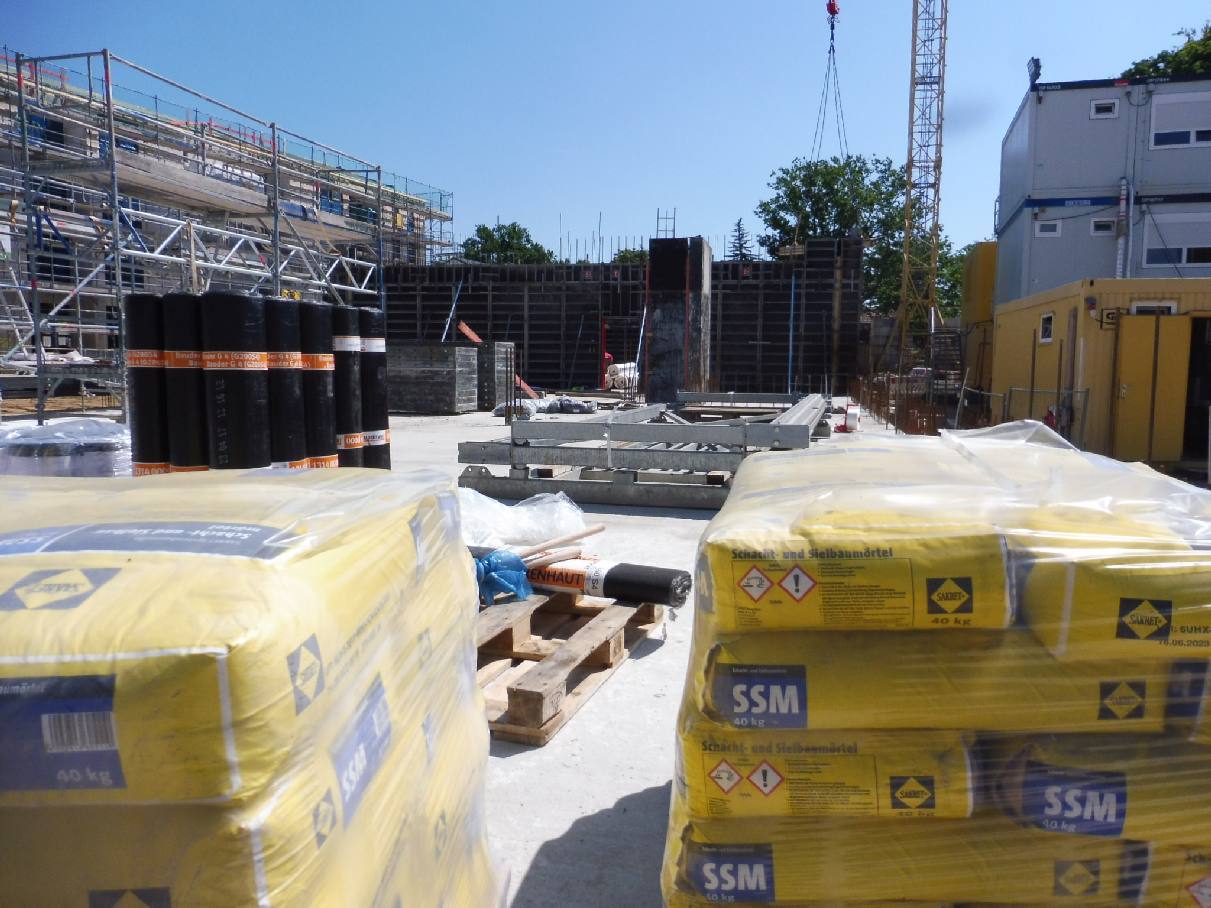

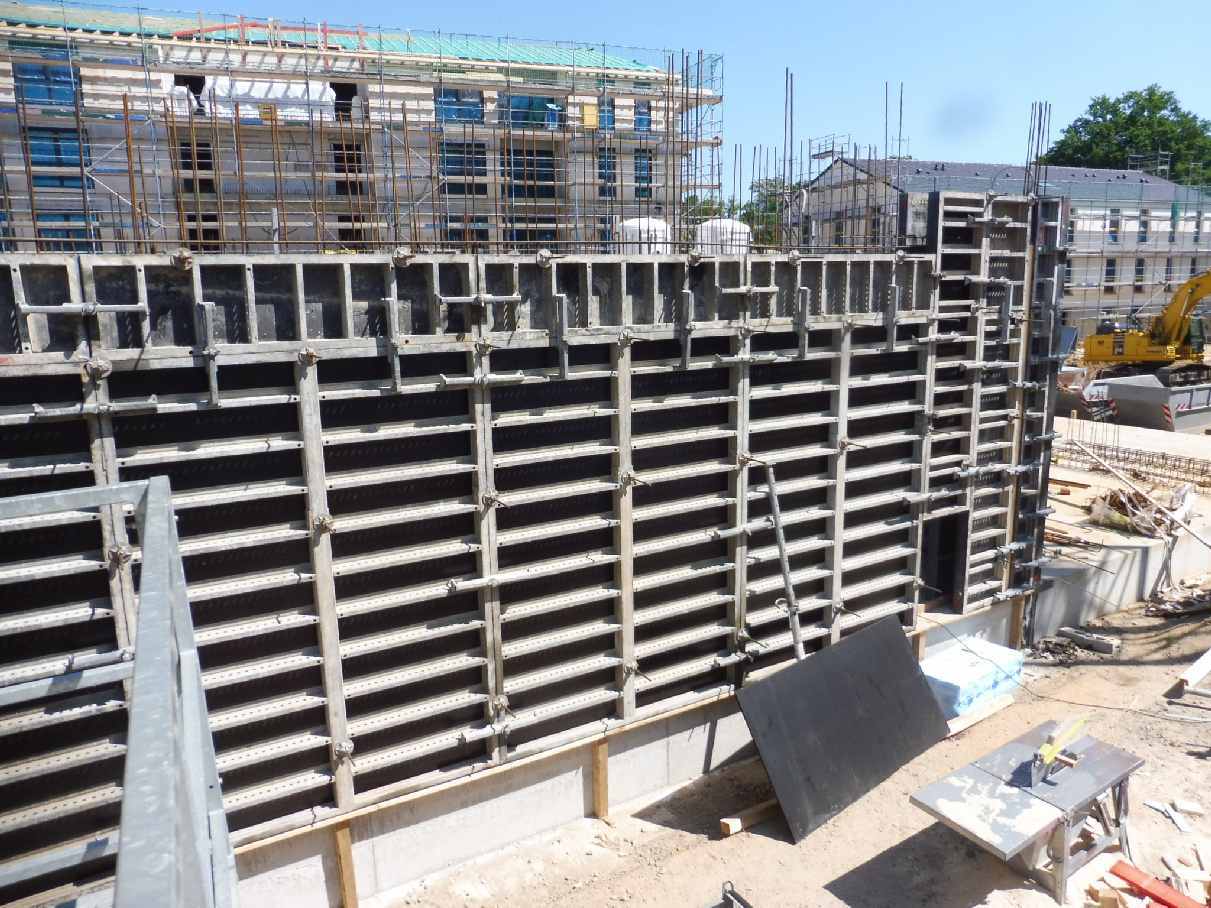

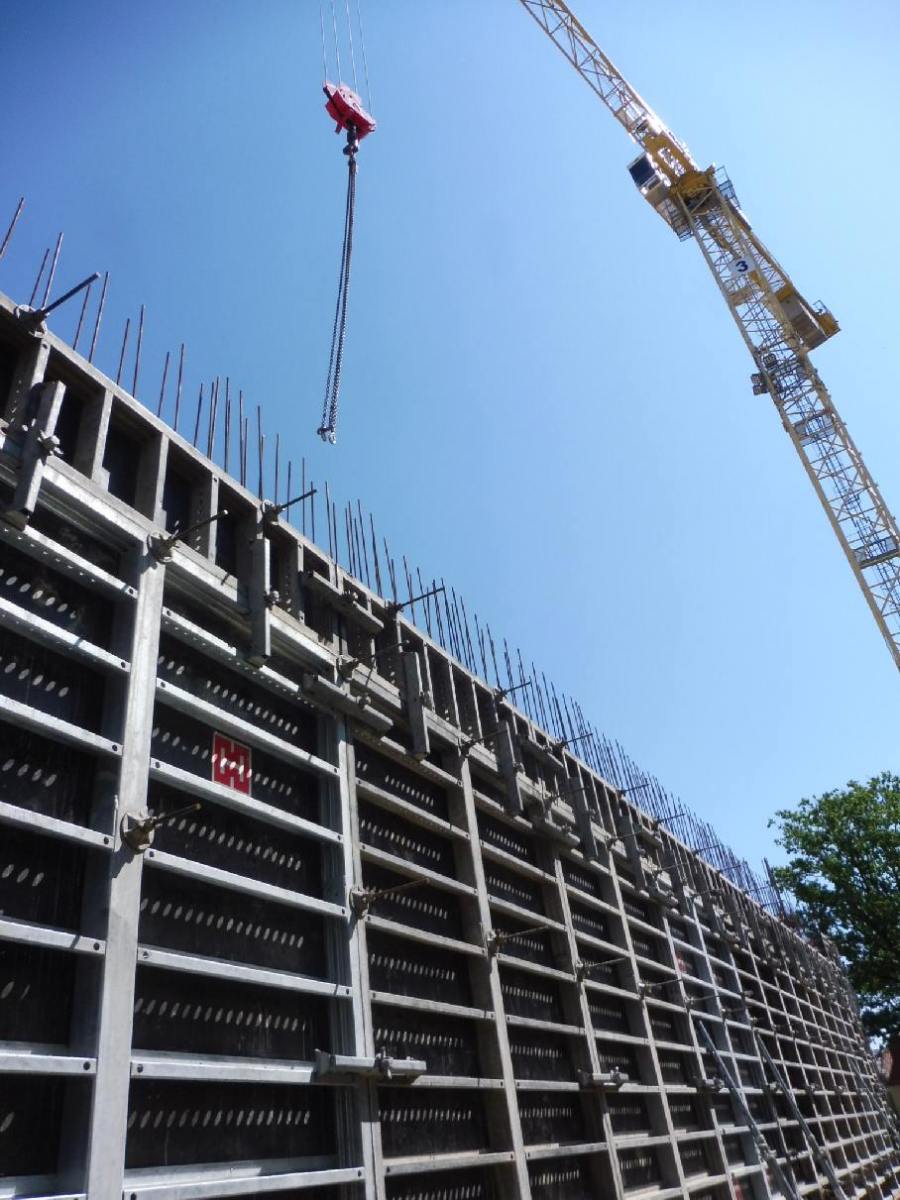

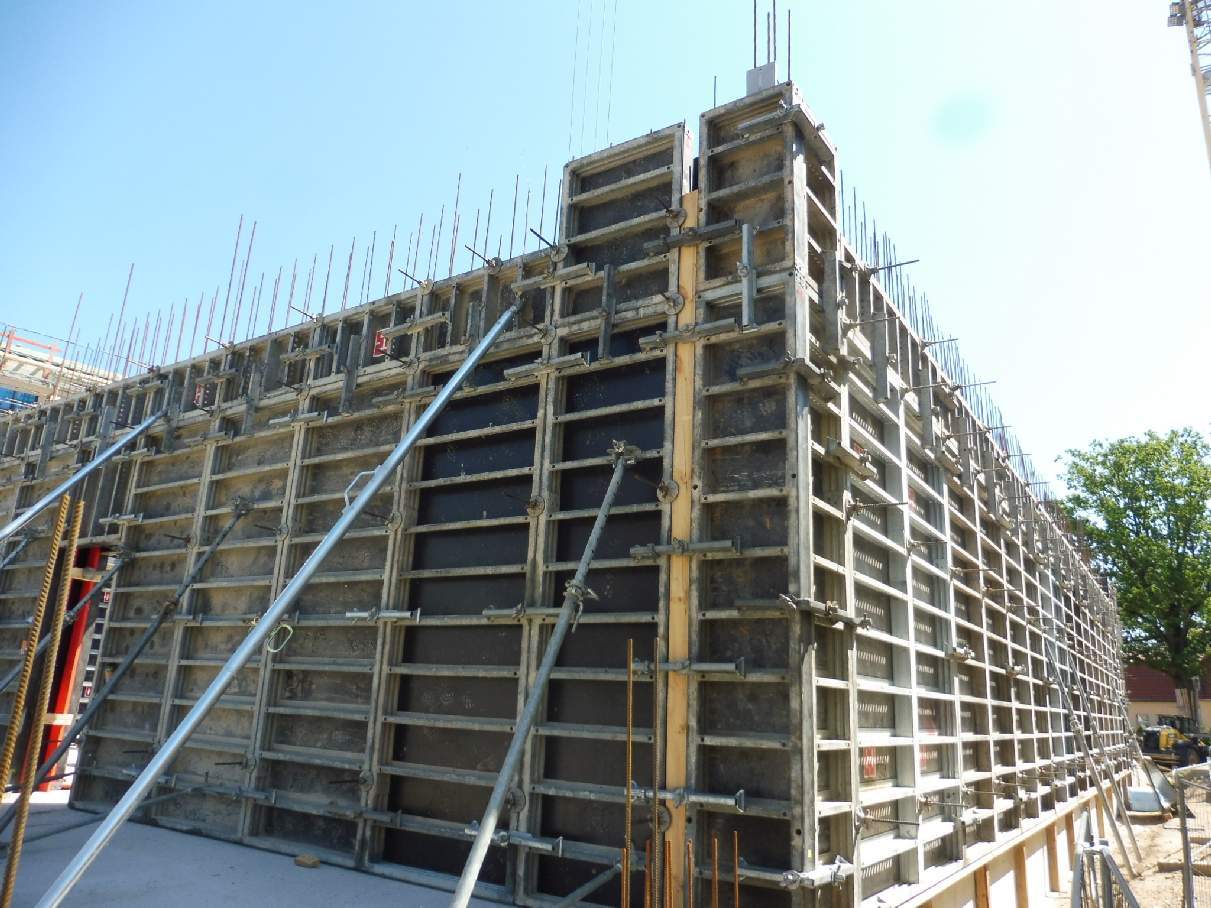

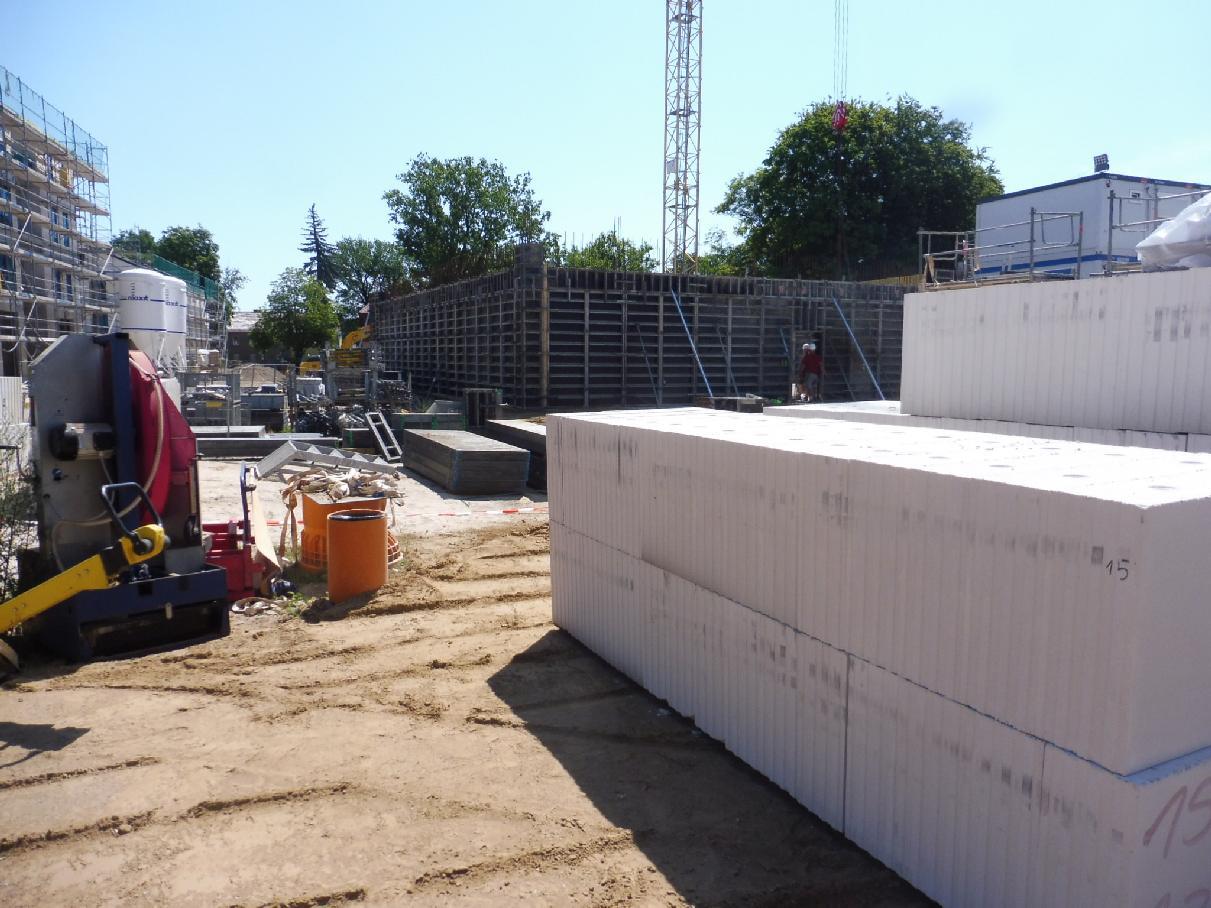

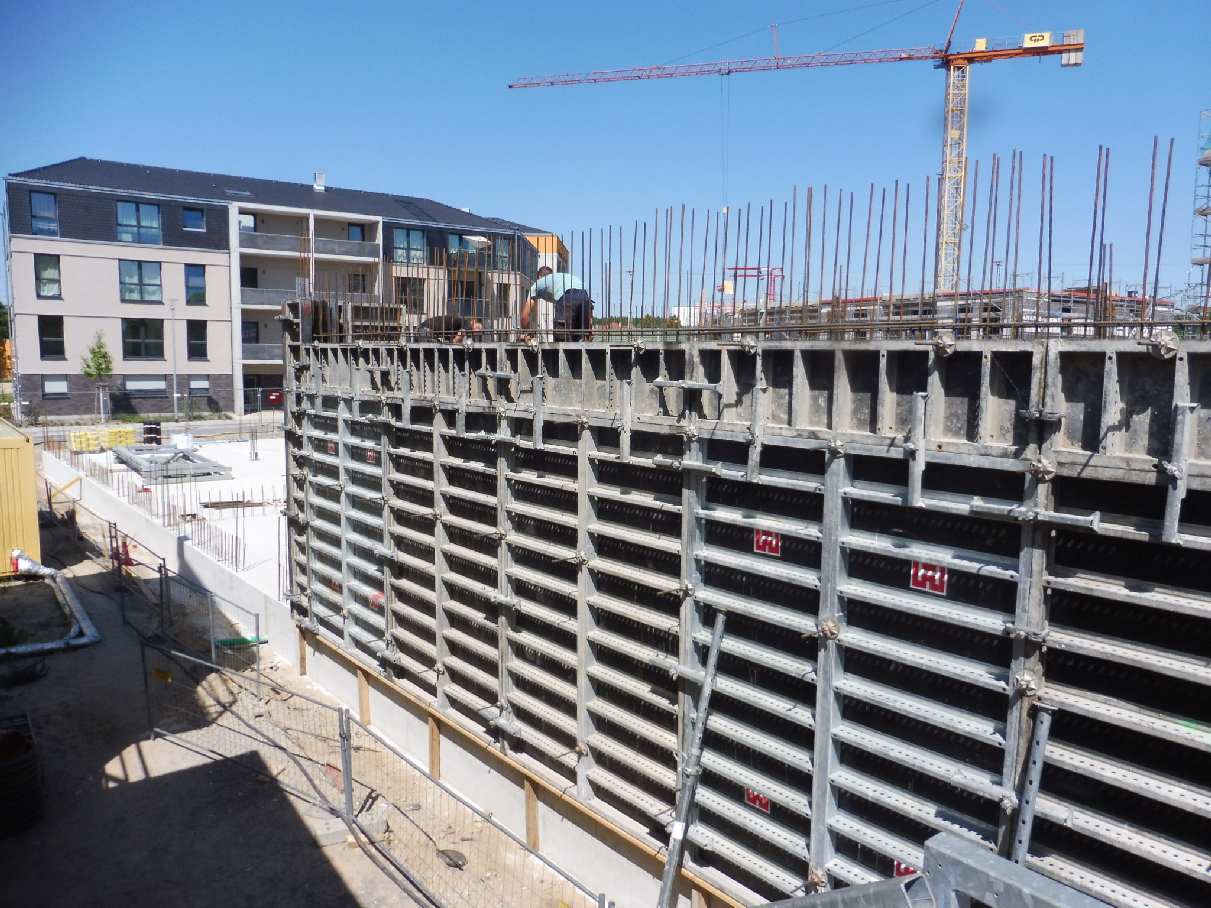

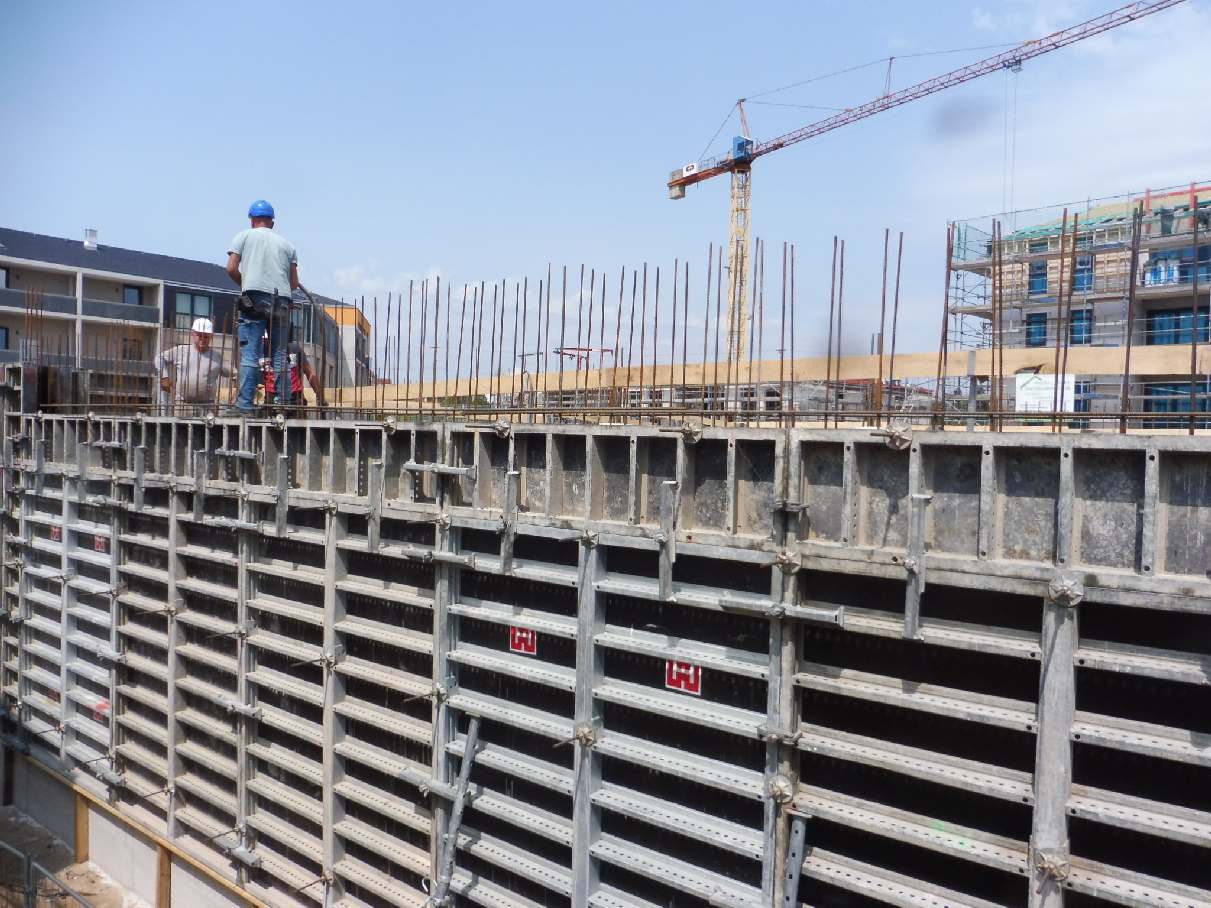

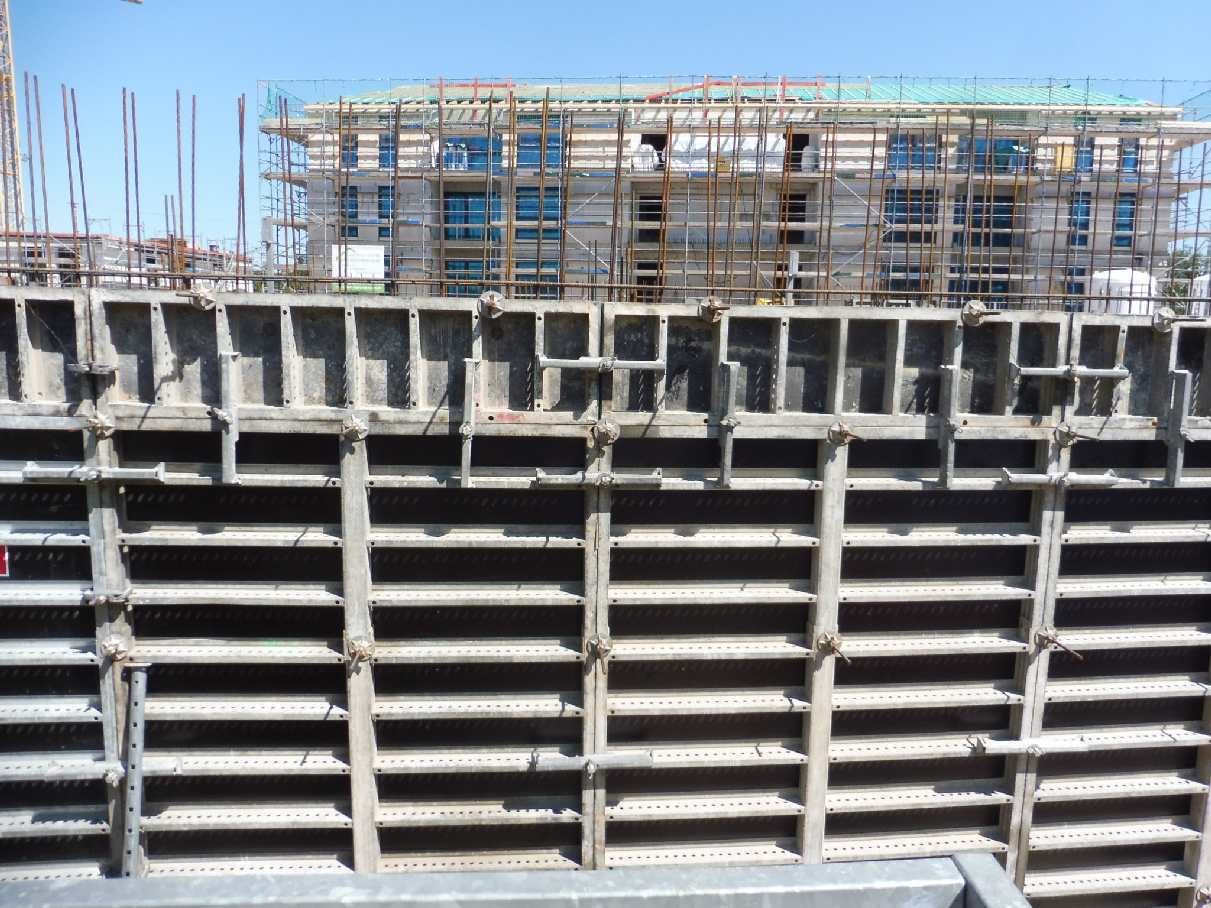

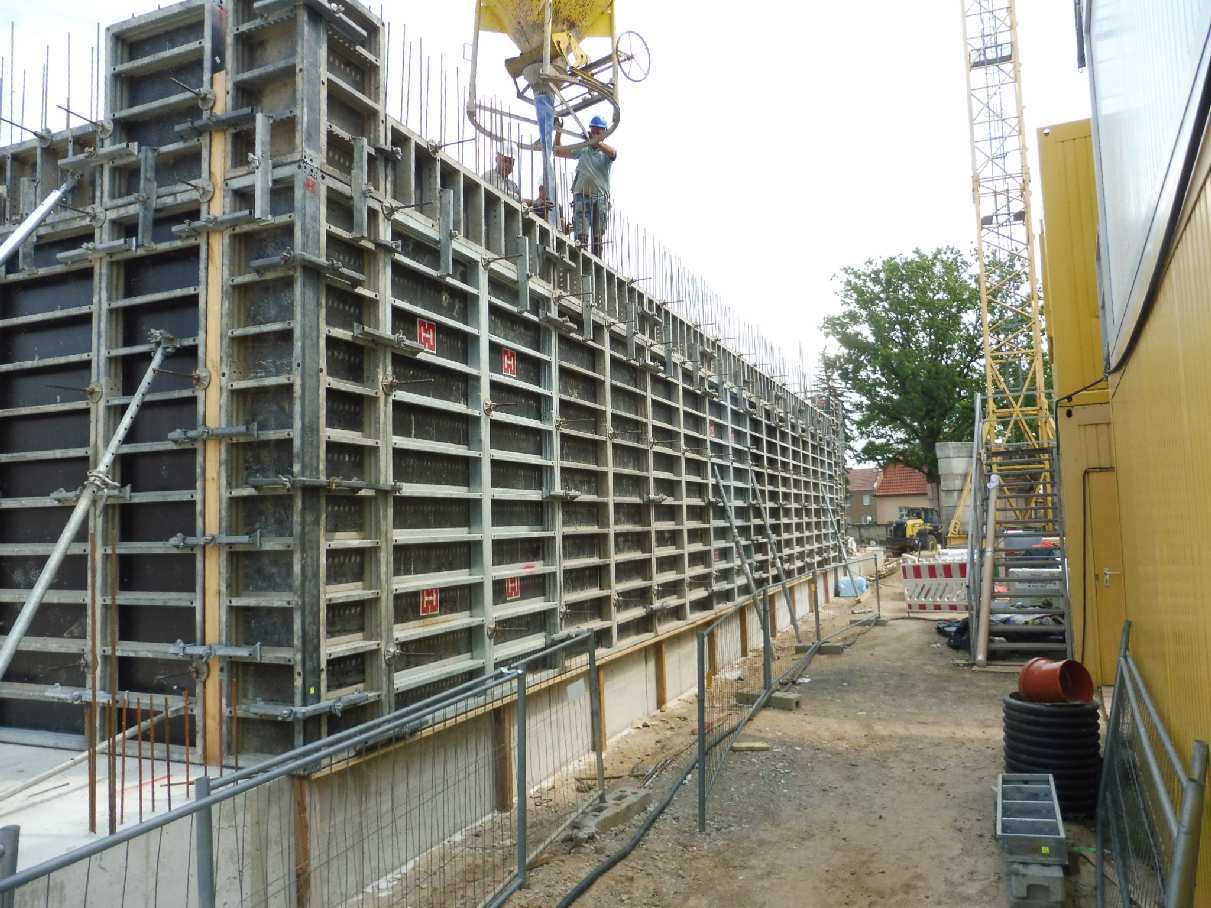

Blog #R10 Außen­wän­de des Gebäu­des (10. Juli 2023)

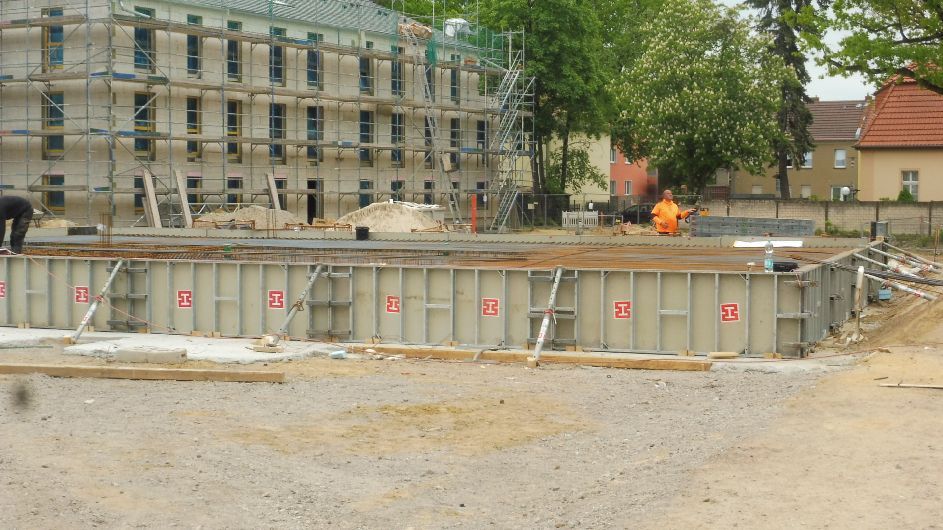

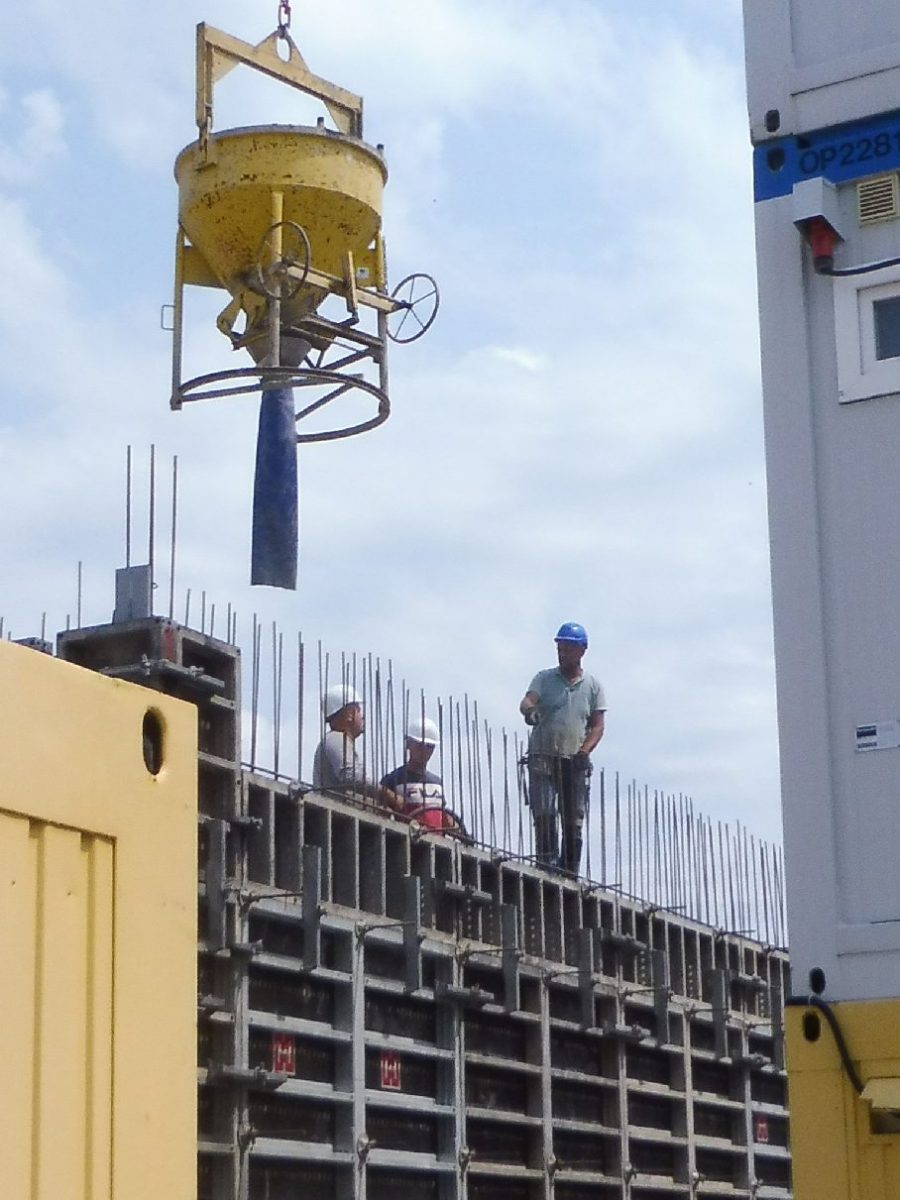

Die nächs­ten Arbeits­schrit­te (Bau der Außen- und Innen­wän­de vom Erd­ge­schoss) sol­len am am 19. Juli abge­schlos­sen sein. Da die Lie­fe­rung des Betons für die Decke auf den 20. Juli ter­mi­niert ist, bedeu­ten die Arbei­ten eine Her­aus­for­de­rung bei der der­zei­ti­gen Hit­ze. Des­halb wur­de auch am Wochen­en­de gebaut.

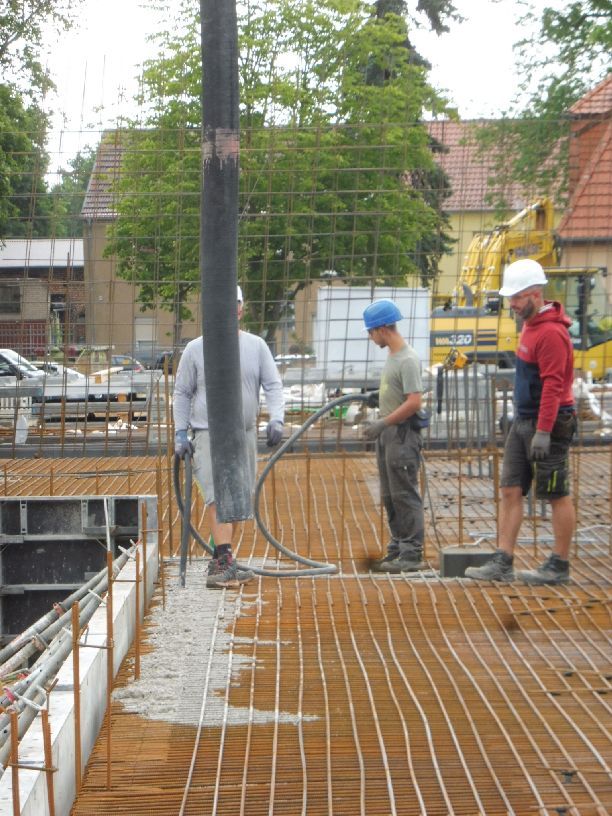

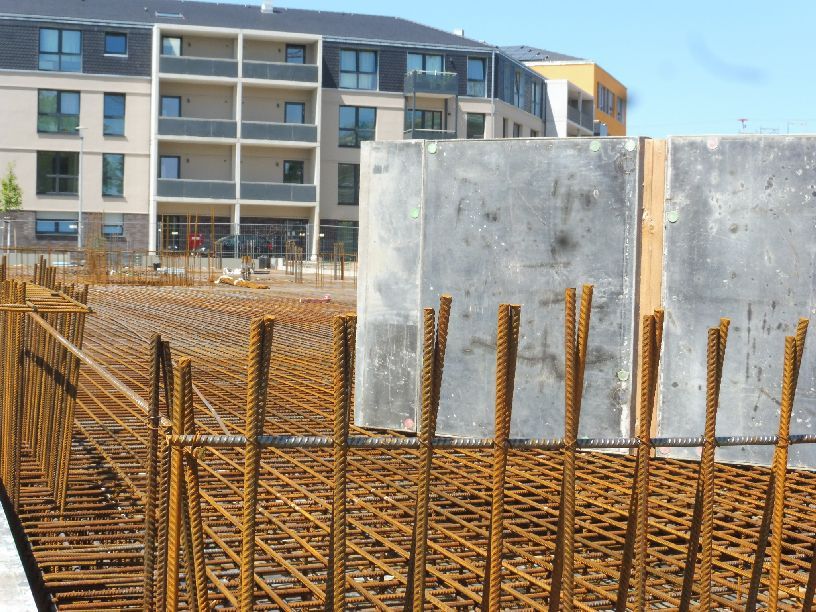

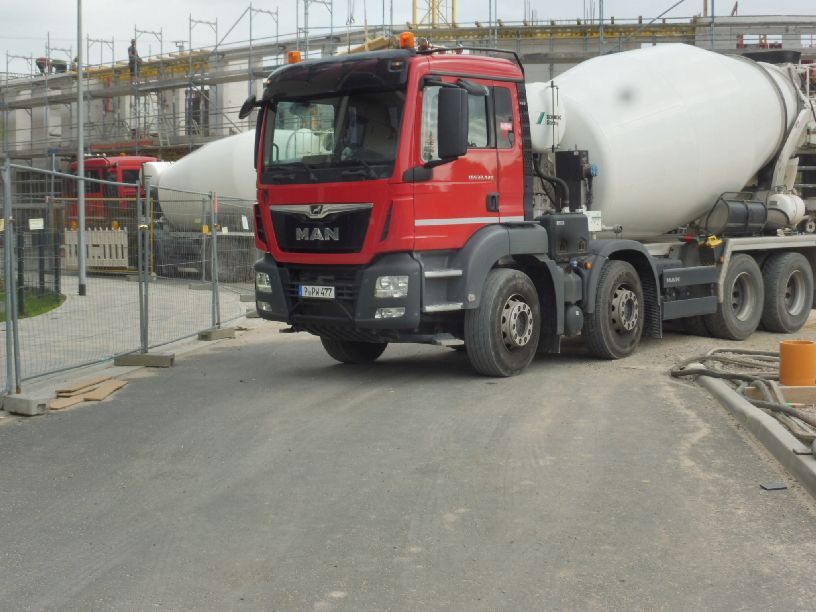

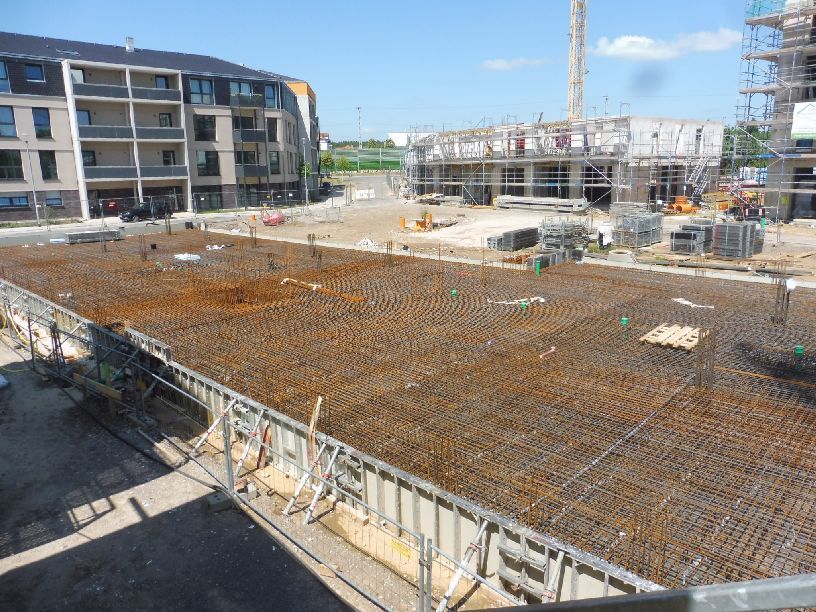

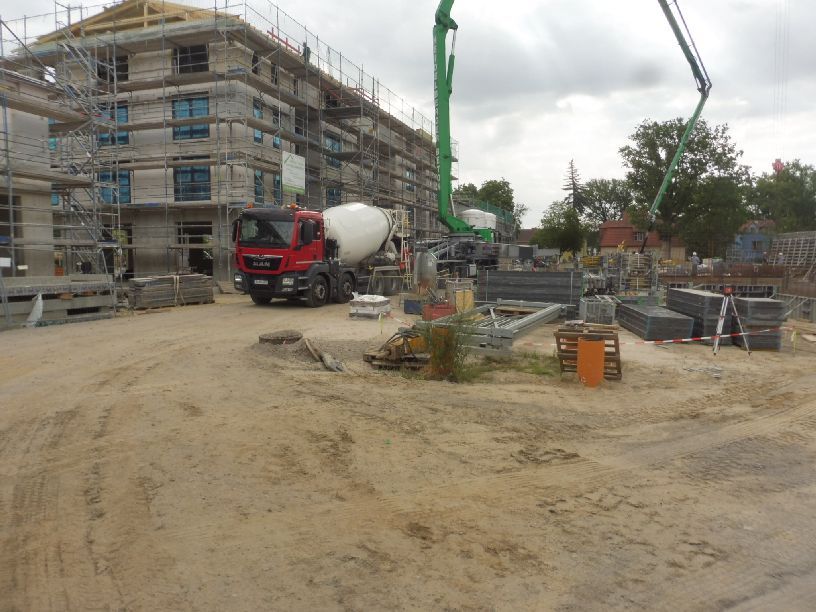

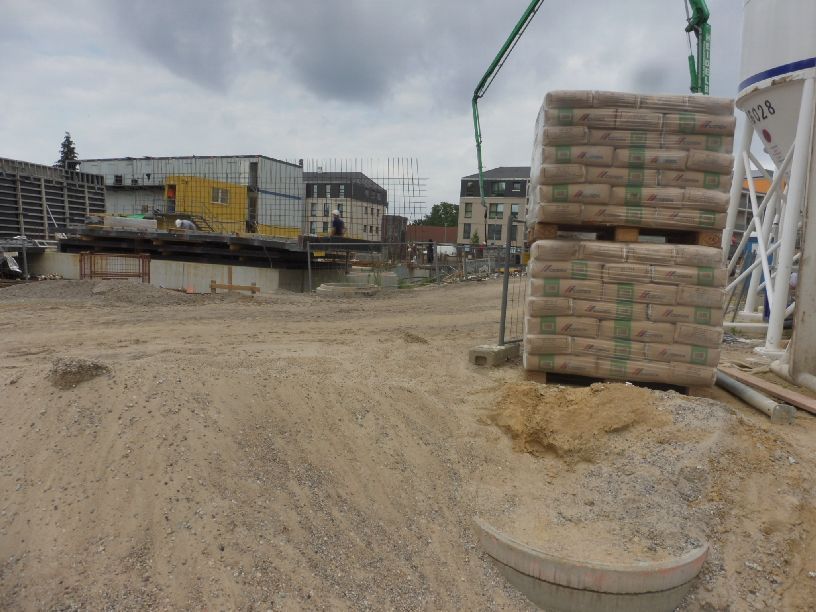

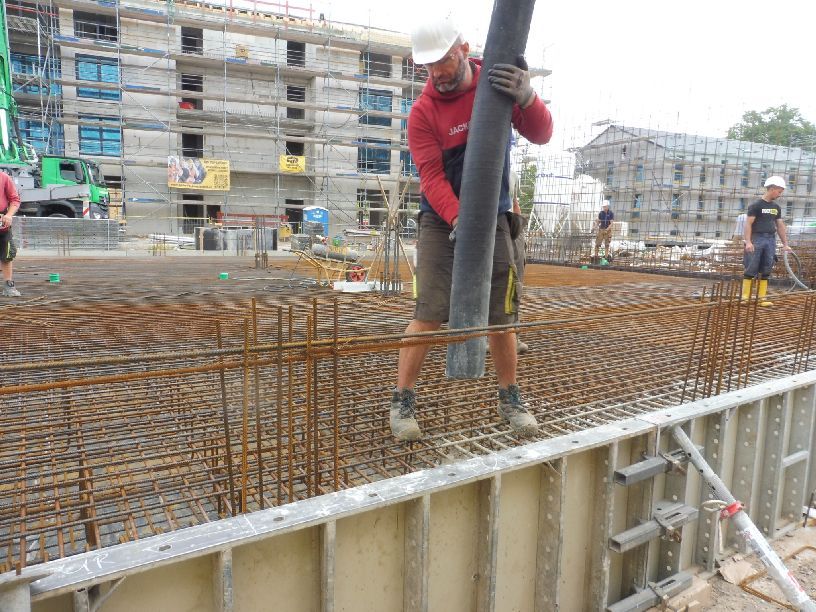

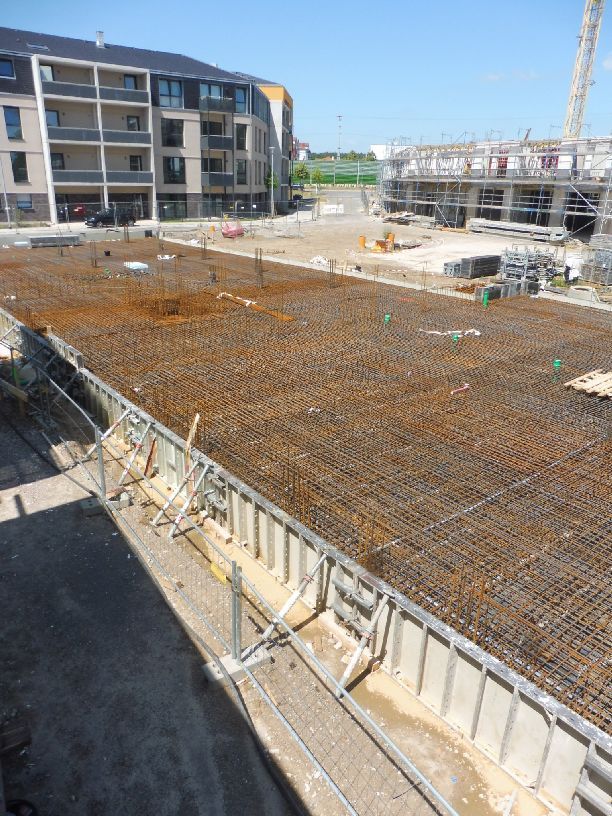

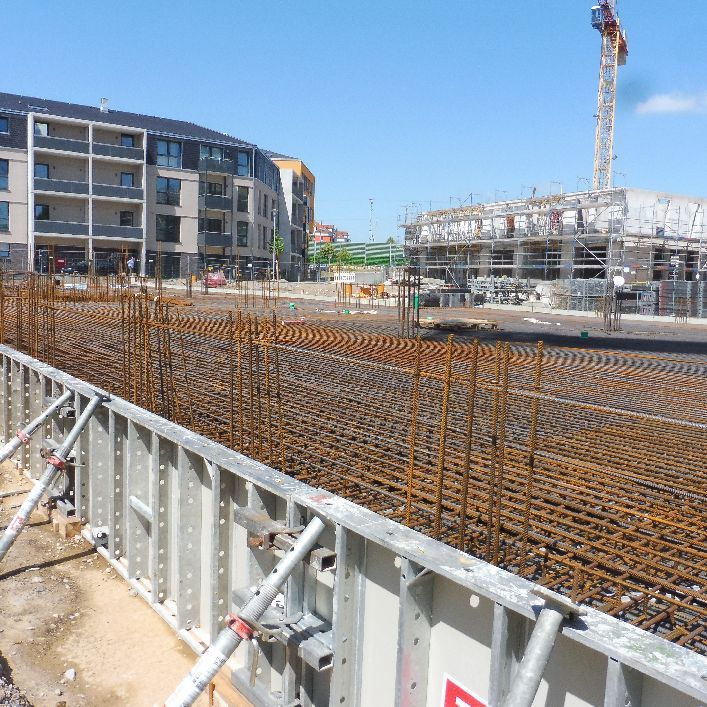

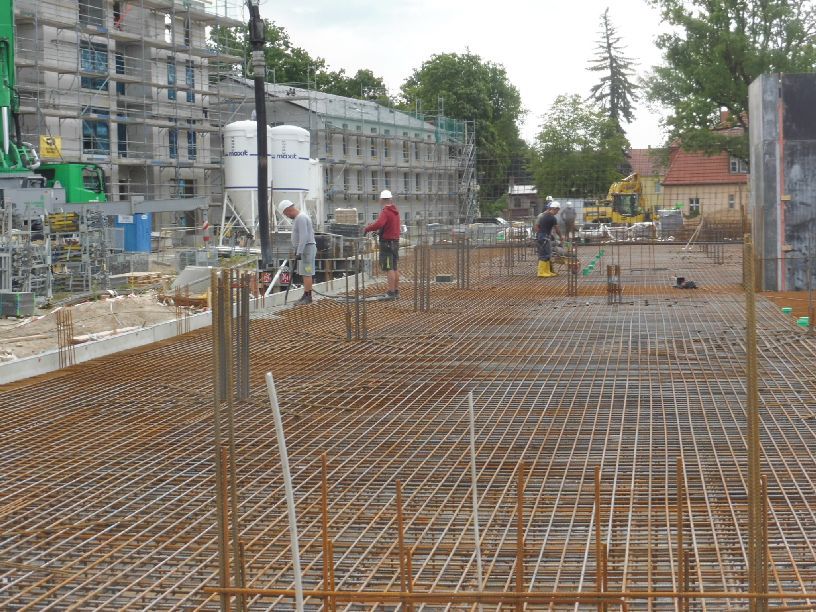

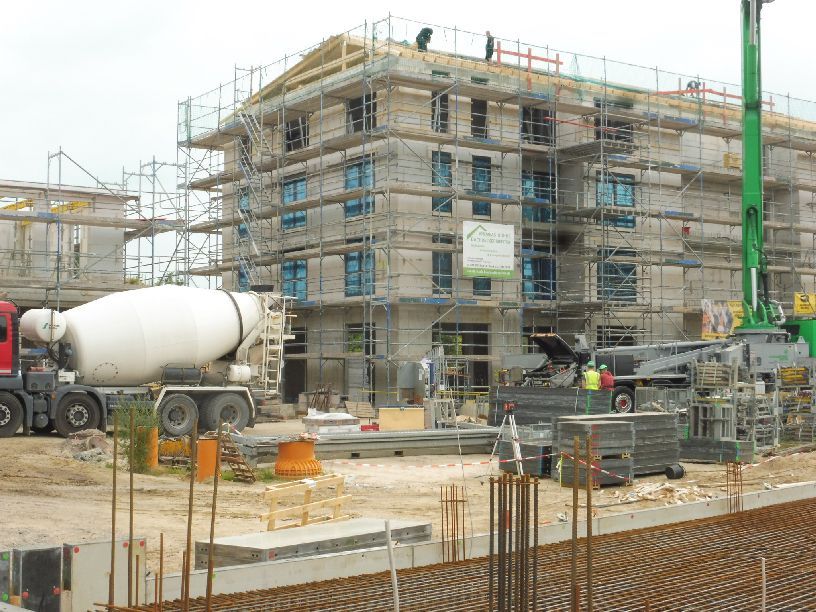

Blog #R09 Gie­ßen der zwei­ten Boden­plat­te (03. Juli 2023)

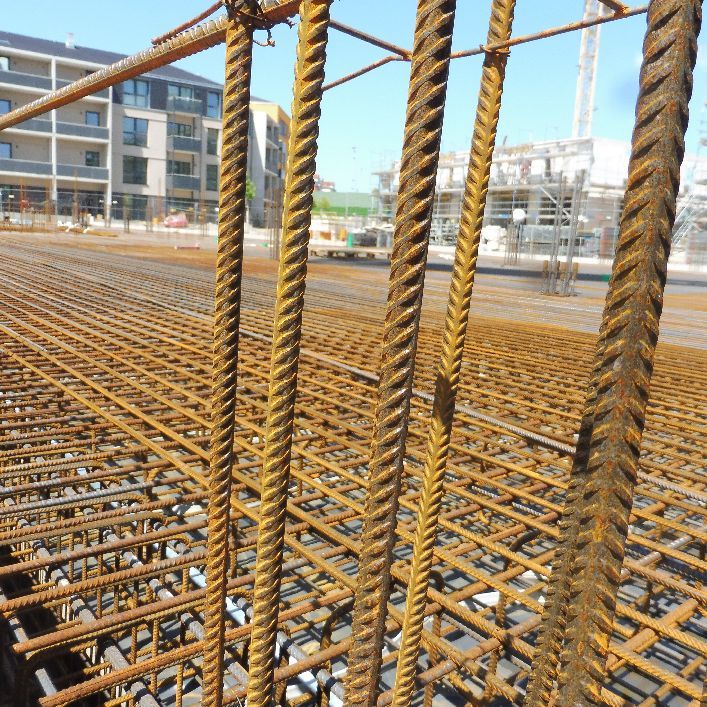

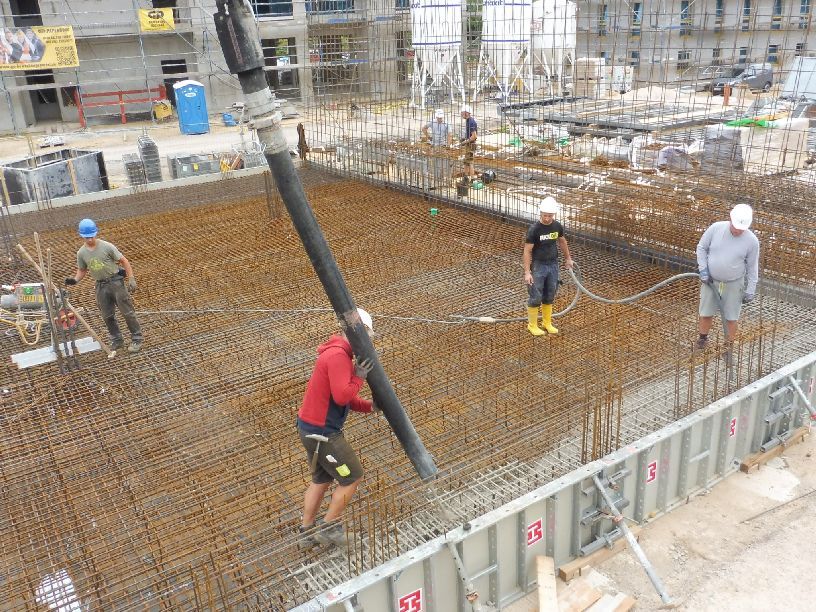

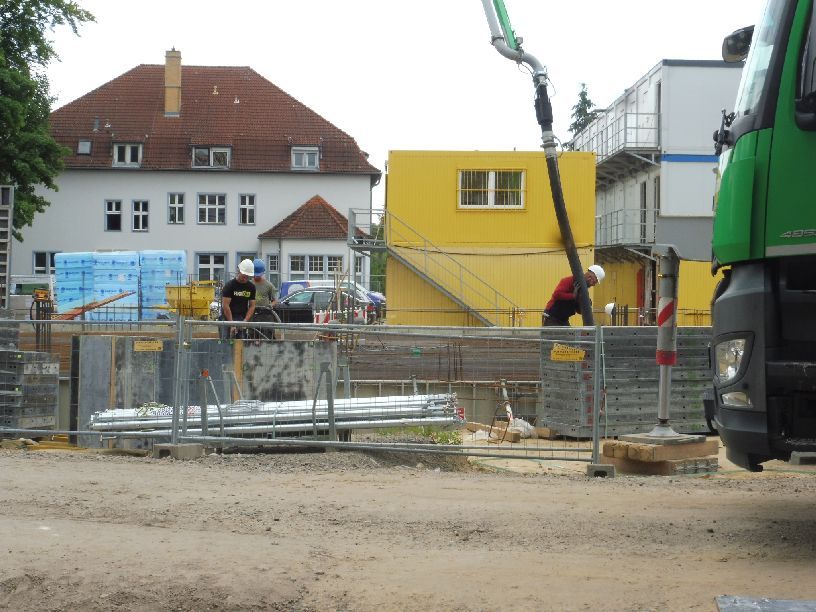

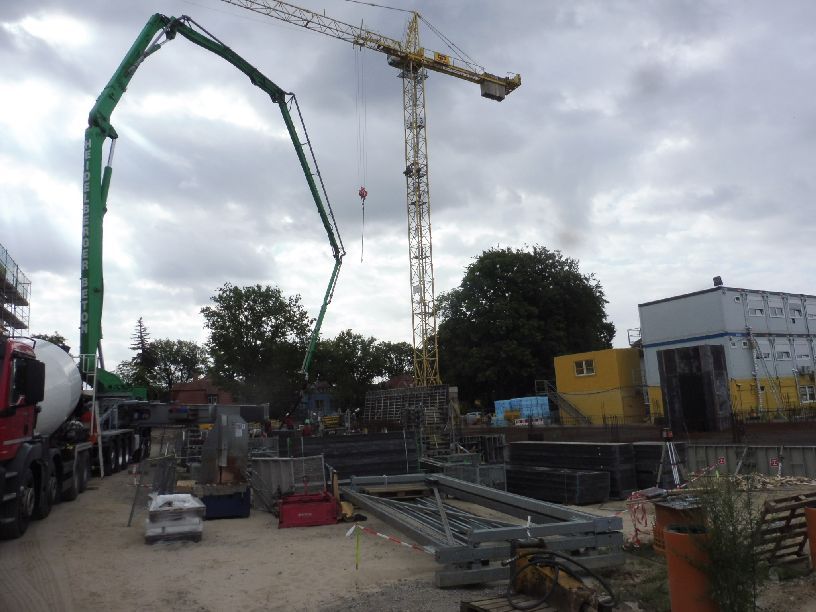

Um 8 Uhr wur­de mit dem Gie­ßen der zwei­ten (grö­ße­ren) Boden­plat­te begon­nen. Über 300 Tonen Beton wur­den in über 25 Fuh­ren von Beton­misch­fahr­zeu­gen her­bei­ge­schafft und in das vor­be­rei­te­te Git­ter­ge­flecht ein­ge­füllt. Die Boden­plat­te wird vor­aus­sicht­lich am Mitt­woch fer­tig. Dann kann auch die zusam­men­ge­stell­te Zeit­kap­sel von der Grund­stein­le­gung am 25. April ein­ge­ar­bei­tet werden.

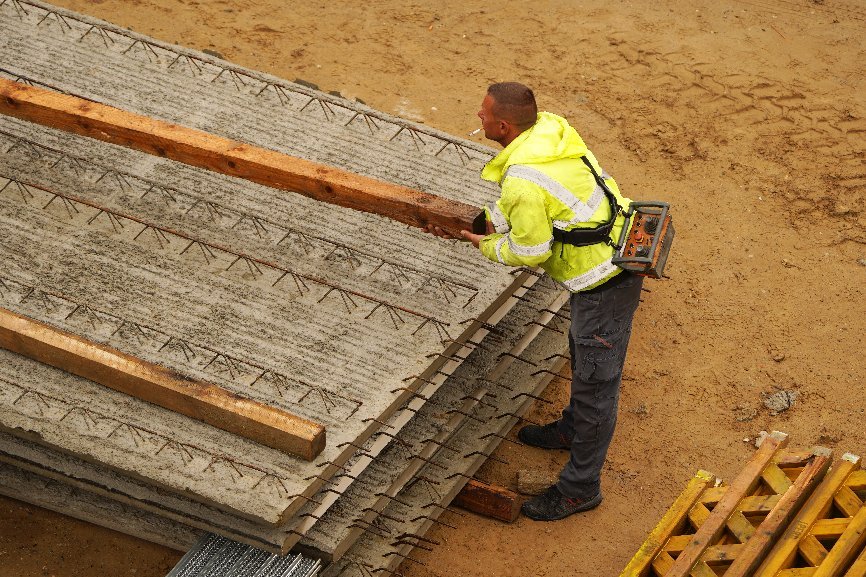

Blog #R08 Vor­be­rei­tung der zwei­ten Boden­plat­te (am 24. Juni 2023)

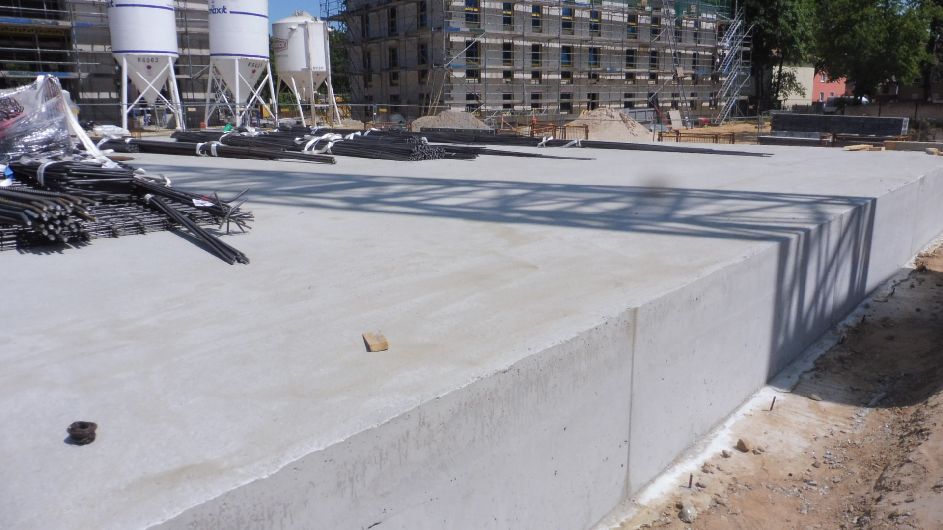

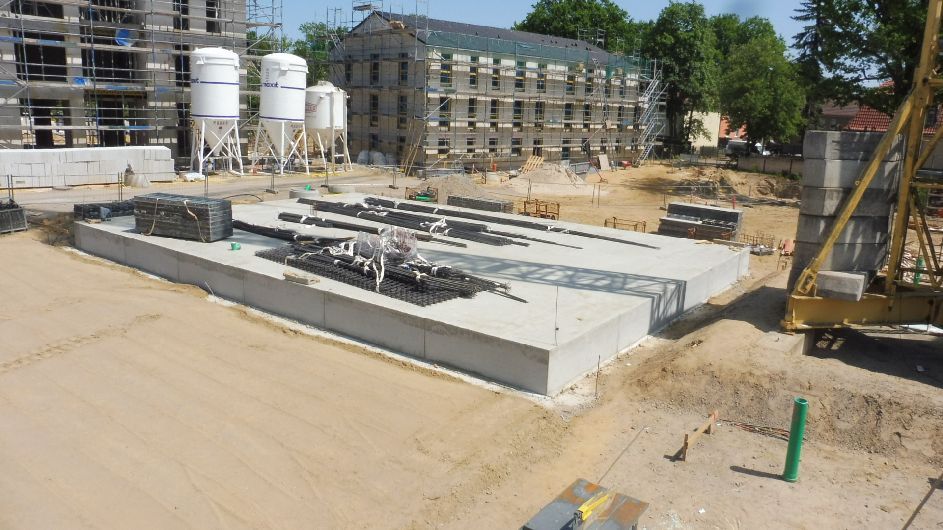

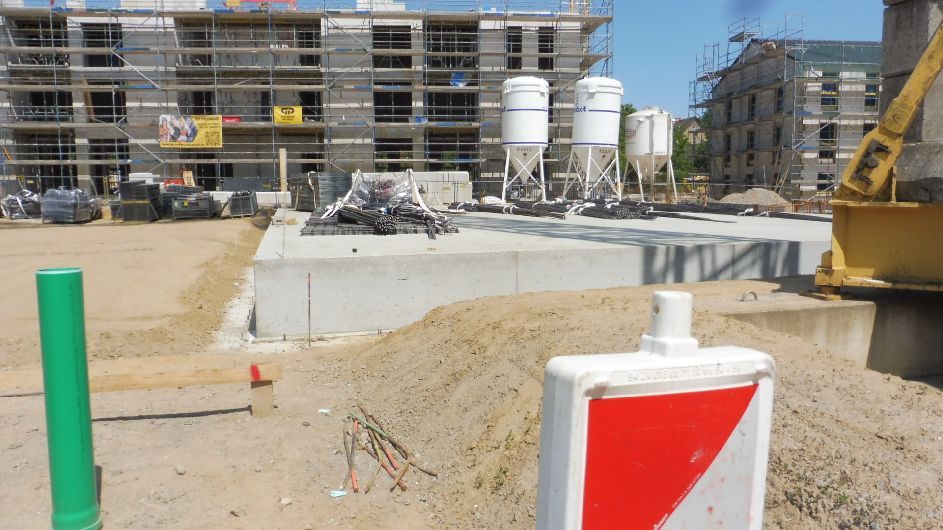

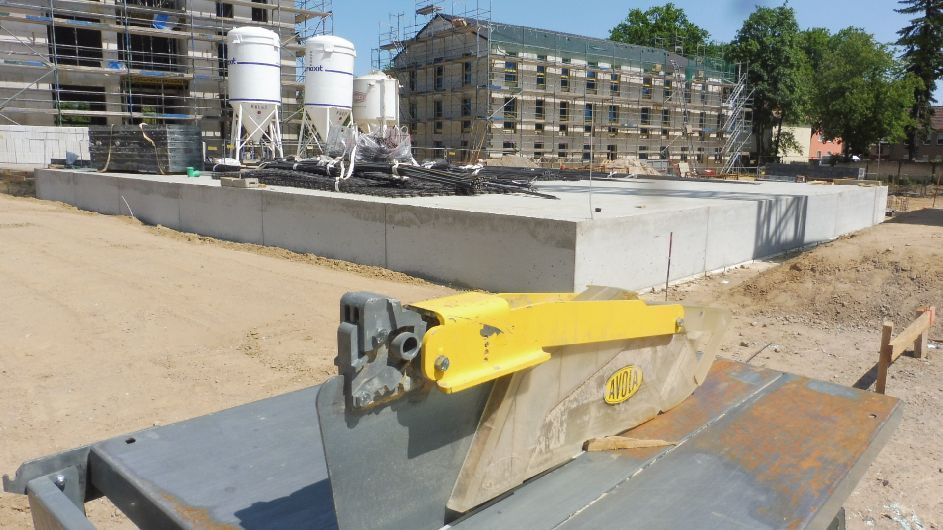

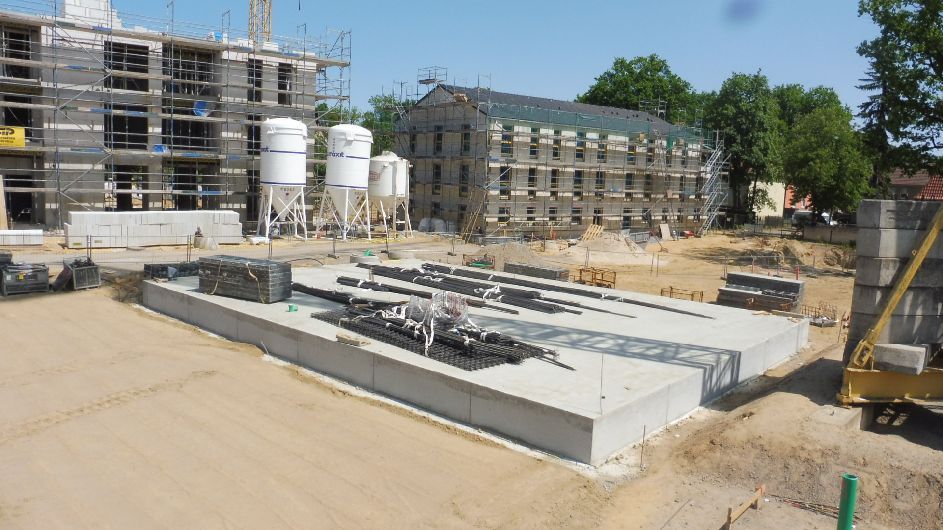

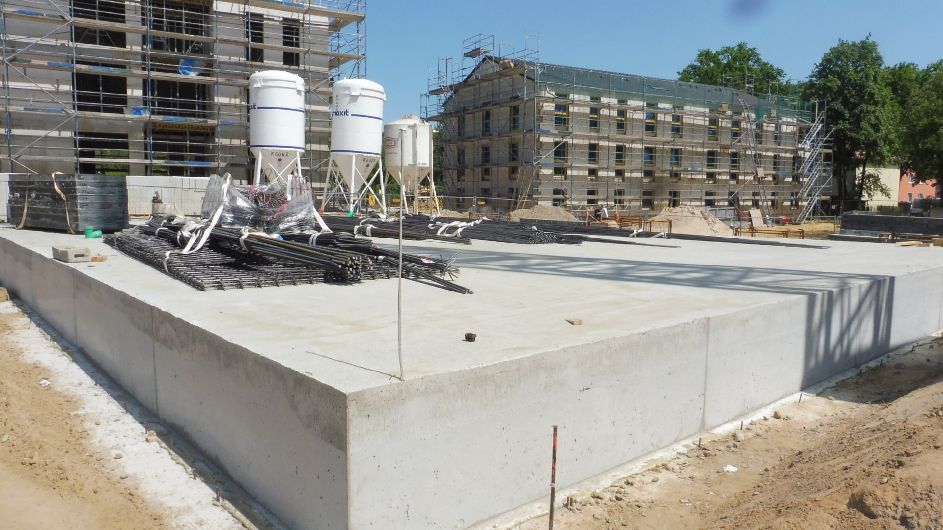

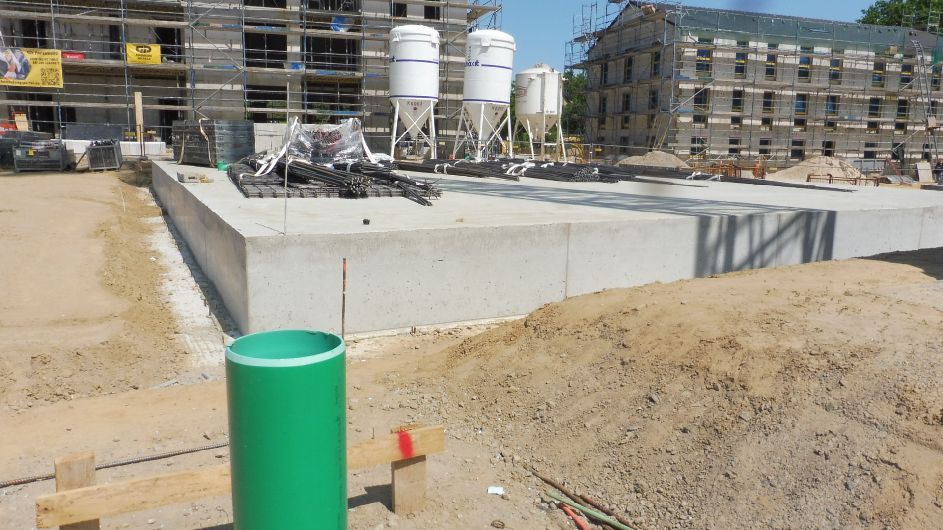

Blog #R07 Fer­tig­stel­lung der ers­ten Boden­plat­te (27. Mai 2023)
Nach drei Tagen war die Boden­plat­te glatt wie eine Eis­flä­che geschliffen.

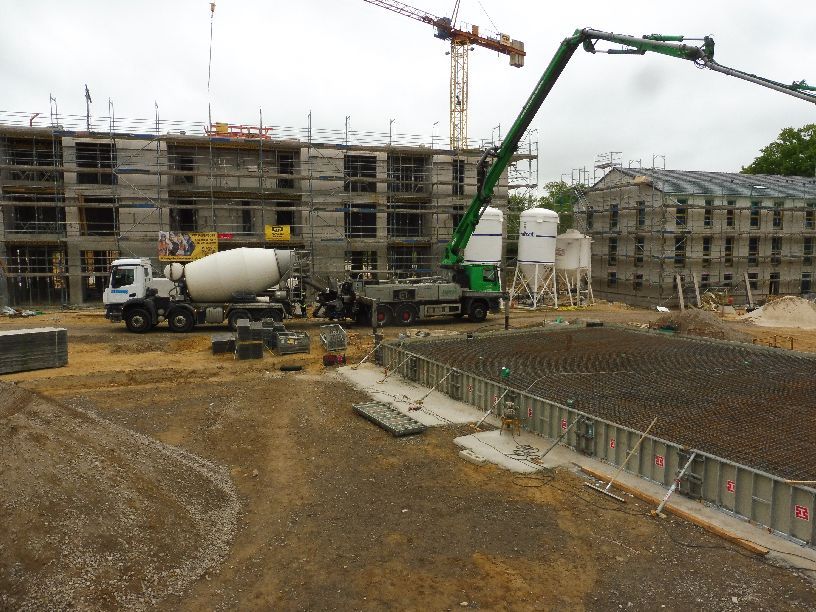

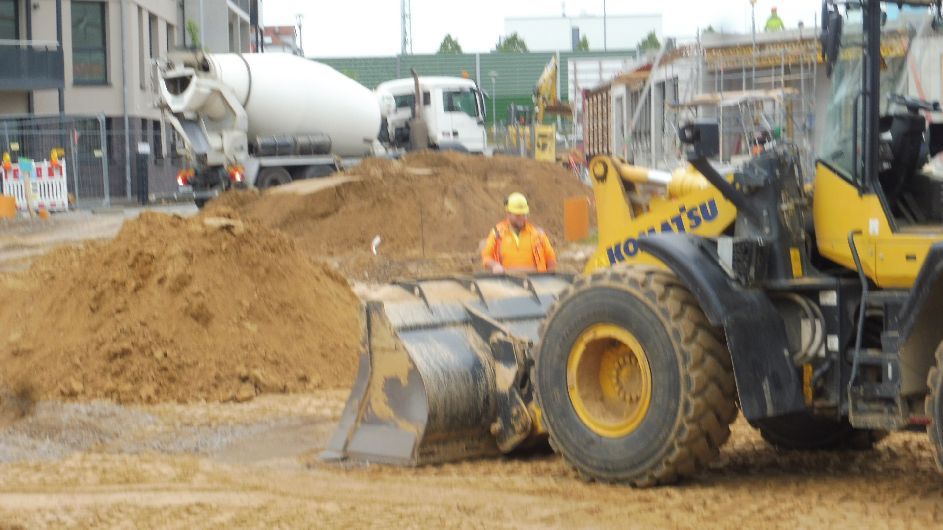

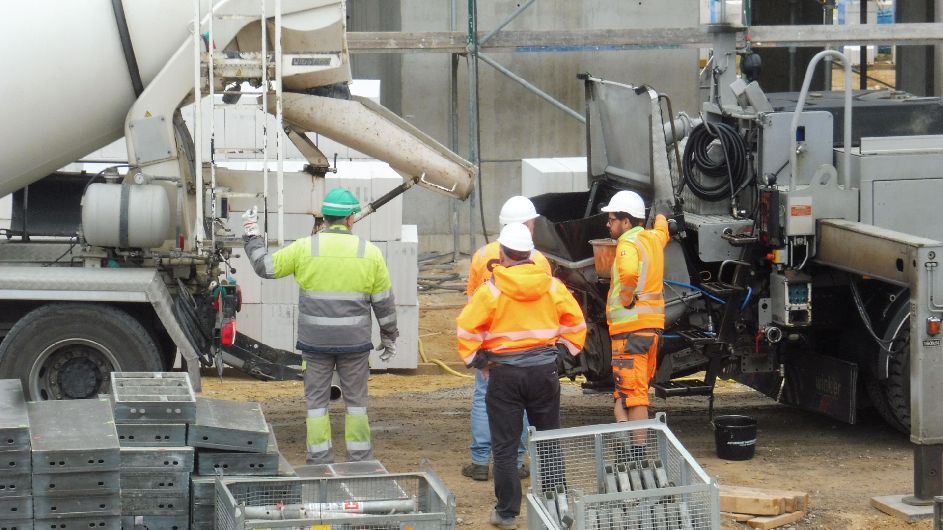

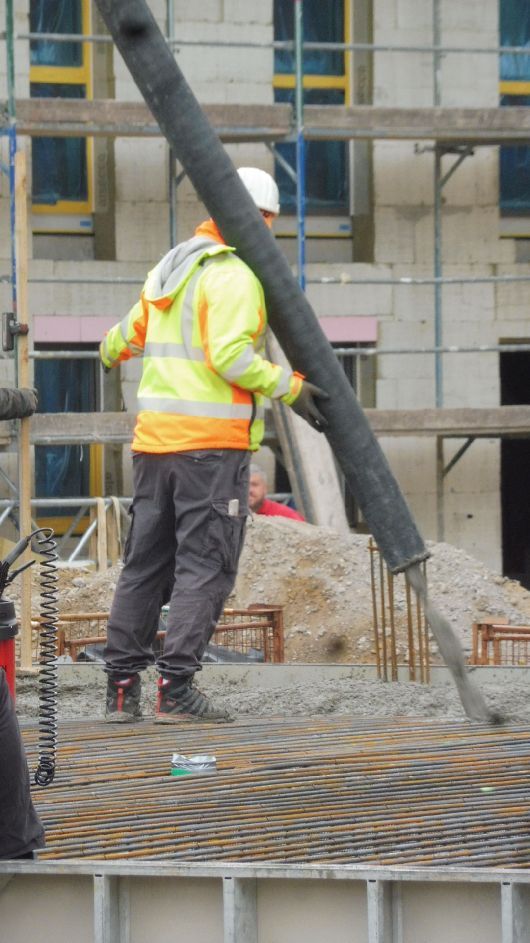

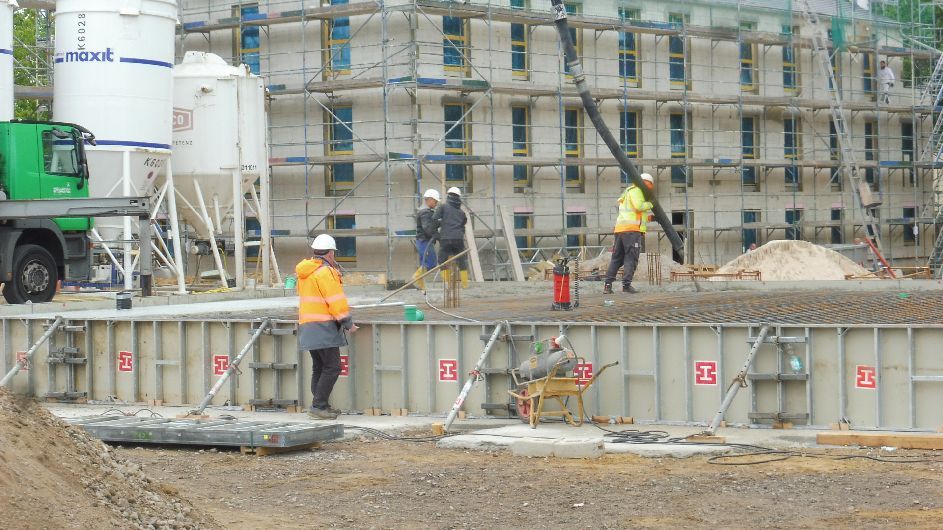

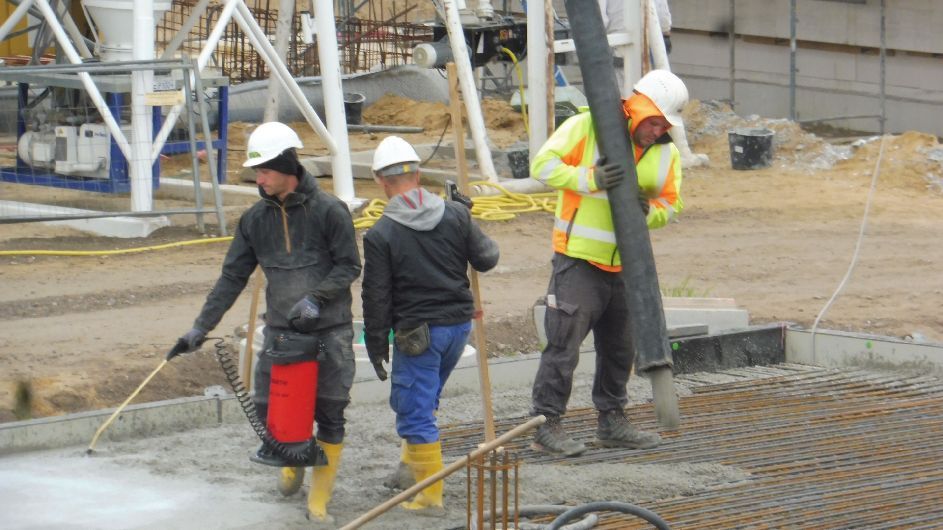

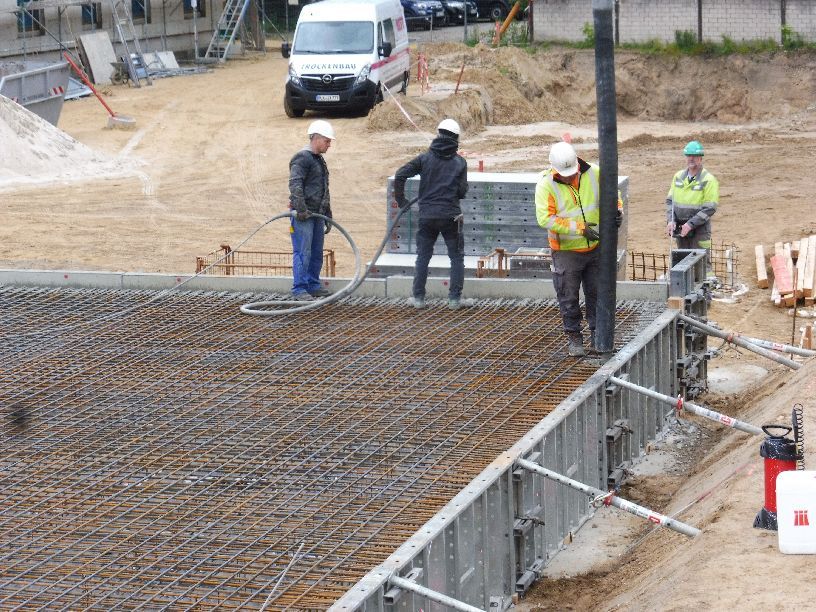

Blog #R06 Gie­ßen der ers­ten Boden­plat­te I (24. Mai 2023)

Ab 8:00 Uhr rol­len die ers­ten Last­wa­gen an, um den Fer­tig­be­ton für die ers­te Boden­plat­te bereit­zu­stel­len. Dies geschieht mit einer per­fek­ten Logis­tik: Kaum ist ein LKW leer, wird schon das nächs­tem war­ten­de Fahr­zeug ent­leert. Über eine Druck­pum­pe wird der Beton, begin­nend vom äuße­ren Rand, in das Stahl­git­ter­ge­flecht ein­ge­füllt und ver­teilt. Wäh­rend­des­sen wird die Flä­che für die zwei­te Boden­plat­te vor­be­rei­tet, die bis Ende Juni gegos­sen wer­den soll.

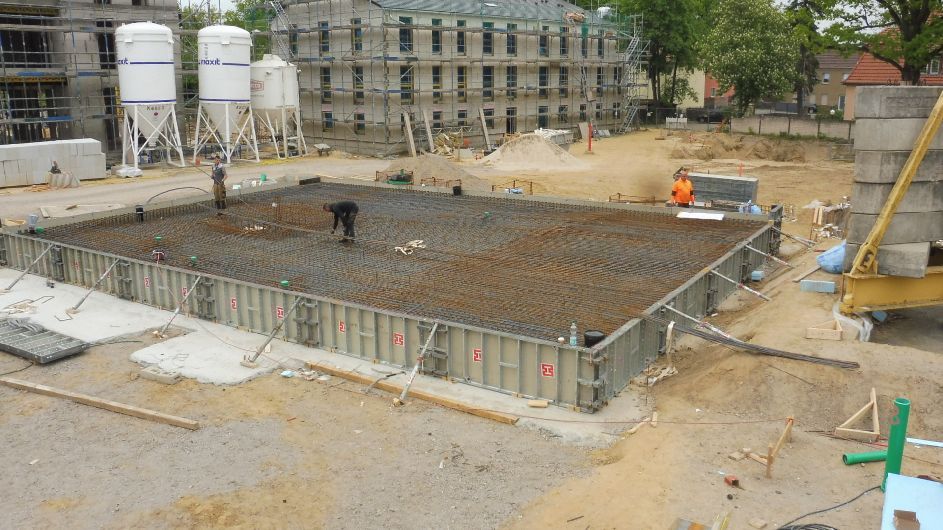

Blog #R05 Vor dem Gie­ßen der ers­ten Boden­plat­te II (20. Mai 2023)
Vor dem Gie­ßen der ers­ten Boden­plat­te wur­de am Sams­tag das Draht­ge­flecht fertiggestellt.

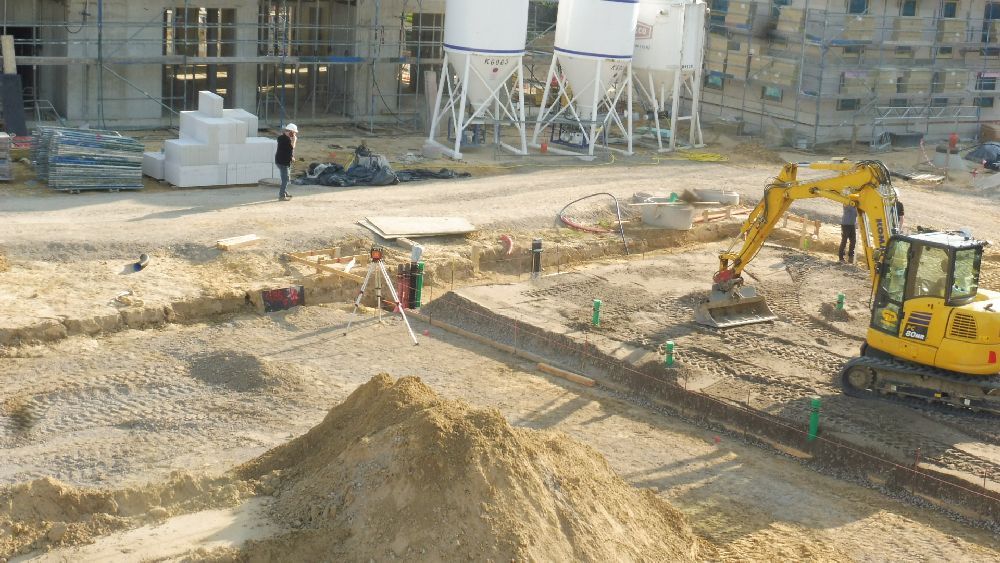

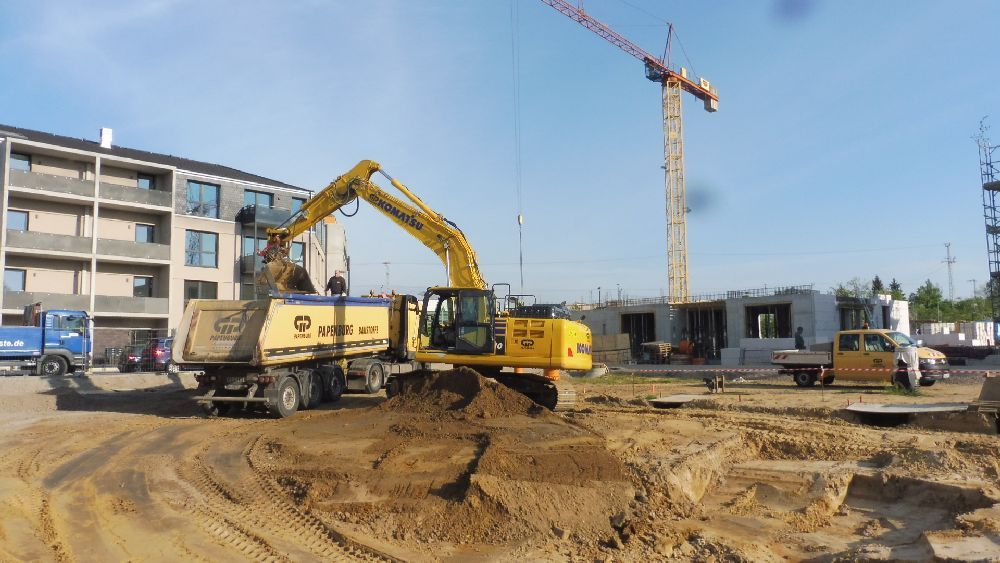

Blog #R04  Vor dem Gie­ßen der Boden­plat­te I (11. Mai 2023)

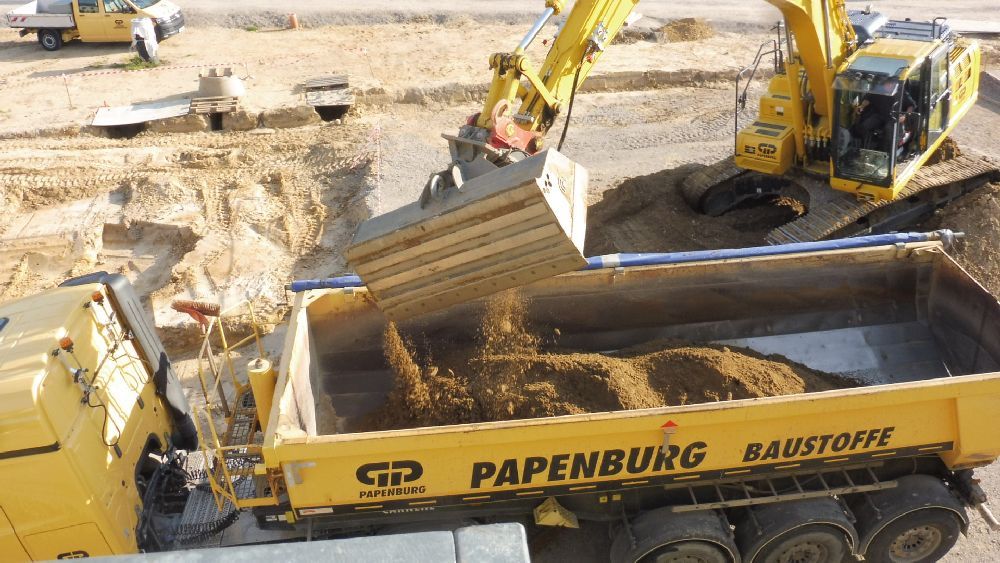

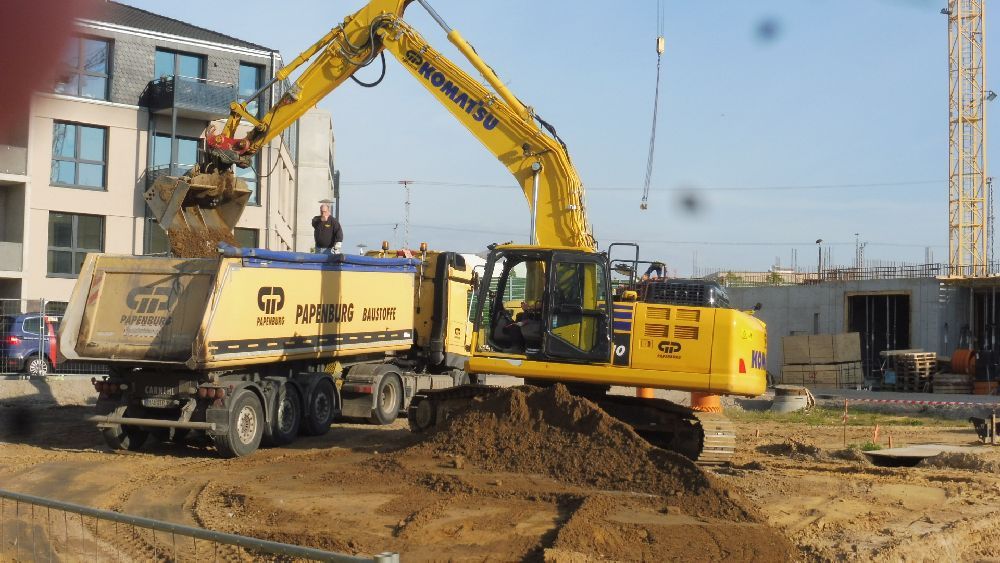

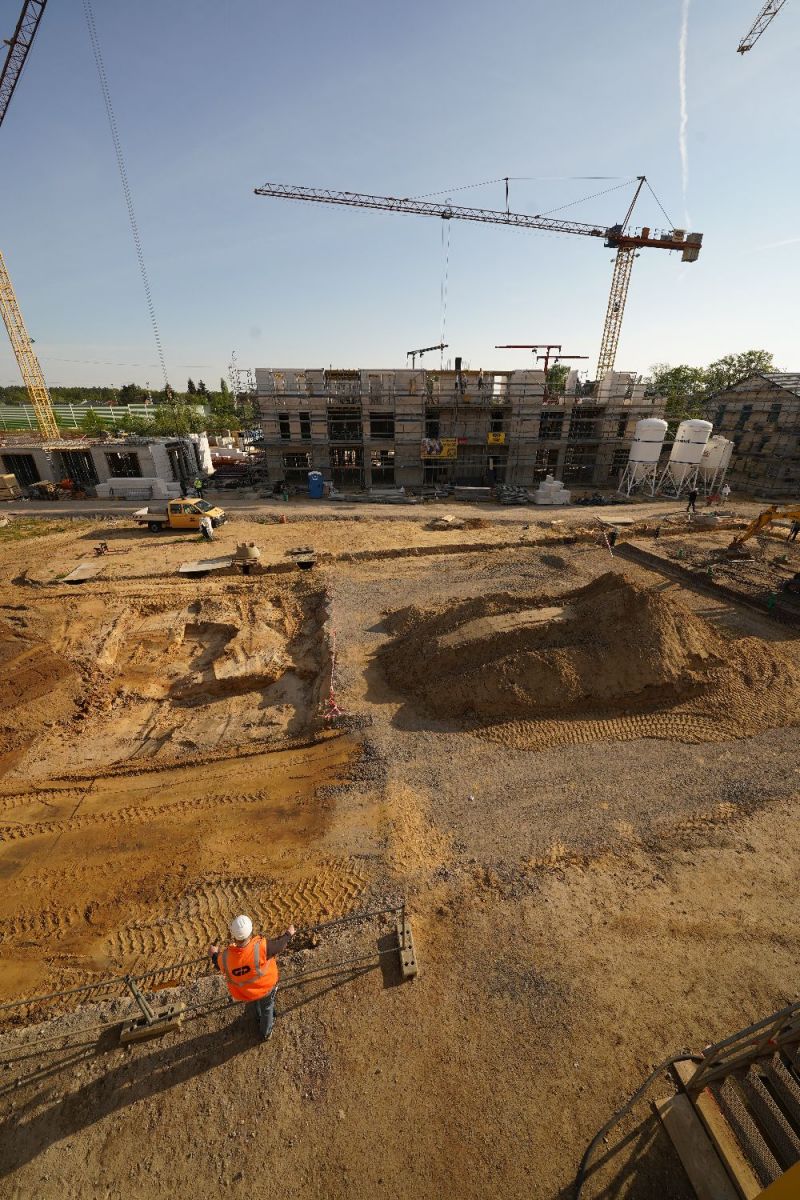

Zur­zeit herrscht noch die „Ruhe vor dem Sturm“ auf der Bau­stel­le für das neue Rat­haus der Gemein­de Michen­dorf: Es wur­den Boden­pro­ben ent­nom­men, um den Umfang des anfal­len­den Son­der­mülls zu ermit­teln und den erfor­der­li­chen Bedarf an Tech­nik und Mate­ri­al zu pla­nen. Nach den Ergeb­nis­sen der Prü­fung kann mit den Aus­schach­tungs­ar­bei­ten begon­nen wer­den. Die­se wer­den etwa Ende Mai begin­nen. Wir wer­den bis dahin hof­fent­lich die Vor­aus­set­zun­gen für ein Zeit­raf­fer­vi­deo schaf­fen kön­nen, wel­ches aus einem Fens­ter des obe­ren Geschos­ses des Rat­haus­ge­bäu­des mit­tels einer Spe­zi­al­ka­me­ra auf­ge­nom­men wird. Außer­dem wer­den wir bald die Geneh­mi­gung für Auf­nah­men mit einer Droh­ne erhal­ten. — natür­lich streng nach den gesetz­lich vor­ge­schrie­be­nen den Datenschutzbestimmungen.

Blog #R03 Grund­stein­le­gung am 25. April 2023

Um 13:34 Uhr war es soweit: Die Michen­dor­fer Bür­ger­meis­te­rin Clau­dia Now­ka und der der Nie­der­las­sungs­lei­ter der Fir­ma Papen­burg Hoch­bau, Herr Ste­fan Brunsch, leg­ten den Grund­stein für das Neue Rat­haus in Michen­dorf.  Die Beschäf­tig­ten der Gemein­de stell­ten sich an den Rand der Boden­plat­te, die den Grund­riss für das neue Gebäu­de bil­det. Ab sofort aktu­el­le Gale­rien unter dem Menü­punkt “Rat­haus­bau”. Der nächs­te Blog erscheint vor­aus­sicht­lich am Don­ners­tag , den 04. Mai ab 18 Uhr.

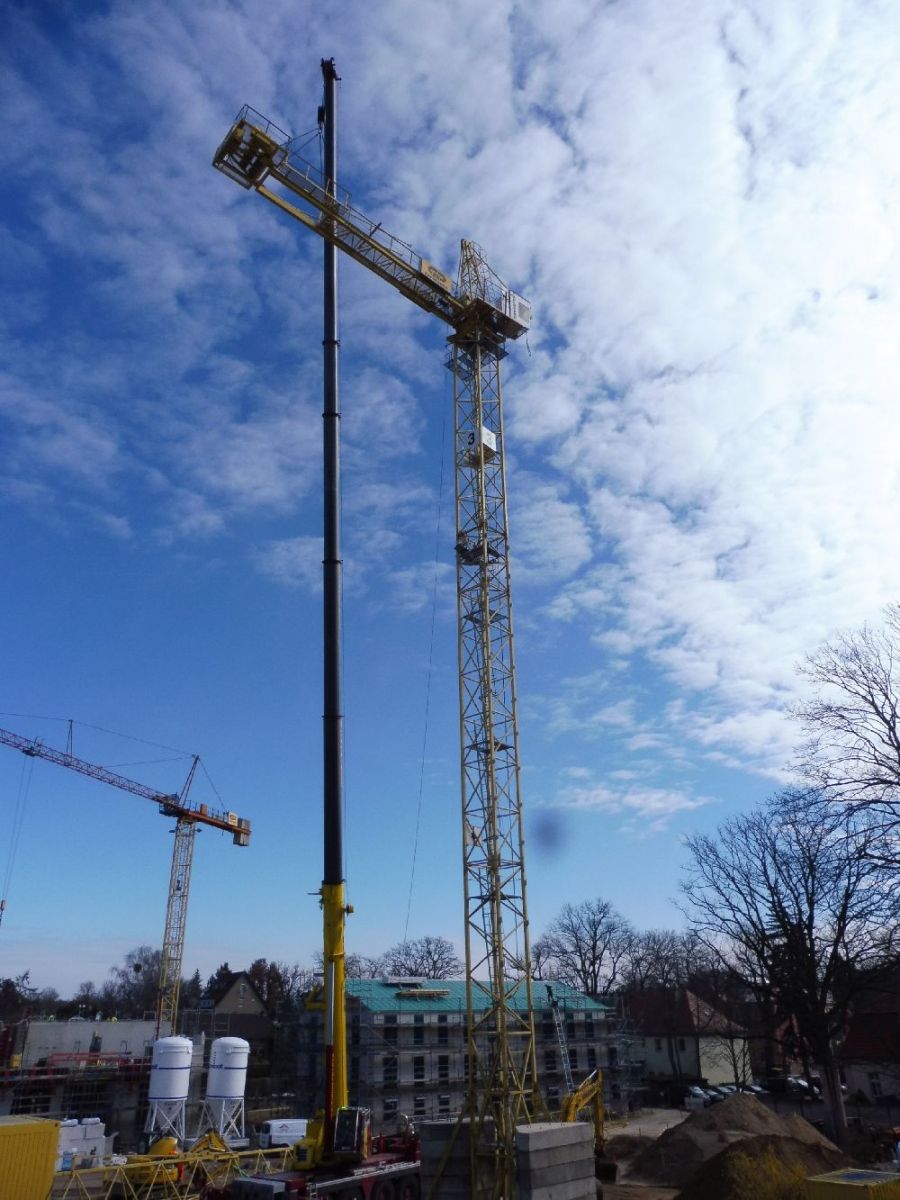

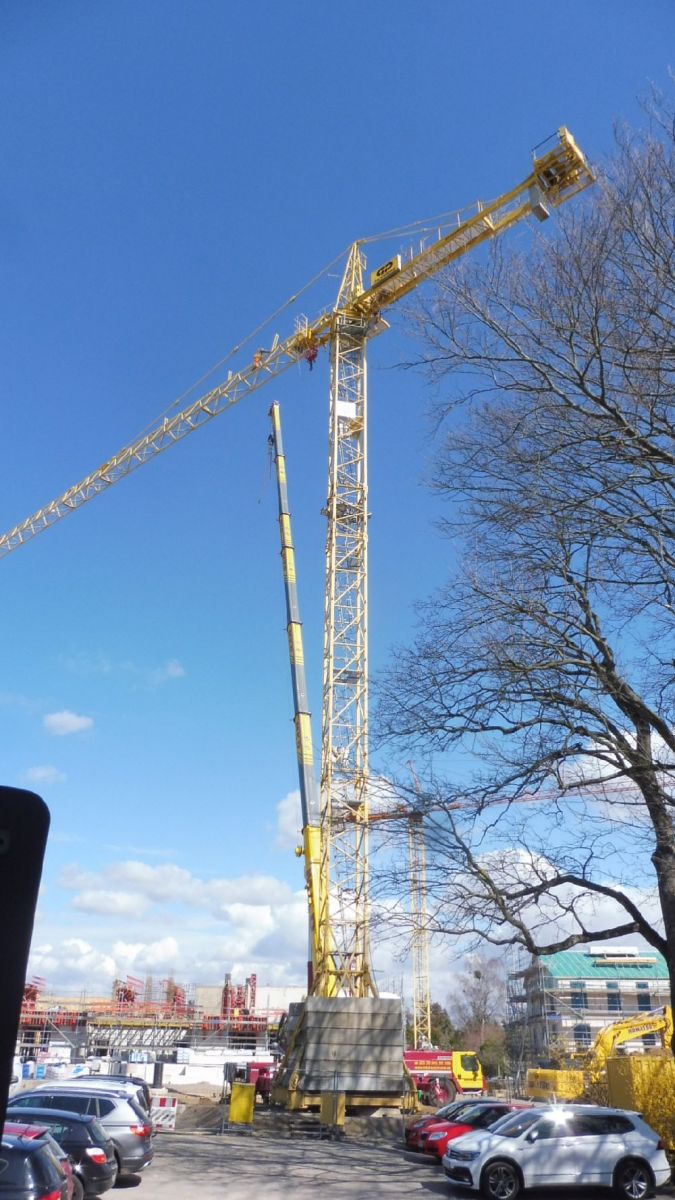

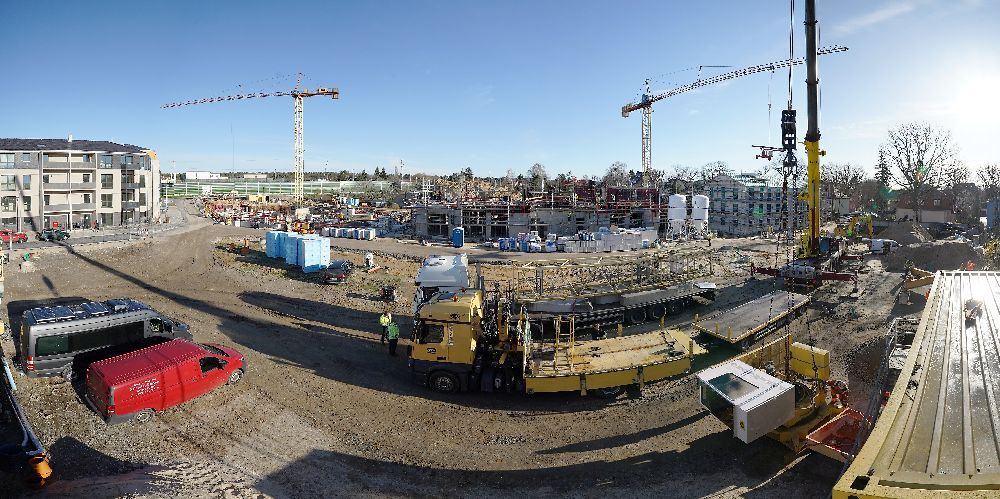

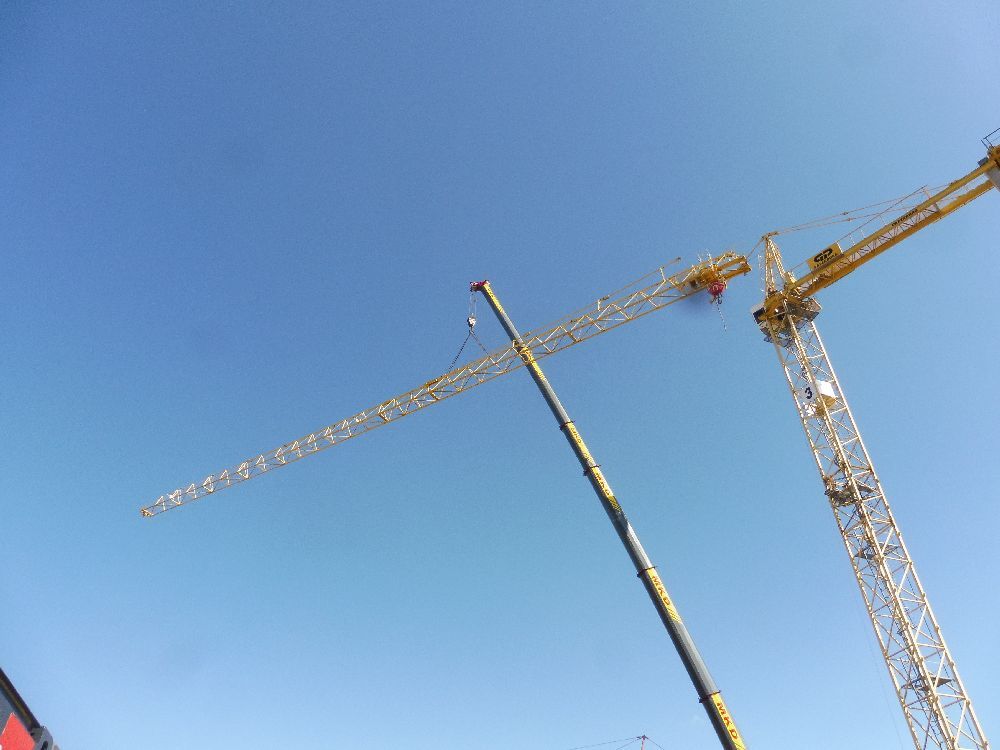

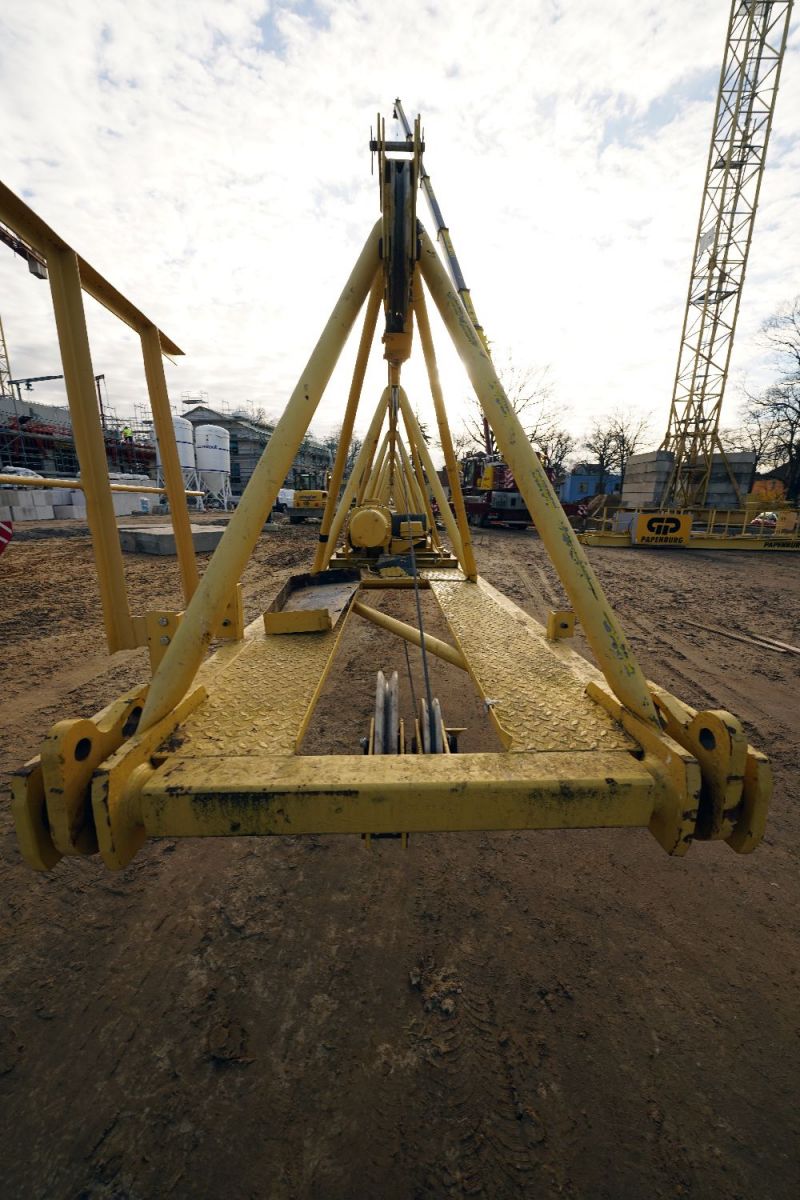

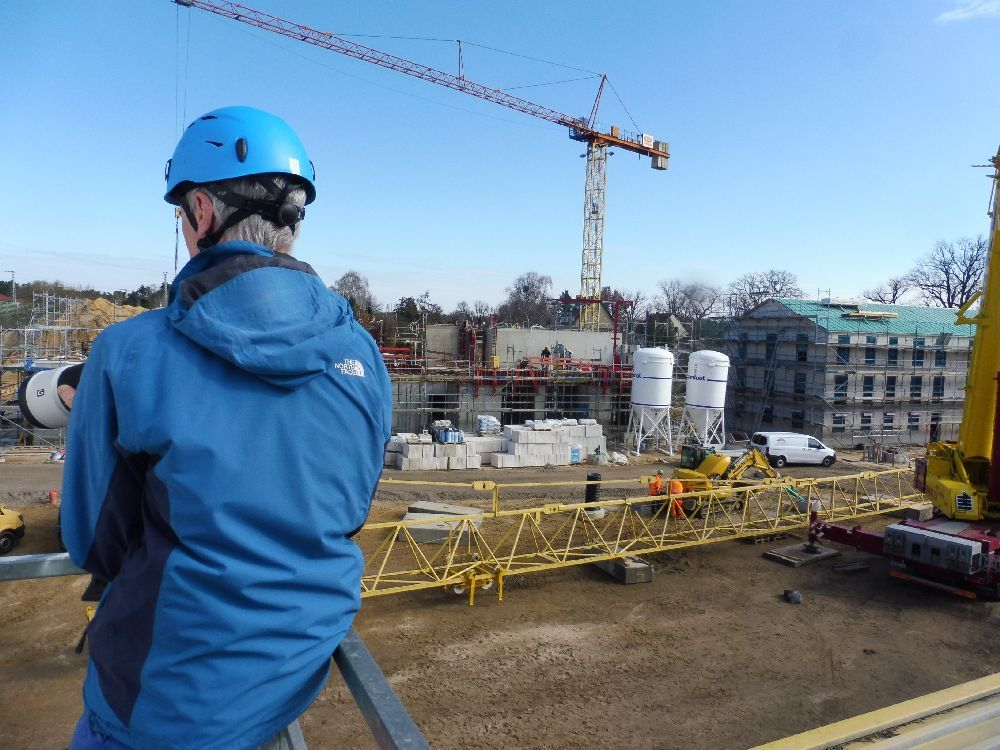

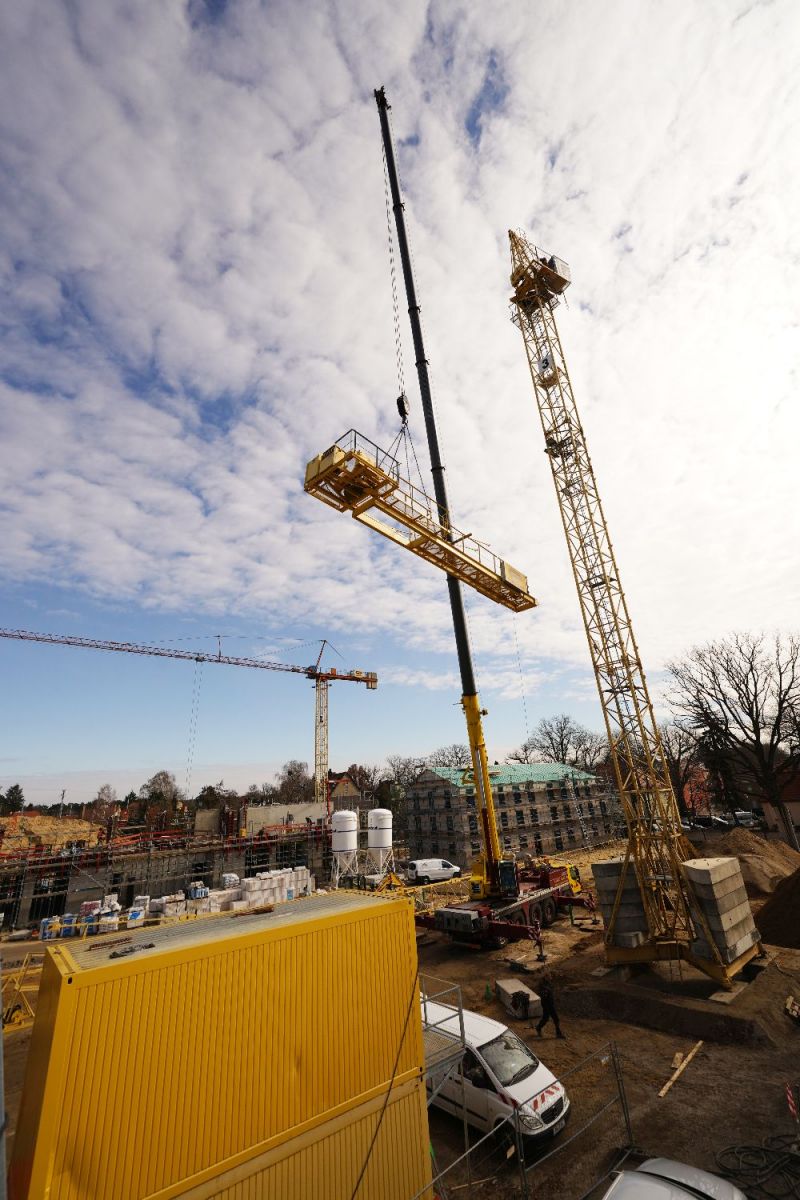

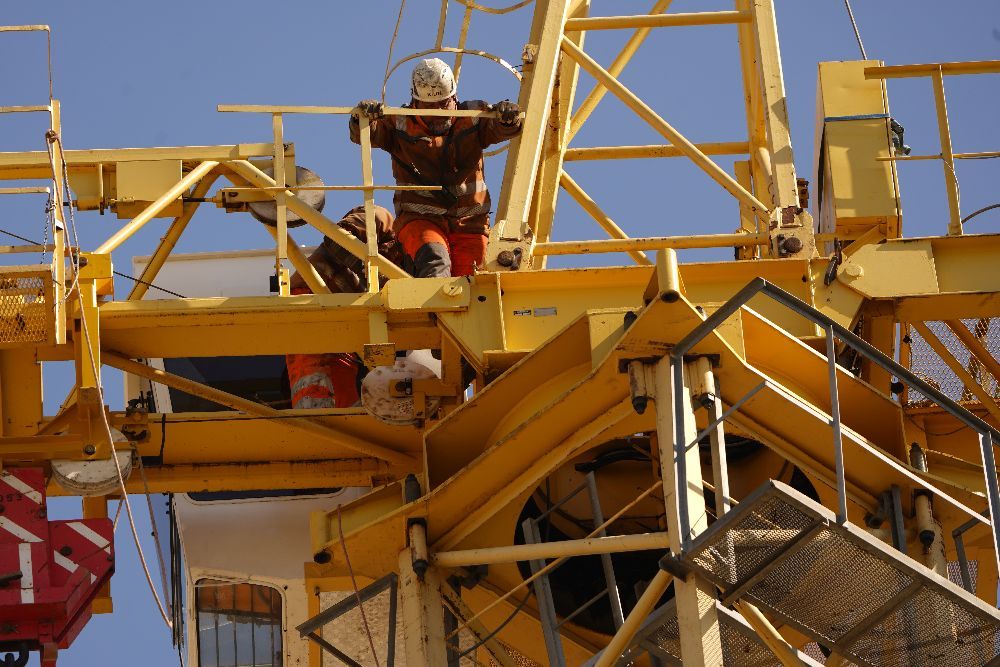

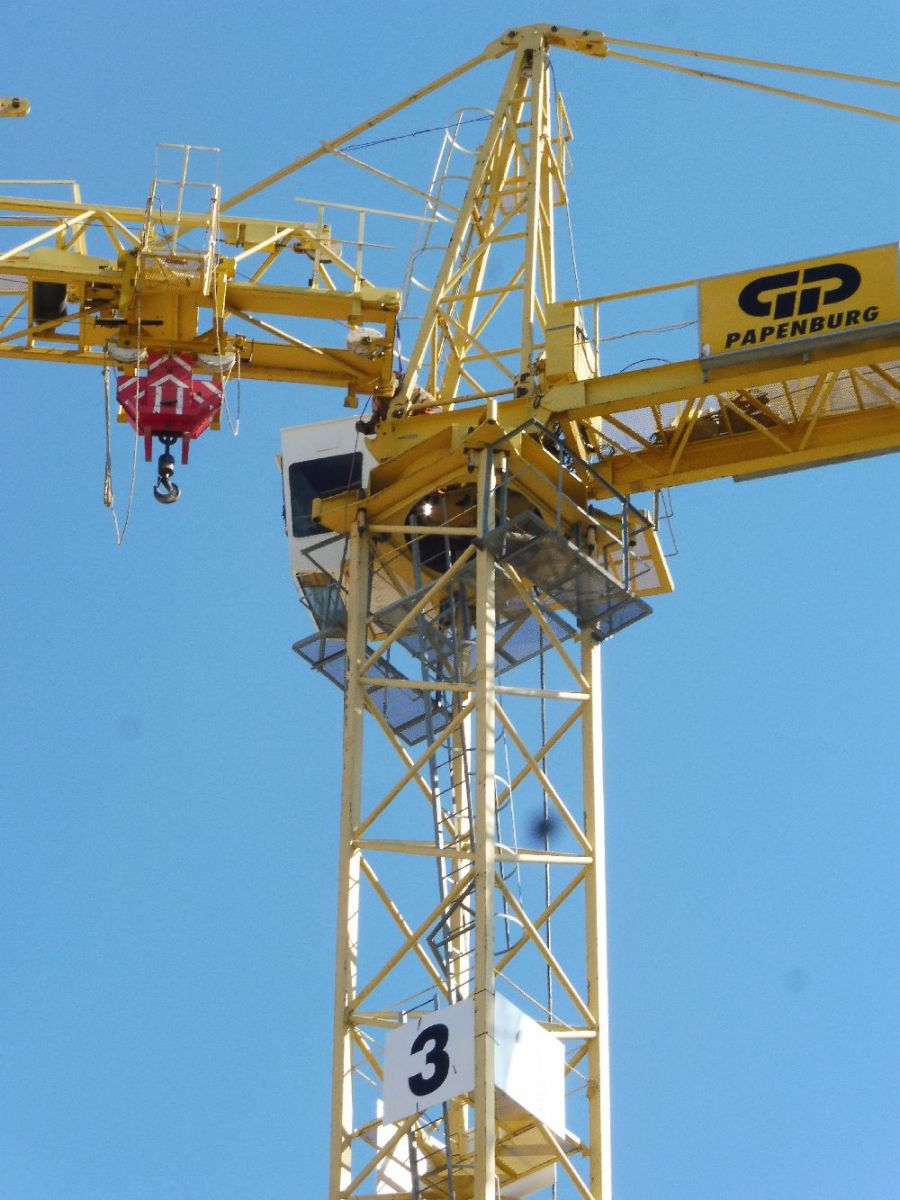

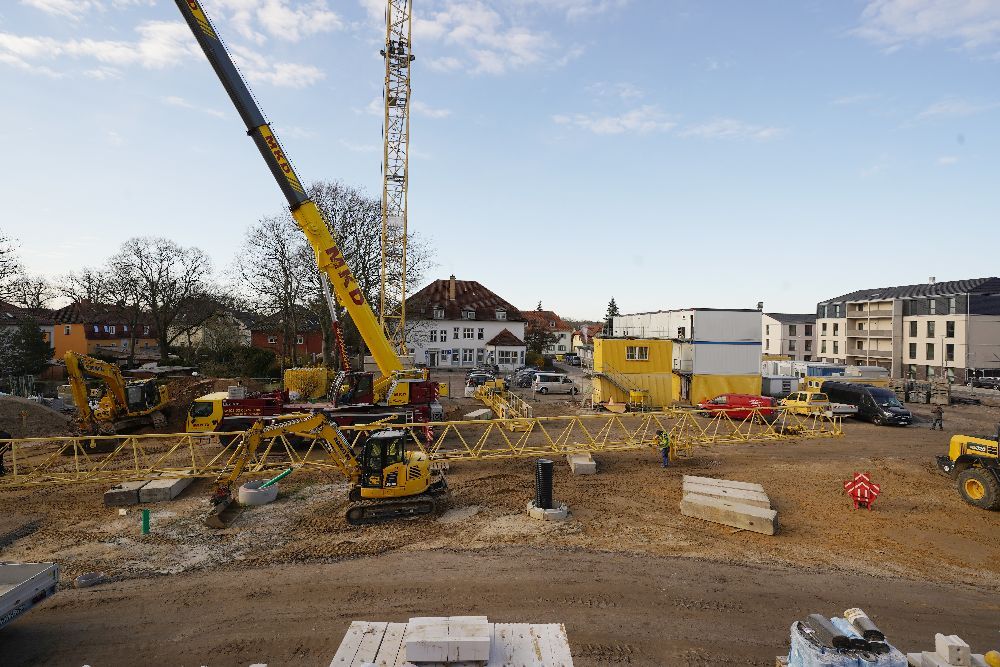

Blog #R02 05. April 2023 Der Kran steht, es kann beginnen!

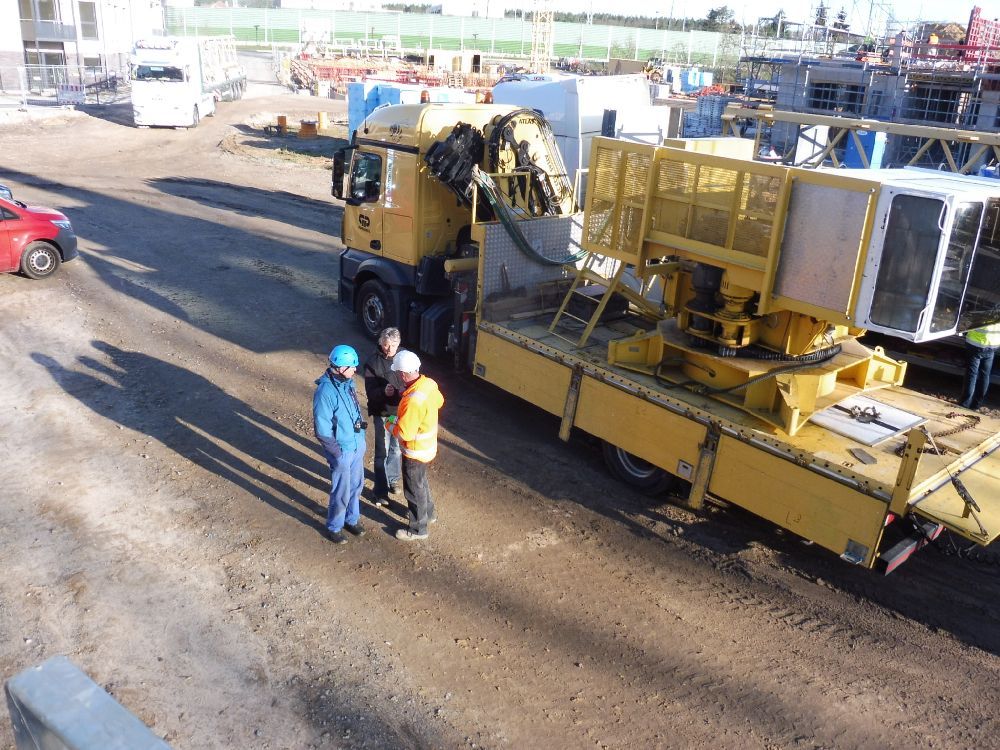

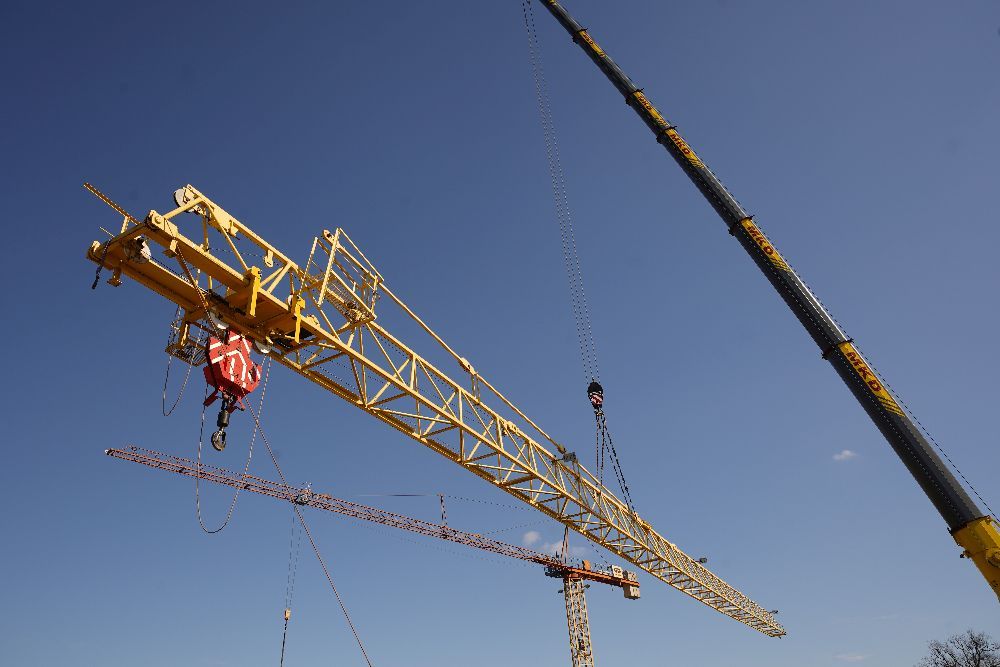

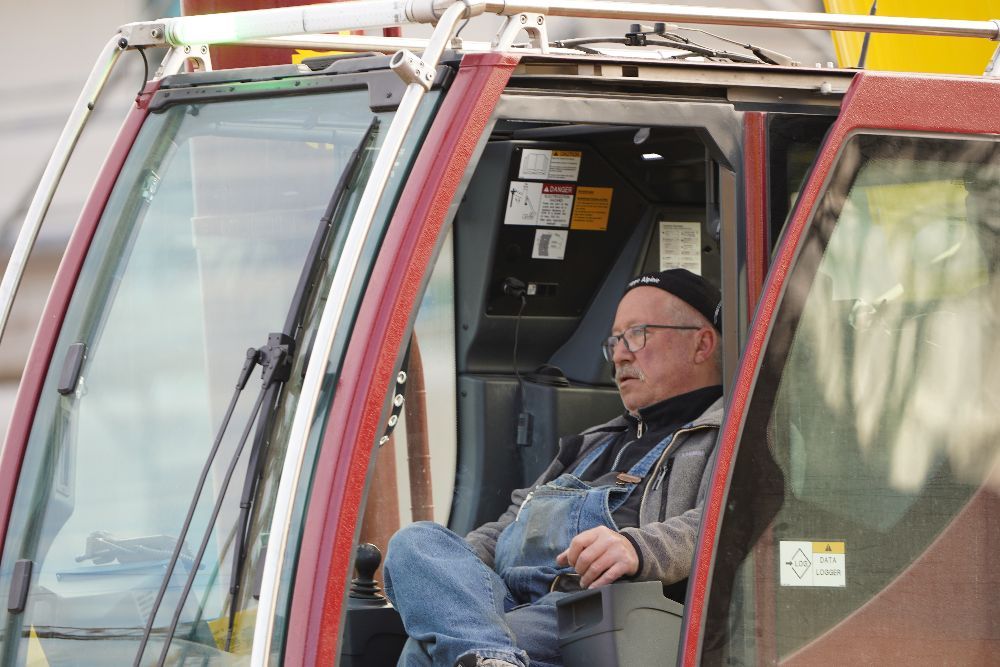

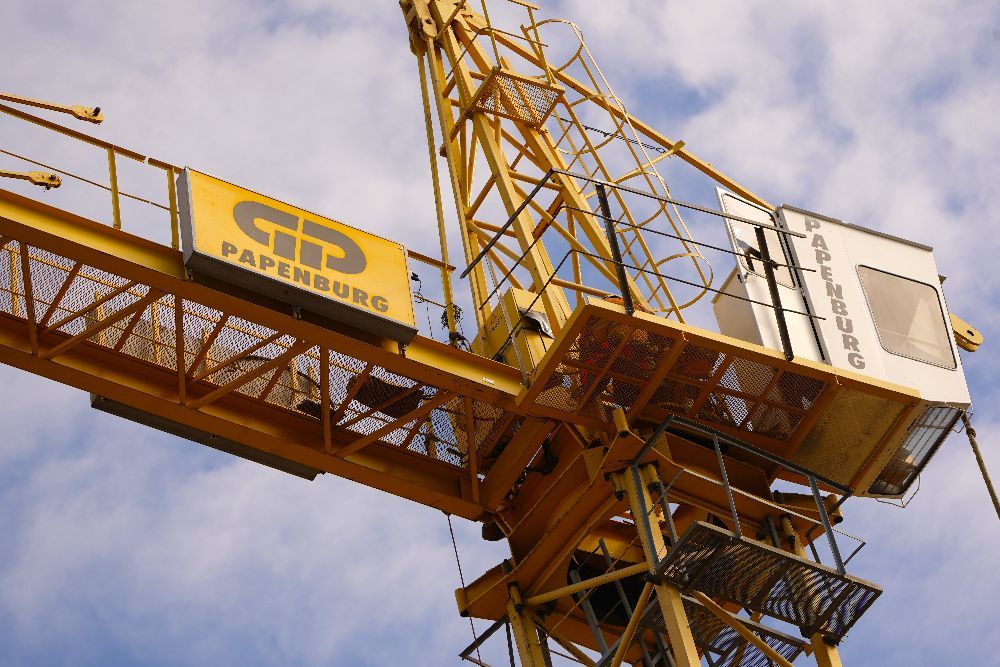

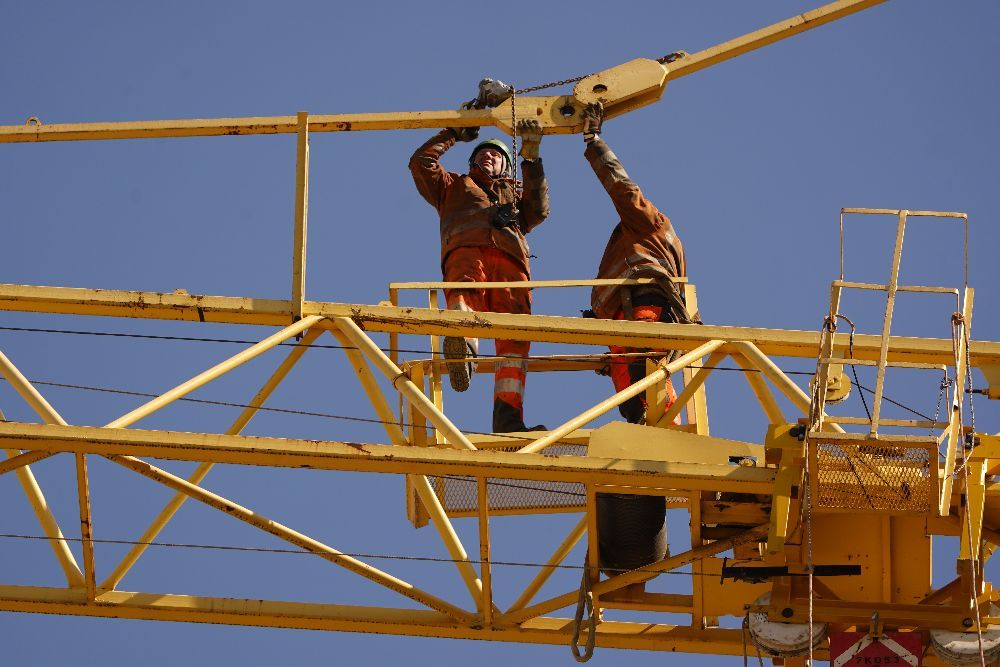

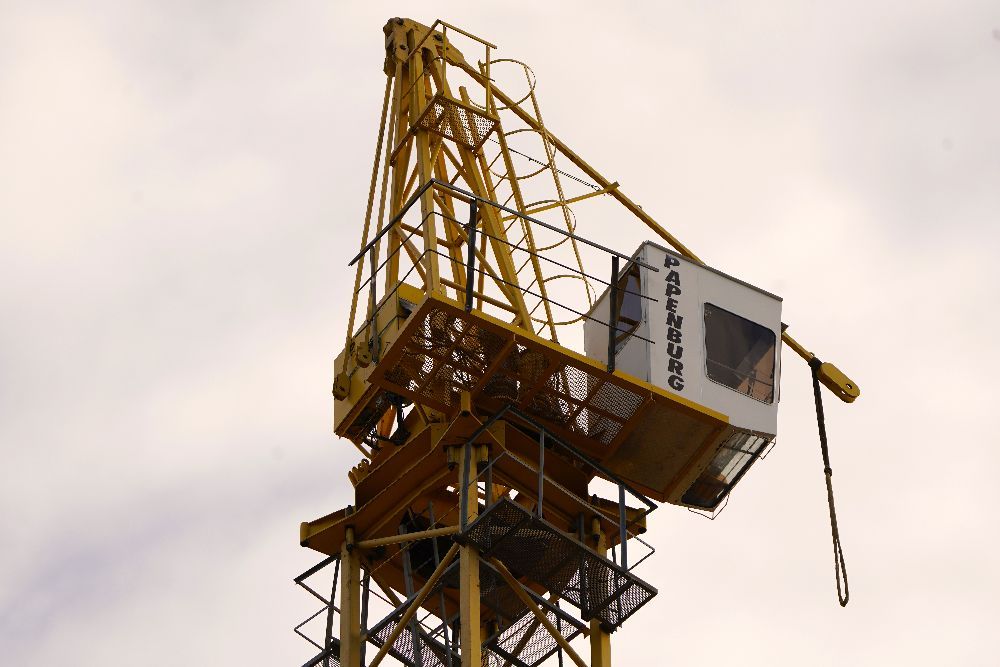

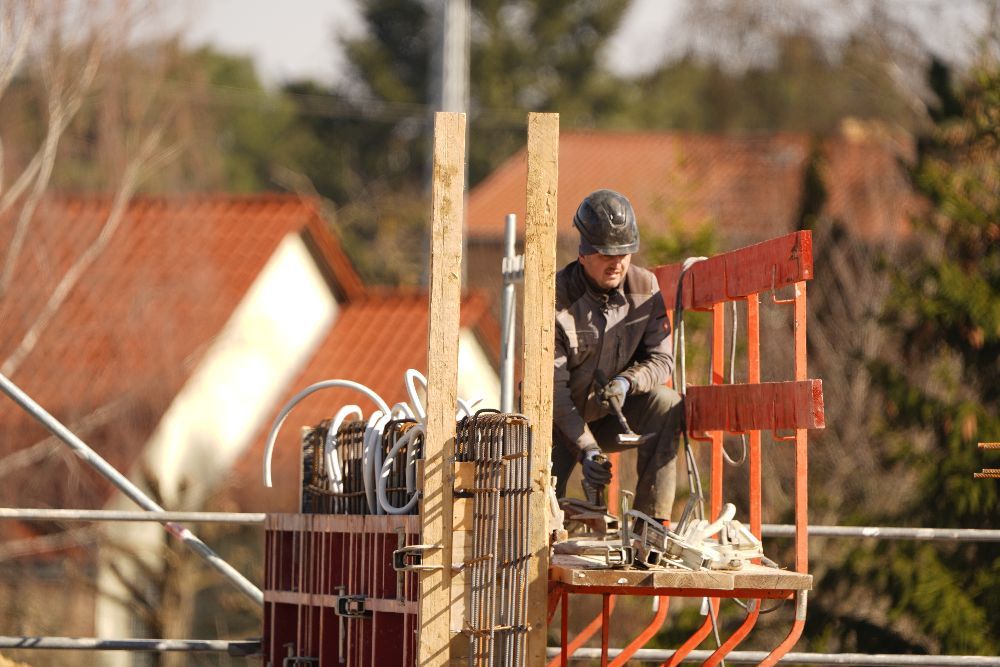

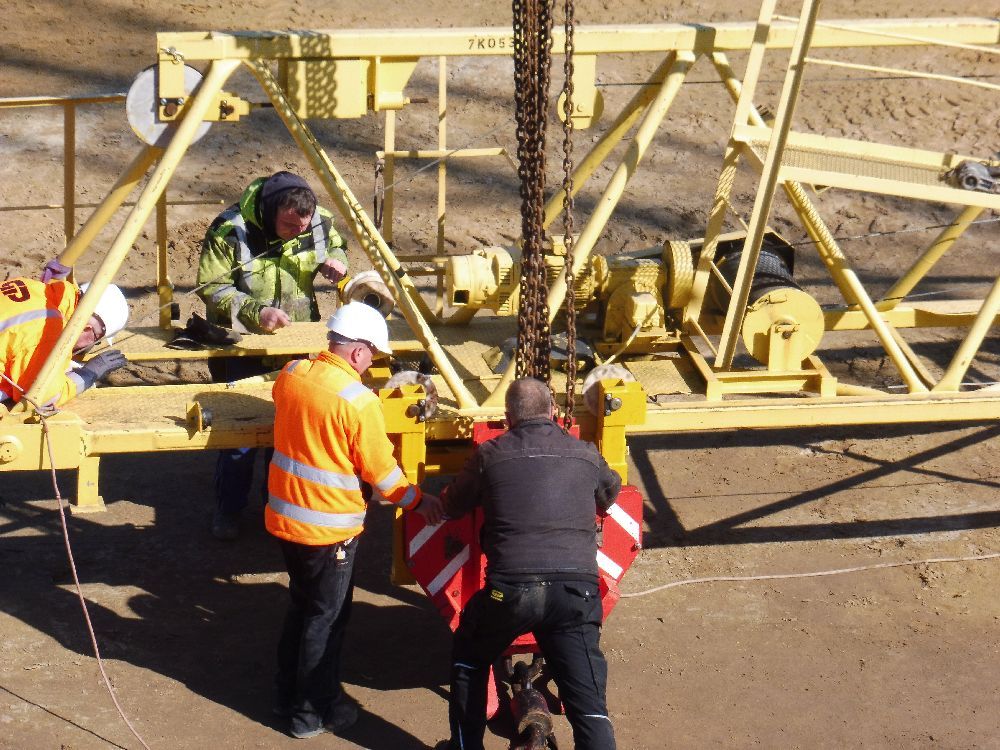

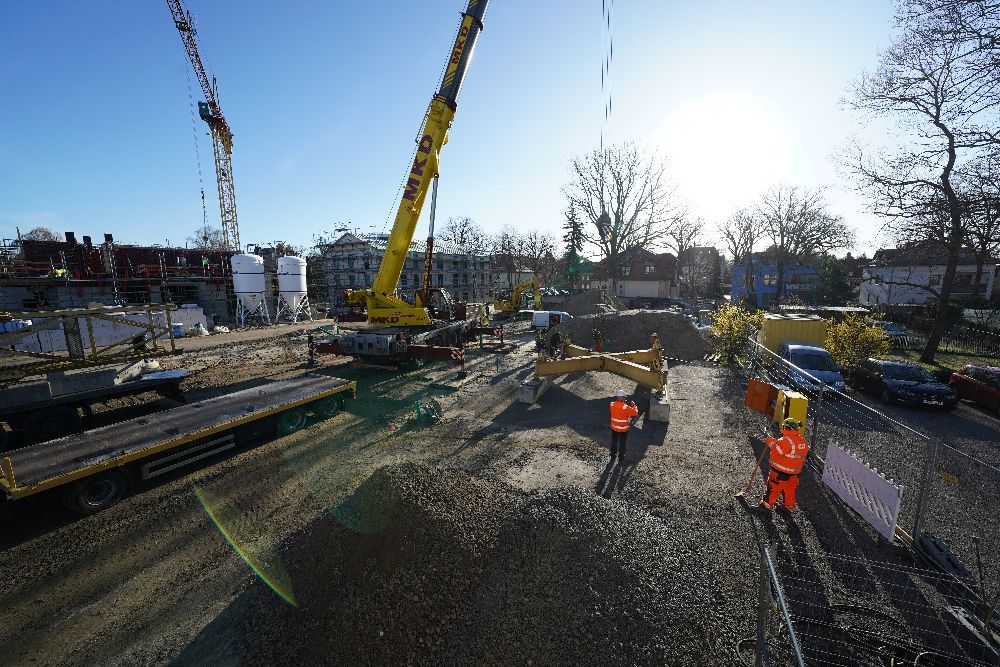

Blog #01  04. April 2023 Auf­stel­len des Krans

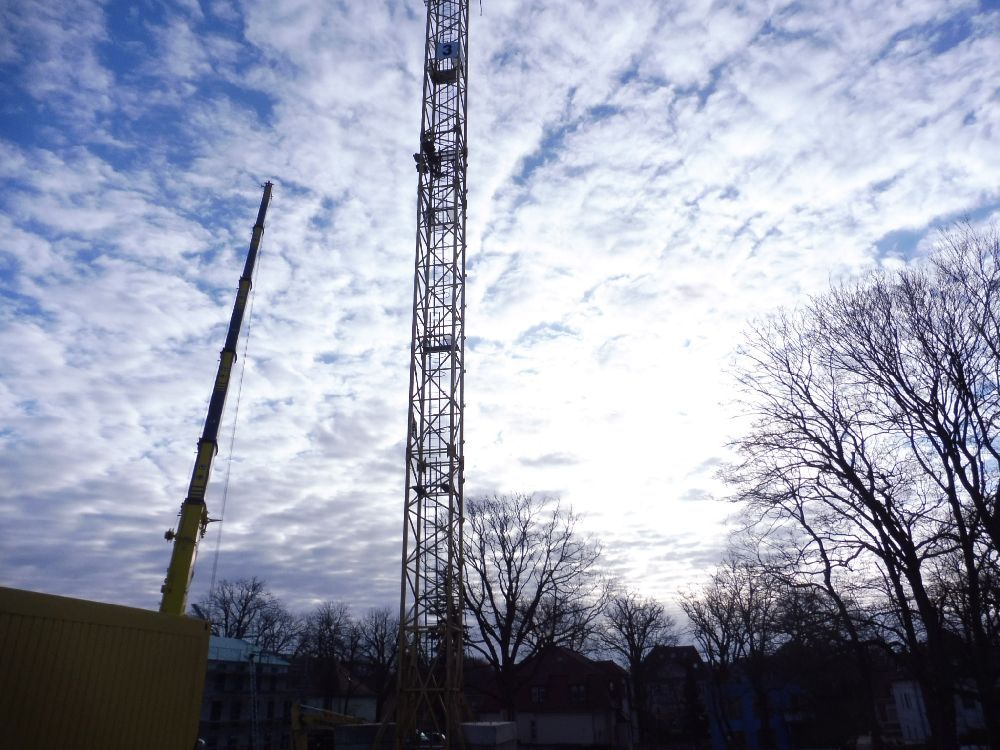

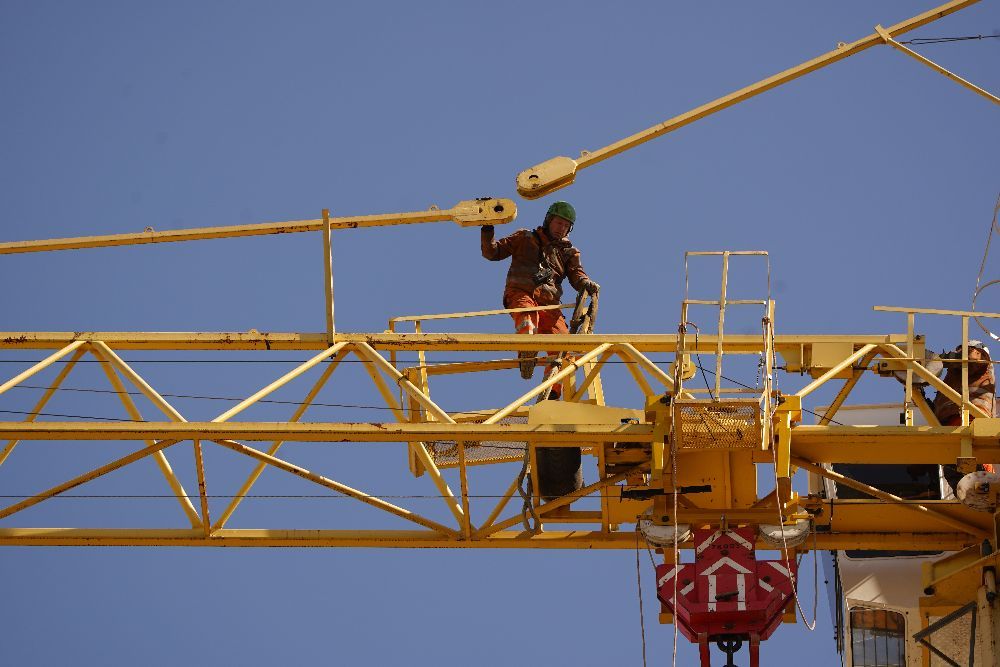

Fast zwei Tage dau­er­te das Auf­stel­len des Krans. Wir haben am Diens­tag und Mitt­woch ab 8 Uhr auf der Bau­stel­le das schritt­wei­se Auf­stel­len des drit­ten und größ­ten Bau­krans der Bau­stel­le “Neue Mit­te” doku­men­tiert. Am Mitt­woch pünkt­lich um 12 Uhr mit­tags stand er in vol­ler Grö­ße. (Höhe 45 m, Aus­le­ger 60m) Es war fas­zi­nie­rend die Prä­zi­si­ons­ar­beit in unmit­tel­ba­rer Nähe ver­fol­gen zu dürfen:

An den Anfang scrollen
